欢迎来到课桌文档! | 帮助中心 课桌文档-建筑工程资料库
课桌文档
全部分类
  • 党建之窗>
  • 感悟体会>
  • 百家争鸣>
  • 教育整顿>
  • 文笔提升>
  • 热门分类>
  • 计划总结>
  • 致辞演讲>
  • 在线阅读>
  • ImageVerifierCode 换一换
    首页 课桌文档 > 资源分类 > DOCX文档下载

    施工总平面布置和临时设施布置技术标.docx

    • 资源ID:984604       资源大小:612.24KB        全文页数:16页
    • 资源格式: DOCX        下载积分:5金币
    快捷下载 游客一键下载
    会员登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要5金币
    邮箱/手机:
    温馨提示:
    用户名和密码都是您填写的邮箱或者手机号,方便查询和重复下载(系统自动生成)
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP免费专享

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    施工总平面布置和临时设施布置技术标.docx

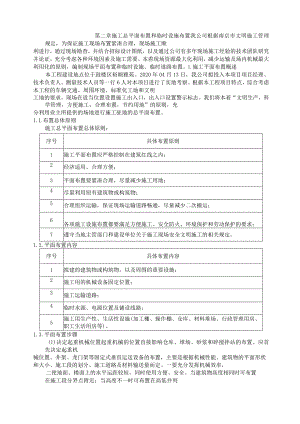

    第二章施工总平面布置和临时设施布置我公司根据南京市文明施工管理规定,为保证施工现场布置紧凑合理,现场施工顺利进行,通过现场勘查,并结合招标设计图纸,以及通过公司有多年现场施工经验的技术团队研究并论证,充分考虑各种环境因素及施工需要。本着现场资源最大化利用,减少运输及场内机械最大利用化的原则,编制现场平面布置和临时设施、临时道路布置。L施工平面布置概述本工程建设地点位于鼓楼区裕顺雅苑。2020年04月13日,我公司拟投入本项目项目经理、技术负责人、测量技术人员等一行6人对本项目进行了实地考察。根据本工程项目特点,综合考虑本工程的车辆交通、周围环境、标准化工地和文明工地的要求,现场在适当位置设置施工出入口,出入口设置警示标志。我们将本着“文明生产,科学管理,方便施工,合理布置,节约用地”的原则,充分利用业主所提供的场地进行施工驻地的总平面布置。1.L布置总体原则施工总平面布置总体原则:序号具体布置原则1施工平面布置应严格控制在建筑红线之内;2经济适用、合理方便;3平面布置要紧凑合理,尽量减少施工用地;4尽量利用原有建筑物或构筑物;5合理组织运输,保证现场运输道路畅通,尽量减少二次搬运;6各项施工设施布置都要满足方便施工、安全防火、环境保护和劳动保护的要求;7遵守当地主管部门和建设单位关于施工现场安全文明施工的相关规定。1.2.平面布置内容序号具体布置内容1拟建的建筑物或构筑物,以及周围的重要设施;2施工用的机械设备固定位置;3施工运输道路;4临时水源、电源位置及铺设线路;5施工用生产性、生活性设施(加工棚、操作棚、仓库、材料堆场、行政管理用房、职工生活用房等)。1.3.平面布置步骤(1)决定起重机械位置起重机械的位置直接影响仓库、堆场、砂浆和碎搅拌站的布置。应首先决定起重机械位置。井架、龙门架等固定式垂直运送设备的布置,主要是根据机械性能、建筑物的平面形状和大小、施工段的划分、施工道路及材料输送量而定。一要充分发挥机械效率,二使地面、楼面上的水平运距较短,同时使用方便、安全。当建筑物高度相同时可布置在施工段分界点附近;当高度不一时可布置在高低并列处。可使各施工段上的水平运输互不干扰。轨道式起重机的轨道与拟建工程应有最小安全距离,行驶方便,司机视线不受阻(2)布置搅拌站、仓库、材料和构件堆场搅拌站、仓库、材料和构件堆场应尽量靠近使用地点或布置在起重机的回转半径内,并兼顾运输和装卸的方便。(3)布置运输道路现场道路应量利用永久性道路,或先建好永久性道路的路基供施工期使用,在土建工程结束前铺好路面。道路要保证车辆行驶通畅,最好能环绕建筑物布置成环形道路,路宽不小于3.5mo2.施工总平面布置图施工现场布置根据建设单位提供的施工场地总平面图、建设方对施工场地布置的要求以及符合本工程施工需要,针对本工程实际现场施工条件进行相应的施工现场平面布置。为了减少各种材料地运距,避免无效劳动,有效地组织现场地平面及立体交叉作业,最大限度利用空间,确保做到文明施工,施工平面管理工作设有专人负责,划片包干管理,未经工地负责人同意,任何人不得任意改变,详见施工总平面布置图。施工总平面布置图2.2.1.项目部布置图(1)项目部选址原则序号类别具体原则1合法性原则项目部选址应符合城乡规划法、实施中华人民共和国城乡规划法办法等法律、法规的规定和国家相关技术规范、标准的要求。2合理性原则项目部选址要综合考虑拟建地区的资源环境、经济社会、城乡建设、土地利用、基础设施等建设条件及同类项目的建设情况,从科学性、合理性和可行性的角度对建设项目选址进行综合论证,做到与区域经济社会发展水平、资源环境、基础设施条件相适应。3安全性原则应充分考虑项目自身基本情况及选址要求,综合考量其建设过程及建成后可能对城市社会经济发展、功能布局、景观环境、城市交通、公共安全等方面产生的影响,确保不超出当地环境的容量,不存在安全隐患,满足环境保护、安全等要求。项目部选址由项目经理负责在进场前组织相关人员按照安全和管理的要求进行调查,确定选址方案后,报业主备案。(2)项目部选址要求序号选址要求具体内容1安全要求避开取土、弃土场地。避开高压线路及高大树木,与通信线路保持一定距离。项目办公生活区采用封闭式管理,设置独立院落,并有围墙和大门。出入口设置专职保卫人员,制订专门的管理制度。办公用房、生活用房及机具停放场地适当分开,场地及主要道路应硬化处理并适当绿化;消防、安全设施必须齐全到位。项目部完善消防措施,配备必要的消防器材,每个功能区都必须配备足够数量的灭火器。2管理要求靠近现场,方便管理,不受施工干扰。交通便利,尽量靠近外部交通道路,缩短施工临时道路接入长度。通信畅通,邮路便捷,满足建设单位办公自动化要求。本工程项目据现场初步勘查,项目部临时设施位置根据建设单位协调、批准后确定。项目附近空地作为项目部办公场所,活动板房满足A级防火要求,相关间距满足消防要求,本工程临时设施按照文明工地的要求进行布置。占地约2600平方米。详见附图项目部临设平面布置图。(3)项目部平面布置1)项目部办公室与宿舍分开设立,项目部按照“六部五室”设置,分别设会议室、项目经理室、总工室、综合部、财务部、工程部、合同部、机械物资部、安全环保部、试验室、资料档案室。2)会议室面积为92.7平方米,项目经皿39.7平方米,其他各室办公室面积均不小于20平方米。3)会议室计划安装投影仪、无线话筒和视频监控设备,办公设备(包括微机联网和软件)以满足本项目信息管理平台及办公为基本。办公室实例图档案室实例图2.1. 施工场地布置图(D现场驻地选址D驻地选址避了开滑坡体地段、河道边、水库下游沟边、山谷底、低凹处、取土场和未经碾压的弃土场、雷击的区域等,不受洪水、泥石流威胁,避开坍方、落石、滑坡、危岩等地段。2)避开了高压线路及高大树木,与通信线路保持一定距离。3)驻地周围不存在爆破施工区。4)办公生活区采用围墙进行封闭式管理,有固定的出入口,并设置大门,制定专门的管理制度。5)租赁的房屋符合安全要求,采用院落式,房屋的面积满足办公要求。无存放过有毒、粉尘及放射性物质的房屋。6)在驻地建设过程中,我们已按照标准化建设要求进行配备各种符合条件的消防器材,同时满足每100in2配1具手提式灭火器的要求。(2)现场驻地机械停放场布置图2.2.临时用地表临时用地表用途面积(m2)位置需用时间项目经理部2600见总平面布置图开工竣工工地试验室40见总平面布置图开工竣工现场营地(办公室、现场保卫室、工具间)300见总平面布置图开工竣工现场加工区300X1见总平面布置图开工竣工材料堆场200X2见总平面布置图开工竣工机械场200X1见总平面布置图开工竣工洗车槽40X2见总平面布置图开工竣工施工现场大门10见总平面布置图开工竣工.合计39303.项目部临时设施布置3.1.临时设施管理规定(1)项目部根据经业主和监理审核同意的临时设施平面、标准化要求以及业主的其他要求搭建临时设施,要避免与工程用地重复,造成临时设施反复拆除、搭设。(2)项目部若采用装配式活动板房作为现场宿舍、办公室时不得超过两层,各种标识、标志必须符合公司标准要求,并满足安全、卫生、疏散、通风等要求。(3)装配式活动板房搭设前需对材料检测报告等资料进行审查,合格后方能由供货单位搭设。严禁选用不具备资质的施工队伍搭设。项目部临时设施布置一览表序号设施名称搭设面积(m2)搭设规格备注1项目部办公室6OOm24X7mX20间2项目部会议室150m24mx742mxl0间3业主工作联系室50i1124mX7mX8间4设计/监理办公室lm24mX7mX15间温i5活动室10011124mX7mX15间*W1手6其他I6m2/生活区等7合计2600m2/3.2.项目部办公区布置根据工程建设规模,项目部采用活动板房进行搭设,每间活动板房7.2X3.6叫美观、阻燃、隔热通风的效果,室内布设做到四个“统一”(统一吊顶、统一线槽敷设电线,统一供暖等设施安装、统一办公桌椅),地面用水泥混凝土硬化后铺设地板砖。项目部布置样板图项目部职工办公区布置如卜:类别概况办公室项目部办公区内布置项目经理室和项目副经理室。项目部布置工经部、工程部、安质部、财务部、综合办、财务室及试验室等职能部门办公室。办公室统一配备办公桌椅、打印机、复印机、扫描仪、档案柜等办公设施。办公区办理宽带接入,技术部配置阅图台,会议室内配备拼装式长型会议桌,办公室、会议室均安装空调,综合办配备电话机和传真机等。办公室效果图项目部会议室由三间活动板房组成会议区,会议室配备必要的会议桌和椅子,非整体性的会议桌要铺桌布。会议室配备电脑、投影仪、音响功放等常用会议设施。会议室内悬挂组织机构图,安全、质量、环保保证体系图,线路平、纵面缩图,工程形象进度图,项目管理方针和管理目标图表。会议室通风、照明良好,设有防暑降温和取暖设备。会议室会议室效果图医务室设专人负责,防止施工现场意外伤害情况发生,施工现场备有保健药箱(箱内配备一些工地常用的药品)和急救器材。工地配备保健药箱及一般常用药,药品应为非处方药,并设置专用的急救器材和经过培训的急救人员。做好安全应急预案措施,并专配一辆急救用车。施工现场配备二名急救人员,并经卫生部门培训,掌握常用的“人工呼吸”、“固定绑扎”、“止血”急救措施,并会使用简单的急救器材。施工现场经常性的开展卫生宣传教育,并做好记录。医务室1、施工现场应设置医务室,配备急救器材(如担架和急救床等),配备止血药、绷带、碘泗、双氧水及其他常见应急药品,夏季还应配备防暑降温药。2、施工现场应设置应急物资储存室,配备应急救援物资及器材。3、培训的急救人员应掌握急救知识。现场治疗实例图1、工地食堂独立设置,厨房地面铺贴在预制块,顶棚设吊顶,安装油烟机工地食堂规模应与工程建设规模及用餐人数相适应;食堂具备主管部门颁发的餐饮服务许可证、工作人员必须持有卫生防疫部门颁发健康证,并统一穿白色工作服;生熟食应分别存放;落实防鼠、防蝇、污水排放等措施;完善食品采购、食物留样等卫生管理制度,如食堂示例图。现场临时职工食堂均采用液化石油气和电气装置,场内严禁熬沥青和烧杂物,以防止大气污梁。2、食堂应配备必要的排风设施和冷藏设施。燃气罐应单独设置存放间。存放间应通风良好,并严禁存放其他物品。炊具宜存放在封闭的橱柜内,并生熟分开。3:食堂内应设有防尘、蚊、蝇、鼠害设施,应设置隔离油池并及时清理。生活垃圾要装容器,有专人管理及时清运。厨房应有防火设施。必须保证供应符合卫生标准的饮用水。高温季节应有防暑降温措施。食堂4、职工生活区内食堂设简易隔油池,污水经过滤、沉淀、隔油后排入市政y污水管线,职工厕所设专人打扫,并注意排污。工程食堂实例图管理规范:1、每年进行健康检查,防止传染病和食物中毒事故的发生。2、要认真学习食品卫生管理法规,了解食品的卫生制度及营养知识。3、必须严格执行领导的工作指示,并保证厨房及饭堂的卫生整洁有序。4、当班工作人员应保持仪表整洁,注重个人卫生,穿工作服、戴工作帽,并做到四勤(勤换衣、勤洗头、勤理发、勤剪指甲)。食堂卫生检查图项目部在办公区设置两个男厕和一个女厕,设置通风良好的水冲式厕所,人与蹲便器比例不少于1:25,并保证男女厕各设置不少于3个蹲便器,蹲便器间距不应小于0.9m,蹲位宜高出地面设置,并设置隔板封闭。厕所内墙、蹲坑、坑槽均应贴瓷预制块,墙裙瓷预制块高度不低于L2m,地面贴防滑地预制块。厕所由专人负责保洁工作,尽可能减少异味,并张贴管理制度及保洁图牌等。设置男女浴室,浴室内配置电热水器,如图厕所与浴室示例图所示。厕所和浴 室仓库浴室、厕所实例图1、项目部配置物资仓库,放置一些日常物资,建立材料收发管理制度,安 排专职仓库管理员管理,并设置一定数量的消防器材。仓库、工具间材料 堆放整齐。另外并配备物资防汛仓库,做好防汛准备工作,配置防汛物资 有:铁锹、洋镐、潜水泵、发电机、汽油泵、草袋、麻绳等常规应急物资。 2、施工材料的存放、保管,应符合防火安全要求,库房应用非易燃材料搭 设。易燃易爆物品应专库储存,分类单独存放,保持通风,用电符合防火 规定,化学类易燃品和压缩可燃性气体容器等,应按其性质设置专用库房 分类存放,其库房的耐火等级和防火要求应符合公安部制定的仓库防火 安全管理规则,使用后的废弃物料应及时消除。用易燃易爆物品,必须严格防火措施,指定防火负责人,配备灭火器材,确保施工安全。仓库实例图总体提要求:1、现场设置试验室进行现场土工相关的试验,试验室房屋必须坚固、安全耐用,试验室的布局合理并满足工作要求。相邻区域的工作不相容时采取有效的隔离措施。标准养护室应分别配备温、湿度自动控制设备,现场养护室不小于20m2且不宜采用活动板房。2、试验工作环境应符合下列要求:温度控制在18-22.相对湿度不小于试验室实验室实例图50%(安装空调);水泥养护箱温度控制在(20±1),相对湿度大于90乳养护水温度(20±1),水泥使用专用水槽养护,将同一工作日制作的同品种水泥分别养护。检测过程中使用的消耗材料和物质的存储对环境条件有要求时,应有措施保证予以满足,避免材料和物质的损坏或变质。1、设备配备要求:实验室应配备正确开展检测、校准所要求的全部设备(包括自身的、租借用的、客户提供的)。所用设备(包括抽样、样品制备、数据处理和分析)的技术指标和功能应满足要求。使用固定控制以外的设备(包括现场检测校准)时,应按相关附加程序执行以保证最终检测校准结果的质量满足本准则要求。2、设备校准要求:对检测/校准结果有影响的设备关键量或值(如测量范围、准确度等级/最大允差、反抗偏移性、重复性、漂移、分辨力等)应进行校准,并制定校准计划。国际法制计量组织(OIML)将计量检定分为首次检定和随后检定两种形式,前者是判定设备是否完全满足规定的要求;后者是判定设备是否保持了主要的计量特性。本条也规定了设备在投入工作(即第一次使用)类别概况前应进行校准或核查;而在每一次使用前应进行核查或校准。设备应在校准/检定有效期内使用。安全文明管理室现场设置试验室进行现场土工相关的试验,试验室房屋必须坚固、安项目部专门设置安全文明管理办公室,对施工现场日常安全文明生产工作进行督促管理,特别对扬尘控制常抓不懈。拟投入本工程的标化布置见下表:标化布置清单一览表序号项目名称单位数量备注1科室牌块342五彩旗面2503员工胸牌套3004安全帽帽贴个3005部门值日牌块126卫生检查表块127安全用电(一、二、三级电箱)块108安全用电(有电危险)块109警示牌(施工现场闲人免进)块2010警示牌(基坑危险请勿靠近)块1511社会监督牌块512车辆冲洗台处24.施工场地布置4.1.围挡布置(1)临街施工现场应全部围挡,不得留有缺口,围挡底边封闭,不得有泥浆外漏;挡例(2)围挡应坚实牢固、稳定、整洁、美观,选用木板、金属板材等硬质材料;(3)临街施工现场的围挡高度不低于2.4m;(4)禁止沿围挡内侧堆放泥土、砂石等散状材料以及脚手架钢管、模板等,严禁将围挡做挡土墙使用;4.2.机械停放场布置机械设备可划分八大类为:路面机械;压实机械;土石方机械;混凝土机械;起重运输机械;桥涵机械;养护机械;动力与隧道机械。施工机械停放场地布置为2处,占地面积各约300平方米。机械停放场地清表后,采用15Cln厚石子铺筑平整,然后用压路机压实,设置值班室一间,配备值班人员,值班室配备灭火器,位于值班室不远处设置油罐,配备消防用砂及灭火器,场地夜间装有照明设施,每台机械停放之间设置3米安全距离。推土机实例图挖掘机实例图4.3.材料堆放场布置1、项目部材料堆放场地布置为三处,每块场地各占地面积约150平方米。材料堆放场地清表后,采用15Cm厚石子铺筑平整用压路机压实,然后进行碎硬化,进场材料分类堆放,设置标识牌,标识清楚每个材料产地、进场日期、规格型号,使用部位,材料堆放整齐,便于施工。基础所使用的材料,可沿建筑物四周布置。但须留足安全尺寸,不得布置概况因堆料造成基槽(坑)土壁失稳。上部结构使用的材料,应布置在起重机附近,以减少水平搬运。2、当多种材料同时布置时,单位重量大的和先使用的材料应尽量靠近使用地点或起重机附近;对量少、质轻和后期使用的材料则可布置得稍远。材料堆放场实例图材料堆放场效果图(1)当采用固定式垂直运输设备时,仓库、堆场、搅拌站位置应尽可能靠近起重机械,以减少运距或二次搬运。(2)当采用塔式起重机械进行垂直运输时,堆场位置、仓库和搅拌站出料口应位于塔式起重机的有效起重半径内。(3)当采用无轨自行式起重机械进行垂直和水平运输时,其搅拌站、堆场和仓库可沿开行路线布置,但其位置应在起重臂的最大外伸长度范围内。(4)当浇筑大体积基础性时,搅拌站可直接布置在基坑边缘以减少运距。(5)加工棚可布置在拟建工程四周,并考虑木材、钢筋、成品堆放场地。4.4.冲洗设备布置根据工程现场实际情况,考虑到将当地群众出行影响降到最小化,以及便于对扬尘的控制管理,分别在项目南侧及西侧与外部道路对接的布置概况位置设置两处洗车台。每个洗车台配备高压冲洗装置,设置积水污,配备值班室,安排专人定岗进行车辆冲洗,并且派专人对冲洗车辆进行检查记录。冲洗平台实例图4.5.临时用电布置整个施工现场采用TN-S系统供电,从配电室引致各主配电箱的所有回路均采用三相五线制,具有专用零线(PE线)。为了保证供电可靠性,配电室到各主配电箱采用放射线,为了节省费用,由主配电箱到各分配电箱采用树干式接线。配电室位置尽量靠近负荷中心,尽量靠近高压线,进出线方便,还要注意配电室位置要有利于安全,不妨碍建筑施工。4.5.1.主要用电机械设备选用表序号机械或设备名称型号规格数量功率KW总容量KW1汽车吊QTZ63137372插入式振动机HZ6P-70A51.15.53砂浆机UJ3252364交流电焊机BX3-300-2322665钢筋切断机KQ-40113136钢筋弯曲机WJ501337切割机41.568木工圆锯MJ1061334.5.2.现场供电管线布设临时用电线路的架设、使用,由技术部门负责审批。凡因生产、工作或工程需要架设的临时用电线路,电压在380V以下,使用期在一个月以内的,均应由使用单位和架设部门填写“临时线路装置申请表”,设备动力部门根据其使用负荷及线路规格等情况审核批准后,方可施工。如设备调试需短时拉接临时线的也应口头报告设备动力部门批准后,方可拉接。用后应马上拆除临时用电线路的架设施工,必须符合有关用电临时线路和安装标准,并由持证电工负责架设安装。临时线应采用四芯或五芯的橡套软线,线路应布置整齐、临时用电线路应满足基本的安全要求,其长度一般不宜超过10米,离地面高度一般不应低于25米。有关设备应采取保护接零(接地)或其他安全措施。临时架空线长度不得超过500米。离地高度不应小于45米,与建筑物、树木或其他导线的距离一般不得小于2米,临时线路使用期限一般不应超过30天。使用完毕后由原架设部门负责拆除。如未经同意逾期不拆除的,追究其有关人员责任。4.5.3.总配电箱1、总配电房配电屏内装设有功、无功电度表,并分路装设电流、电压表。电流表与计费电度表采用两组电流互感器。一级配电屏装设电流、电压表和装设短路,过负荷保护装置和漏电保护器,各配电线路分别编号,并标明用途标记。配电室地面为碎面。一级配电室的门向外开,并配锁,门上有明显的警告标志,门口处设置干粉灭火器和沙箱。配电室引出电缆处的孔洞需用防火胶泥封堵。概述分配电箱一般设三个回路,但根据用户要求有四回路的,即另有个照明(手动2、总变压配电房引至施工现场一级配电室的电缆线路沿东围墙下采用YLV铝芯电缆直接埋地敷设,埋深三0.7米,在电线保护管铺设普通土夯填然后在上面覆盖红砖做保护层。二级配电室后电缆在不受机械损伤处采用UPVC保护管沿建筑区域内临设围墙边沿敷设且距建筑物边沿大于2米,过路处穿镀锌钢管埋地保护(埋深0.7米)。4.5.4.分配电箱电电箱及防护棚效果图工具)回路,箱内电器有总空气开关、隔高开关有的隔离开关是刀闸,近年新出厂有用透明空气开关做隔离开关,它的优点是空气开关有灭弧装置,可带荷载切断电源,但刀闸是不能带荷载切断电源操作。二级箱根据现场用电设备场所不同漏保动作电流规定在50-75毫安之间,动作时间为0.1秒。一个控制回路不宜控制多个回路,(用电规范未对分配箱作硬性规定)°4.5.5.开关箱.开关2与其控制的固定式用电设备的水平距离不宜超过3m。开关箱应装设在干燥、通风及常温场所;不得堆放任何妨碍操作、维修的物品;不得装设在有严重损伤作用的瓦斯、烟气、蒸汽、液体及其它有害介质中。不得装设在易受外来固体物撞击、强烈振动,液体侵溅及热源烘烤的场所。否则,须作特殊防护处理。固定式配电箱应设围栏,并有防雨防砸措施。开关箱应采用冷轧钢板或优质绝缘材料制作,钢板厚度应为1.22.0mm,其中开关箱箱体钢板厚度不得小于1.2mm,配电箱箱体网板厚度不得小于1.5mm,箱体表面应做防腐处理。箱体外观应完整、坚固、防雨、防尘。箱门不得采用上下开启式,并有防止碰触箱内带电部分的绝缘措施。4.5.6.操作人员要求凡使用或操作电动机械的专业人员,必须进行安全用电的技术教育,了解电气常识,懂得电气性能,正确掌握操作方法。必须安排身体健康、精神正常、责任心强的人员从事用电机械设备的操作使用。操作机械设备必须有操作证。值班电工必须持证上岗,并做好值班记录。从事电气作业的电工人员,身体素质应正常,责任心要强,并经考核合格、持证上岗。上岗时必须正确使用劳保用品,对操作工具要定期检查,按规定操作,不可带电作业。4.5.7.照明用电管理施工现场按施工平面布置图和临时用电安全规定进行布线安装。施工现场的照明线路全部采用护卷线管敷设,办公区、生活区、工作棚、场地照明分路设置分路控制,灯炮距地面2.50m以上。照明设备实例图4.6.供水排水布置(1)施工现场施工用水及生活用水,由我项目部自行找到符合施工要求的水源引出,主供水管DN70在拌和机附近用DN50管径变截面后,以DN32分支供搅拌机,以及DN25管引至厕所。在DN70供水管未端侧设一消防水池,配备QY-7电潜水泵一台作为消防备。施工现场供水管在场地上中下各个区域各设有消防栓一处。(2)现场布置排污沟,连通排污管网。施工废水经沉淀处理后才能进入排污沟。现场出入口设清洗车辆污水槽,经两级沉淀后排入场内排水沟。厕所等污水点设专人负责打扫清理,废水经沉淀后排入排污管网。排污沟穿临时道路的地方应选用200碎管埋设。4. 7.消防设施5. 7.5.消防车道(1)施工现场内应设置临时消防车道,临时消防车道与在建工程、临时用房、可燃材料堆场及其加工场的距离,不宜小于5m,且不宜大于40m;施工现场周边道路满足消防车通行及灭火救援要求时,施工现场内可不设置临时消防车道。(2)临时消防车道的设置应符合下列规定:1)临时消防车道宜为环形,如设置环形车道确有困难,应在消防车道尽端设置尺寸不小于12mx12m的回车场;2)临时消防车道的净宽度和净空高度均不应小于4m;3)临时消防车道的右侧应设置消防车行进路线指示标识;4)临时消防车道路基、路面及其下部设施应能承受消防车通行压力及工作荷载。6. 5.施工临时道路布置7. 1.临时道路的施工满足要求(1)现场施工道路按规划道路进行布置,并结合现场实际情况实行部分硬化。(2)临时道路3米宽,局部加宽至4米以便回车。(3)场内临时道路循环,兼作场内消防通道。(4)出入口设于现场的南侧和。(5)基础施工阶段,利用场地东侧设置的大门通道,作为大宗材料的进场道路和施工人员进出施工现场的道路。临时加工场、堆场沿场内硬化通道布设。(6)待地下室及基础完成后,加工场、堆场等重新优化。(7)材料堆场、路面均作硬化处理。5.2.临时道路的施工注意事项(1)临时道路注意要点施工现场必须设置施工告示牌(应标明:施工项目名称、施工单位、施工期限、施工责任人及联系、投诉电话)。(2)必须在距离施工作业地点来车方向安全距离处设置明显的安全警示标志。(3)场外由园区道路可直接进入施工现场,利用已有道路,全面施工时须保证现场文明及道路的通畅。(4)必须采取必要的防护措施如隔离护栏等。(5)施工完毕后,施工单位必须迅速清理施工现场,清除施工遗留在院内的道路交通障碍物,对施工作业区域的道路及标志标线进行修复。(6)关于此投标项目本公司将严格遵守业主方的既定原则,协调配合共同利用好现有平面道路和场地。在规定的时间及范围内解决好材料的进场、堆放、交叉使用,保证正常施工并创建出环境良好、清洁卫生、布置有序的“文明工地”。

    注意事项

    本文(施工总平面布置和临时设施布置技术标.docx)为本站会员(夺命阿水)主动上传,课桌文档仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知课桌文档(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    备案号:宁ICP备20000045号-1

    经营许可证:宁B2-20210002

    宁公网安备 64010402000986号

    课桌文档
    收起
    展开
