欢迎来到课桌文档! | 帮助中心 课桌文档-建筑工程资料库
课桌文档
全部分类
  • 党建之窗>
  • 感悟体会>
  • 百家争鸣>
  • 教育整顿>
  • 文笔提升>
  • 热门分类>
  • 计划总结>
  • 致辞演讲>
  • 在线阅读>
  • ImageVerifierCode 换一换
    首页 课桌文档 > 资源分类 > DOCX文档下载

    涵洞工程施工方案.docx

    • 资源ID:958049       资源大小:15.25KB        全文页数:3页
    • 资源格式: DOCX        下载积分:5金币
    快捷下载 游客一键下载
    会员登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要5金币
    邮箱/手机:
    温馨提示:
    用户名和密码都是您填写的邮箱或者手机号,方便查询和重复下载(系统自动生成)
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP免费专享

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    涵洞工程施工方案.docx

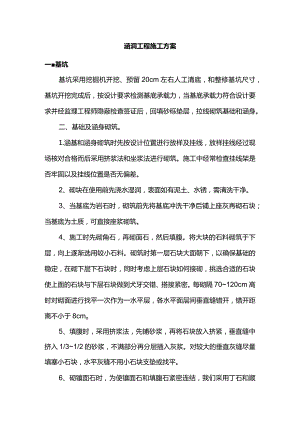

    涵洞工程施工方案一基坑基坑采用挖掘机开挖、预留20cm左右人工清底,和整修基坑尺寸,基坑开挖完成后,按设计要求检测基底承载力,当基底承载力符合设计要求并经监理工程师隐蔽检查签证后,回填砂砾垫层,拉线砌筑基础和涵身。二、基础及涵身砌筑。1.涵基和涵身砌筑时先按设计位置进行放样及挂线,放样挂线经过现场核对合格而后采用挤浆法和坐浆法进行砌筑。施工中经常检查挂线架是否牢固以及挂线位置是否无偏差。2、砌块在使用前先浇水湿润,表面如有泥土、水锈,需清洗干净。3、当基底为岩石时,砌筑前先将基底冲洗干净后铺上座灰再砌石块;当基底为土质,可直接座浆砌筑。4、施工时先砌角石,再砌面石,然后填腹。将大块的石料砌筑于下层,向上逐渐选用较小石料。砌筑时第一层石块大面朝下,以确保基础的稳定,在砌下层下石块时,同时考虑上层石块如何接砌,挑选合适的石块使上面的石块与下层石块做到犬牙交错、搭接紧密。每砌隔70120cm高时对砌面进行找平一次作为一水平层,各水平面层间垂直缝错开,错开距离不小于8cmo5、填腹时,采用挤浆法,先铺砂浆,再将石块放入挤紧,垂直缝中挤入1/31/2的砂浆,不满部分再分层插入灰浆。对较大的垂直灰缝尽量填塞小石块,水平灰缝不用小石块支垫或找平。6、砌镶面石时,为使镶面石和填腹石紧密连结,我们采用丁石和顺石相间排列的方法,即采用两顺一丁。7、每砌高Im或34层砌石时,即于四周吊线,将中收轴线翻在砌层面上,据以校核砌体外形的正确,并及时调整。三、钢筋混凝土盖板施工1、采用25#钢筋硅现浇,已采用集中拌和,所有硅均由预制场内的拌和站供应,碎采用输送车运输到位后直接浇注,当无条件时则考虑二次转运方案。2、盖板现浇模板采用木模板,支撑采用木支撑或钢管支撑方案。3、盖板钢筋采用在加工棚统一加工成型后拉至现场安装,钢筋加工及安装需满足公路桥涵施工技术规范(JTJ041-2000)的相关要求,盖板钢筋应重点控制主筋长度及主筋保护层厚度、斜交加固区钢筋位置及间距。4、浇筑盖板混凝土前,先对支架、脚手架、模板、钢筋等进行检查,符合要求后再进行浇筑。模板内杂物、积水和钢筋上的污垢予以清理干净。模板如有缝隙,立即填塞严密,模板内面是否涂刷脱膜剂且是否均匀,如未则立即进行补刷。5、浇筑时按连续进行浇筑方式,避免施工接缝,施工分段我们设在涵身沉降缝处。6、浇筑混凝土时采用插入振动器振与表面振动器进行振实。插入式振动器振捣时,其移动间距不应超过振动器作用半径的5倍,并注意与侧模保持50100mm的距离;插入下层磅50100mm;每一处振动完毕后应边振边徐徐提出振动棒;振动时振动棒避免碰撞模板、钢筋及其他预理件;对每一振动部位,必须振动到该部位已停止下沉,不再冒出气泡、表面呈现平坦、泛浆为止。而后采用表面振动器对盖板进行振实,振实时控制振动器平板覆盖已振实部分IOCm左右,以避免漏振。四、回填当涵洞砌体砂浆或混凝土强度达到设计强度的75%时进行涵背回填,回填时从涵洞涵身两侧不小于2倍孔径范围内同时采用水平分层、对称地按照设计要求的压实度进行填筑、压实,松铺层厚不超过20cm,用小型振动压机结合蛙式打夯机进行压实。

    注意事项

    本文(涵洞工程施工方案.docx)为本站会员(夺命阿水)主动上传,课桌文档仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知课桌文档(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    备案号:宁ICP备20000045号-1

    经营许可证:宁B2-20210002

    宁公网安备 64010402000986号

    课桌文档
    收起
    展开
