欢迎来到课桌文档! | 帮助中心 课桌文档-建筑工程资料库
课桌文档
全部分类
  • 党建之窗>
  • 感悟体会>
  • 百家争鸣>
  • 教育整顿>
  • 文笔提升>
  • 热门分类>
  • 计划总结>
  • 致辞演讲>
  • 在线阅读>
  • ImageVerifierCode 换一换
    首页 课桌文档 > 资源分类 > DOCX文档下载

    外围护砌筑工程施工工艺.docx

    • 资源ID:799588       资源大小:14.88KB        全文页数:2页
    • 资源格式: DOCX        下载积分:5金币
    快捷下载 游客一键下载
    会员登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要5金币
    邮箱/手机:
    温馨提示:
    用户名和密码都是您填写的邮箱或者手机号,方便查询和重复下载(系统自动生成)
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP免费专享

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

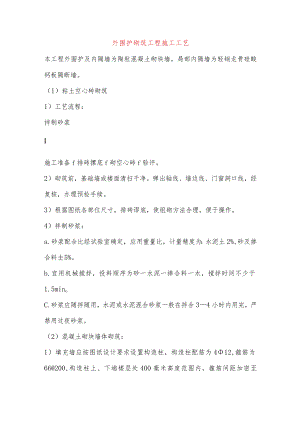

    外围护砌筑工程施工工艺.docx

    外围护砌筑工程施工工艺本工程外围护及内隔墙为陶粒混凝土砌块墙,局部内隔墙为轻钢龙骨硅酸钙板隔断墙。(1)粘土空心砖砌筑1)工艺流程:拌制砂浆I施工准备f排砖摞底f砌空心砖f验评。2)砌筑前,基础墙或楼面清扫干净。弹出轴线、墙边线、门窗洞口线,经复核,办理预检手续。3)根据图纸各部位尺寸,排砖谬底,使组砌方法合理,便于操作。4)拌制砂浆:a.砂浆配合比经试验室确定,应用重量比,计量精度为:水泥土2%,砂及掺合料±5%。b.宜用机械搅拌,投料顺序为砂一水泥一掺合料一水,搅拌时间不少于1.5minoC.砂浆应随拌随用,水泥或水泥混合砂浆一般在拌合34小时内用完,严禁用过夜砂浆。(2)混凝土砌块墙体砌筑:1)填充墙应按图纸设计要求设置构造柱,构造柱配筋为412,箍筋为66200,构造柱上、下端楼层处400毫米高度范围内,箍筋间距加密至100,构造柱上、下端与梁板预留插筋锚拉。2)构造柱钢筋绑完后,应先砌墙,墙应在主体结构全部施工完毕后,由上而下逐层砌筑,以防下层梁承受上层以上墙重,填充墙砌至板、梁附近后,应待砌体沉实后(约5天),再用固定件把砌体与板、梁卡紧。在构造柱(框架柱)内设拉接筋,沿墙高每600设266钢筋,埋入墙内不少于1000。同时留好马牙槎。3)砖砌体组砌方法应正确,上、下错缝,交接处咬槎搭砌,掉角严重的砖不宜使用。4)水平灰缝不宜大于15毫米,砂浆应饱满,平直通顺,立健用砂浆填实。5)陶粒空心砖墙在地面或楼面上先砌150高细石混凝土或三皮实心砖基座。6)拉通线砌筑时,随砌、随吊、随靠,保证墙体垂直、平整,不允许砸砖修墙。框架柱与空心砖墙之间应紧密砌筑,并将框架柱留出的拉结筋砌置于灰缝内。7)浇筑构造柱混凝土前,应将柱根处杂物清理干净,并用压力水冲洗,然后才能浇筑混凝土。8)填充墙洞口过梁伸入砌体的支承长度均不小于200,当不足200时,纵向钢筋伸入框架柱或构造柱中,填充墙高度超过4米时,在隔墙中部设一道钢筋混凝土腰带,断面为墙厚X200240,内设412钢筋,箍筋小6200,当兼作门洞过梁时,断面应满足过梁要求,且增加过梁配筋。

    注意事项

    本文(外围护砌筑工程施工工艺.docx)为本站会员(夺命阿水)主动上传,课桌文档仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知课桌文档(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    备案号:宁ICP备20000045号-1

    经营许可证:宁B2-20210002

    宁公网安备 64010402000986号

    课桌文档
    收起
    展开
