欢迎来到课桌文档! | 帮助中心 课桌文档-建筑工程资料库
课桌文档
全部分类
  • 党建之窗>
  • 感悟体会>
  • 百家争鸣>
  • 教育整顿>
  • 文笔提升>
  • 热门分类>
  • 计划总结>
  • 致辞演讲>
  • 在线阅读>
  • ImageVerifierCode 换一换
    首页 课桌文档 > 资源分类 > DOCX文档下载

    输煤系统施工项目叶轮给煤机设备安装技术方案.docx

    • 资源ID:730853       资源大小:15.70KB        全文页数:2页
    • 资源格式: DOCX        下载积分:5金币
    快捷下载 游客一键下载
    会员登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要5金币
    邮箱/手机:
    温馨提示:
    用户名和密码都是您填写的邮箱或者手机号,方便查询和重复下载(系统自动生成)
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP免费专享

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    输煤系统施工项目叶轮给煤机设备安装技术方案.docx

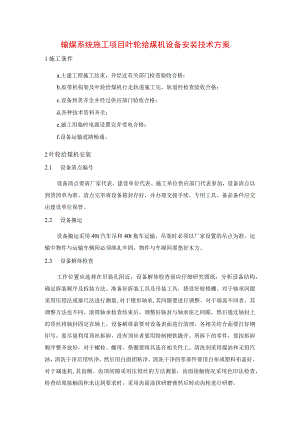

    输煤系统施工项目叶轮给煤机设备安装技术方案1施工条件a.土建工程施工结束,并经过有关部门检查验收合格;b.胶带机构架及叶轮给煤机行走轨道施工完,轨道经检查验收合格;c.设备到货齐全并经过供应部门验收合格;d.各种技术资料齐全;e.施工用临时电源设置完并受电合格;f.设备运输道路畅通。2叶轮给煤机安装2.1 设备清点编号设备清点要请厂家代表、建设单位代表、施工单位供应部门代表参加,设备清点以到货清单为准。清点完毕将设备箱封存好,并办理交接手续,专用工具、备品备件应交由建设单位保管。2.2 设备搬运设备搬运采用40t汽车吊和40t拖车运输,吊装时必须以厂家设置的吊点为准,运输中物件与运输车辆间必须绑扎牢固,物件与车厢间要垫好木方。2.3 设备解体检查工作位置应选择在吊装孔附近,设备解体检查前应仔细研究图纸,分析设备结构,确定拆装顺序及拆装方法。准备好拆装工具及吊装工具,搭设好检修棚。对于轴承间隙采用压铅法或塞尺法进行测量,对于锥形轴承,其间隙要进行调整。对于端盖不同者,其调整方法也不同。滚筒轴承检查结束后,调整好轴封与轴承座之间隙,然后通过轴封上的顶丝将轴封固定在轴上。设备解体前要对设备表面进行清理,各相关结合面要打好钢印号。要尽量利用顶丝拆卸,没有顶丝者要用特制楔铁撬开。所拆下的零件,要按拆卸顺序整齐放好,对于螺栓、螺母、垫圈要将其连在相关件上。清洗剂采用煤油和无铅汽油,清洗干净后用吹净,然后用白面团粘净。清洗干净的零部件要用白布或塑料布盖好。对于减速机,其齿侧、齿顶间隙采用压铅丝的方法测量,齿面接触情况采用色印法检查,检查结果接触面积未达到要求时,采用齿面涂抹研磨膏然后转动齿轮进行研磨。2.4 联轴器装配由于电动机轴头过长,所以先热装一个隔套后,再热装电动机轴侧的联轴器隔套,热装时在油中加热温度不超过135C。2.5 5电动机安装将电动机吊装到位,垫平垫稳,然后用小钢板尺对电动机初步找正,用百分表对联轴器进行精确找正。在找正时要将两半联轴器连接在一起。电动机找正后,将电动机固定,然后将垫铁随碎煤机垫铁一起进行点焊固定,安装联轴器柱销,上好外罩。2.6 设备安装采用40t汽车吊由吊装孔直接吊装就位,就位后检查叶轮与其他配合位置的间隙并符合技术要求。

    注意事项

    本文(输煤系统施工项目叶轮给煤机设备安装技术方案.docx)为本站会员(夺命阿水)主动上传,课桌文档仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知课桌文档(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    备案号:宁ICP备20000045号-1

    经营许可证:宁B2-20210002

    宁公网安备 64010402000986号

    课桌文档
    收起
    展开
