欢迎来到课桌文档! | 帮助中心 课桌文档-建筑工程资料库
课桌文档
全部分类
  • 党建之窗>
  • 感悟体会>
  • 百家争鸣>
  • 教育整顿>
  • 文笔提升>
  • 热门分类>
  • 计划总结>
  • 致辞演讲>
  • 在线阅读>
  • ImageVerifierCode 换一换
    首页 课桌文档 > 资源分类 > DOCX文档下载

    某工程保证工期措施.docx

    • 资源ID:571628       资源大小:14.29KB        全文页数:2页
    • 资源格式: DOCX        下载积分:5金币
    快捷下载 游客一键下载
    会员登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要5金币
    邮箱/手机:
    温馨提示:
    用户名和密码都是您填写的邮箱或者手机号,方便查询和重复下载(系统自动生成)
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP免费专享

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    某工程保证工期措施.docx

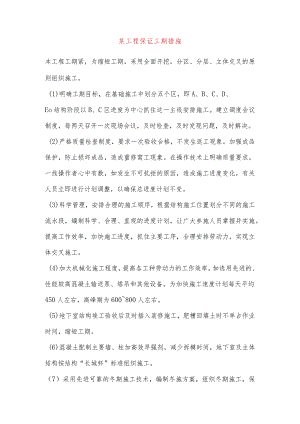

    某工程保证工期措施本工程工期紧,为缩短工期,采用全面开挖,分区、分层、立体交叉的原则组织施工。(1)明确工期目标,在基础施工中划分五个区,即A、B、C、D、Eo结构阶段以B、C区进度为中心抓住这一主线安排施工。建立调度会议制度,每两天召开一次现场会议,及时检查,及时发现问题,及时解决。(2)严格质量检查制度,要求一次验收合格,不发生返工现象。加强成品保护,防止损坏成品,造成重修窝工现象。在操作技术上明确质量要求,一线操作者心中有数,如发生不可抗拒的原因,造成施工进度变化,有关人员立即进行计划调整,以确保总进度计划不变。(3)科学管理,安排合理的施工顺序,根据结构施工位置划分不同的施工流水段,编制科学、合理、直观的进度计划,让广大参施人员掌握并实施。提高工作效率,加快施工进度,抓住主要工序,合理安排劳动力,实现立体交叉施工。(4)加大机械化施工程度,提高各工种劳动力的工作效率,如选用先进的、性能较高混凝土输送泵、塔吊和其他设备。为加快施工速度计划每天平均450人左右,高峰期为600800人左右。(5)地下室结构竣工验收后及时插入装修施工,肥槽回填土时不单占作业时间,缩短工期。(6)混凝土配制主要墙、柱加高效早强剂,减少拆模时间,地下室及主体结构按结构“长城杯”标准组织施工。(7)采用先进可靠的冬期施工技术,编制冬施方案,组织冬期施工,保证施工连续进行。(8)编制切实可行的雨期施工措施,保证质量前提下顺利施工。(9)暖卫电气等设备安装与其他各分部工程配合穿插作业,同步进行,不占用整体工期。(10)运用AUtOCAD专业制图软件,在技术交底中做到规范、严整。(三)根据工程实际,尽量采用建设部推广的“新材料、新工艺、新技术和新设备”,制定先进的施工方案,最大限度的提高工作效率,缩短工作时间。

    注意事项

    本文(某工程保证工期措施.docx)为本站会员(夺命阿水)主动上传,课桌文档仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知课桌文档(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    备案号:宁ICP备20000045号-1

    经营许可证:宁B2-20210002

    宁公网安备 64010402000986号

    课桌文档
    收起
    展开
