欢迎来到课桌文档! | 帮助中心 课桌文档-建筑工程资料库
课桌文档
全部分类
  • 党建之窗>
  • 感悟体会>
  • 百家争鸣>
  • 教育整顿>
  • 文笔提升>
  • 热门分类>
  • 计划总结>
  • 致辞演讲>
  • 在线阅读>
  • ImageVerifierCode 换一换
    首页 课桌文档 > 资源分类 > DOCX文档下载

    河北工程大学附属医院透析大厅中央空调改造工程技术参数及要求.docx

    • 资源ID:512989       资源大小:20.79KB        全文页数:3页
    • 资源格式: DOCX        下载积分:5金币
    快捷下载 游客一键下载
    会员登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要5金币
    邮箱/手机:
    温馨提示:
    用户名和密码都是您填写的邮箱或者手机号,方便查询和重复下载(系统自动生成)
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP免费专享

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    河北工程大学附属医院透析大厅中央空调改造工程技术参数及要求.docx

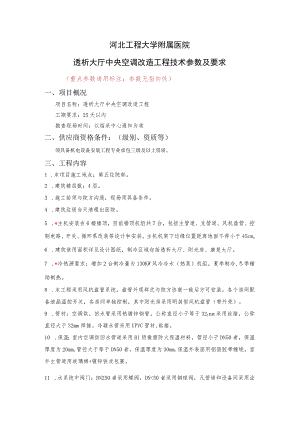

    河北工程大学附属医院透析大厅中央空调改造工程技术参数及要求(重点参数请用标注;参数无指向性)一、项目概况项目名称:透析大厅中央空调改造工程工期要求:25天以内勘查现场时间:以招采中心通知为准二、供应商资格条件:(级别、资质等)须具备机电设备安装工程专业承包三级及以上资质。三、工程内容1 .本项目施工地点:第五住院部。2 .建筑楼层数:4层。3 .施工前须与院方沟通,现场须具备条件。4 .建筑垃圾当天清理出医院。5 .*主机安装在6楼楼顶,目前楼顶机组共7台,包括主管道、支管道、风机盘管、控制电路、开关、循环泵改装等设计和安装。主机机架下边缘位置距离地面不得小于45cmo6 .建筑使用面积详见设计图纸,制冷区域包括透析大厅、阳光房、康复大厅。7 .*冷热源要求:增加2台制冷量为130KW风冷冷水(热泵)机组,夏季制冷,冬季辅助制热。8 .本工程采用风机盘管系统,盘管外观样式与院方协商一致后方可安装。各个房间配备液晶温控开关,各房间单独控制,其中阳光房采用明装型风机盘管(带外壳)。9 .管材:空调供、回水管采用热镀锌钢管,公称直径小于等于32Inm采用丝接,公称直径大于32mm焊接。冷凝水管采用UPVC管材,粘接。10 .保温:室内空调供回水管道采用Bl级橡塑防火保温材料,管径小于DN50者,保温厚度为20mm,管径大于等于DN50者,保温厚度为30mm.保温外表面用铝箔胶带缠绕。室外主管道用玻璃棉+镀锌铁皮包裹。11 .水系统中阀门:DN250者采用蝶阀,DN<50者采用铜球阀,凡管道和设备间采用法兰连接者,法兰间采用橡胶垫片。水泵管道安装止回阀和滤器。12 .风机盘管进出水管安装与进出水管同管径铜球阀、并设不锈钢软接头.送风口连接采用帆布软接。13 .冷凝水管道安装时应顺水流方向保持大于或等于0.003的坡度。风机盘管凝结水盘的泄水管坡度,不宜小于0.01。14 .支架与供回水管道之间加防腐软木。15 .空调送风管,采用镀锌板风管,风机盘管送风口采用铝合金防直吹风口,回风口采用铝合金单层百叶风口加装过滤网。16 .主机设在楼顶,须安装槽钢底座,固定在承重柱或梁上,安装减震、隔音组件。在基座及基座周围做好防水措施,后期漏水由施工方承担责任。17 .采用双手操器设计,一个在机组,一个手操器设置在室内(一楼护士站),具体位置与甲方协商根据现场情况确定。18 .管道阀门或开关在可暗装的情况下不允许明装,施工前与院方协商。19 .整个系统须选用低噪音设备,必要的时候做降噪处理,若后期有噪音问题,经院方确认后责任由施工方承担。20 .空调水系统的工作压力为0.2MPa,试验压力为0.6MPa。21 .水压试验在10分钟内,压力下降不大于0.02MPa为合格。冷凝水系统应进行充水试验,以不渗不漏为合格。22 .空调水系统管道安装竣工并经水压试验合格后,应对系统反复进行注水、排水,直至排出水中不含泥砂、铁屑等杂质,且水色不浑浊方为合格。23 .风冷模块机组、水泵等室外设备用型钢做设备基础,受力在承重墙上,保证所有设备稳固。24 .施工安装过程中,必须严格遵守国家发布的现行相关规范、标准和规程的有关规定。25 .本项目为交钥匙工程,若有缺漏项由中标方承担。26 .本工程施工产生的垃圾由中标方负责清运。27 .*本工程包含但不限于室内温控器电源线布置、室内通风口安装固定、设备电源线布置等项目。28 .工期:15天以内。29 .*本项目质保期不少于3年。科室负责人签字:主管处室负责人签字:日期:

    注意事项

    本文(河北工程大学附属医院透析大厅中央空调改造工程技术参数及要求.docx)为本站会员(夺命阿水)主动上传,课桌文档仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知课桌文档(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    备案号:宁ICP备20000045号-1

    经营许可证:宁B2-20210002

    宁公网安备 64010402000986号

    课桌文档
    收起
    展开
