欢迎来到课桌文档! | 帮助中心 课桌文档-建筑工程资料库
课桌文档
全部分类
  • 党建之窗>
  • 感悟体会>
  • 百家争鸣>
  • 教育整顿>
  • 文笔提升>
  • 热门分类>
  • 计划总结>
  • 致辞演讲>
  • 在线阅读>
  • ImageVerifierCode 换一换
    首页 课桌文档 > 资源分类 > DOCX文档下载

    工程建设项目立项用地规划许可阶段审批事项并联及流程.docx

    • 资源ID:46946       资源大小:15.22KB        全文页数:4页
    • 资源格式: DOCX        下载积分:10金币
    快捷下载 游客一键下载
    会员登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要10金币
    邮箱/手机:
    温馨提示:
    用户名和密码都是您填写的邮箱或者手机号,方便查询和重复下载(系统自动生成)
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP免费专享

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    工程建设项目立项用地规划许可阶段审批事项并联及流程.docx

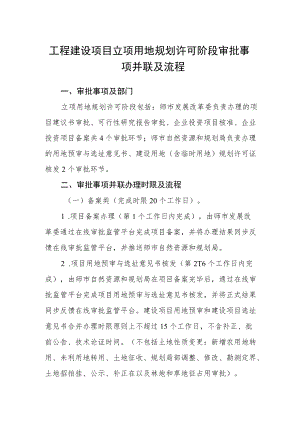

    工程建设项目立项用地规划许可阶段审批事项并联及流程一、审批事项及部门立项用地规划许可阶段包括:师市发展改革委负责办理的项目建议书审批、可行性研究报告审批、企业投资项目核准、企业投资项目备案共4个审批环节;师市自然资源和规划局负责办理的用地预审与选址意见书、建设用地(含临时用地)规划许可证核发2个审批环节。二、审批事项并联办理时限及流程(一)备案类(完成时限20个工作日)。1 .项目备案办理(第1个工作日内完成),由师市发展改革委通过在线审批监管平台完成项目备案,并将办理结果同步反馈在线审批监管平台,并推送师市自然资源和规划局。2 .项目用地预审与选址意见书核发(第2T6个工作日内完成),由师市自然资源和规划局在项目备案完毕后,通过在线审批监管平台完成项目用地预审与选址意见书核发,并将正式结果同步反馈在线审批监管平台。建设项目用地预审和建设项目选址意见书合并办理时限原则上不超过15个工作日,不含补正、批前公告、技术论证时间。(不包括土地性质变更:新增农用地转用、未利用地转用、土地征收、规划局部调整、修改、勘测定界、土地招拍挂、公示、补正在以及林地和草地征占用审批)。3 .项目建设用地规划许可证核发(第16-20个工作日内完成),由师市自然资源和规划局在项目用地预审与选址意见书核发后通过工程建设项目审批平台完成用地规划许可证核发,并将正式结果同步反馈工程建设项目审批平台。(二)核准类项目(完成时限30个工作日)。1 .项目用地预审与选址意见书核发(第1-15个工作日内完成),由师市自然资源和规划局通过在线审批监管平台完成项目用地预审与选址意见书核发,并将正式结果同步反馈在线审批监管平台,并推送师市发展改革委。建设项目用地预审和建设项目选址意见书合并办理时限原则上不超过15个工作日,不含补正、批前公告、技术论证时间。(不包括土地性质变更:新增农用地转用、未利用地转用、土地征收、规划局部调整、修改、勘测定界、土地招拍挂、公示、补正在以及林地和草地征占用审批)。2 .项目核准办理(第16-22个工作日内完成),由师市发展改革委在项目用地预审与选址意见书核发后,通过在线审批监管平台完成项目核准,并将办理结果同步反馈在线审批监管平台,并推送师市自然资源和规划局。3 .项目建设用地规划许可证核发办理(第23-30个工作日内完成),由师市自然资源和规划局在项目核准后通过工程建设项目审批平台完成用地规划许可证核发,并将正式结果在限定时间内反馈工程建设项目审批平台。(三)项目建议书审批办理(第7个工作日内完成)。由师市发展改革委在收到推送材料当日起,通过在线审批监管平台完成项目建议书审批,将办理结果同步反馈工程建设项目审批平台,并推送师市自然资源和规划局。(四)审批类项目(完成时限30个工作日)。1 .项目用地预审与选址意见书核发同步办理(第1-15个工作日内完成),由师市自然资源和规划局在收到推送材料或项目建议书审批完毕当日起,通过在线审批监管平台在完成项目用地预审、选址意见书核发,将正式结果同步反馈在线审批监管平台,并推送师市发展改革委。建设项目用地预审和建设项目选址意见书合并办理时限原则上不超过15个工作日,不含补正、批前公告、技术论证时间。(不包括土地性质变更:新增农用地转用、未利用地转用、土地征收、规划局部调整、修改、勘测定界、土地招拍挂、公示、补正在以及林地和草地征占用审批)。2 .项目可行性研究报告审批(第16-21个工作日内完成),由师市发展改革委在项目用地预审与选址意见书核发后,通过在线审批监管平台内完成项目可行性研究报告审批,将正式结果同步反馈在线审批监管平台,并推送师市自然资源和规划局。3 .项目建设用地规划许可证核发(第22-30个工作日内完成),由师市自然资源和规划局在项目可行性研究报告审批后,通过工程建设项目审批平台完成用地规划许可证核发,并将正式结果在限定时间内反馈工程建设项目审批平台。(五)统筹建设用地供应管理和建设用地规划许可1 .项目用地预审与选址意见书、建设用地规划许可证核发的具体要求按照国家、兵团及师市自然资源部门有关规定执行。2 .师市发展改革委、自然资源和规划局要立足于“做全”规划设计条件,提前向生态环境、交通运输、水利、人防、住建等部门征求项目建设要求,为建设项目在后期规定时限内完成审批创造条件。(六)外商投资项目、国际金融组织和外国政府贷款项目审批备案核准的具体要求接照有关规定执行。需要征求生态环境、水利、卫生、人防、文物等部门意见的应及时征求意见,相关单位需在3个工作日内及时反馈意见。

    注意事项

    本文(工程建设项目立项用地规划许可阶段审批事项并联及流程.docx)为本站会员(夺命阿水)主动上传,课桌文档仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知课桌文档(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    备案号:宁ICP备20000045号-1

    经营许可证:宁B2-20210002

    宁公网安备 64010402000986号

    课桌文档
    收起
    展开
