欢迎来到课桌文档! | 帮助中心 课桌文档-建筑工程资料库
课桌文档
全部分类
  • 党建之窗>
  • 感悟体会>
  • 百家争鸣>
  • 教育整顿>
  • 文笔提升>
  • 热门分类>
  • 计划总结>
  • 致辞演讲>
  • 在线阅读>
  • ImageVerifierCode 换一换
    首页 课桌文档 > 资源分类 > DOCX文档下载

    农田水利浆砌石工程.docx

    • 资源ID:462260       资源大小:17.97KB        全文页数:4页
    • 资源格式: DOCX        下载积分:5金币
    快捷下载 游客一键下载
    会员登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要5金币
    邮箱/手机:
    温馨提示:
    用户名和密码都是您填写的邮箱或者手机号,方便查询和重复下载(系统自动生成)
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP免费专享

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

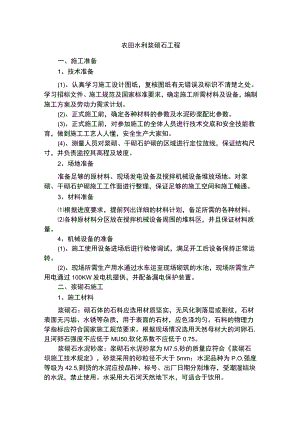

    农田水利浆砌石工程.docx

    农田水利浆砌石工程一、施工准备1、技术准备(1)、认真学习施工设计图纸,复核图纸有无错误及标识不清楚之处。学习招标文件、施工规范及国家标准要求,确定施工所需材料及设备,编制施工方案及劳动力需求计划。(2)、正式施工前,确定各种材料的参数及水泥砂浆配比参数。(3)、正式施工前,对参加施工的全体人员进行技术交底和安全技能教育,做到施工工艺人人懂,安全生产大家知。(4)、测量人员对浆砌、干砌石护砌的区域进行定位放线,保证结构尺寸,并负责监控其高程及坡度。2、场地准备准备足够的原材料、现场发电设备及搅拌机械设备堆放场地。对浆砌、干砌石护砌施工工作面进行整理,保证足够的施工空间和施工畅通。3、材料准备根据进度要求,提前列出详细的材料计划,备足所需的各种材料。各种原材料分区放在搅拌机械设备周围的堆料区,并且保证材料质量。4、机械设备的准备(1)、施工使用设备进场后进行检修调试,满足开工后设备保持正常运转。(2)、现场所需生产用水通过水车运至现场砌筑的水池,现场所需生产用电通过100KW发电机提供,并配备漏电保护装置。二、浆砌石施工1、施工材料浆砌石:砌石体的石料应选用材质坚实,无风化剥落层或裂纹,石材表面无污垢、水锈等杂质,用于表面的石材,应色泽均匀。石料的物理力学指标应符合国家施工规范要求。根据现场情况选用天然母材大的河卵石,且河卵石强度不应低于MU50,软化系数不应低于0.75。浆砌石水泥砂浆:浆砌石水泥砂浆为M7.5,砂的质量应符合浆砌石坝施工技术规定,砂浆采用的砂粒径不大于5mm;水泥品种为P.O,强度等级为42.5,到贷的水泥应按品种、标号、出厂日期分别堆存,受潮湿结块的水泥,禁止使用。水采用大石河天然地下水,可适合于饮用。水泥砂浆的配合比必须满足施工图纸的强度规定和施工和易性的要求,配合比现场通过试验来确定,水泥砂浆的配合比符合设计及施工要求。施工中要严格按照试验确定的配料单进行配料,严禁擅自更改,配料称量允许误差应符合下列规定:水泥为±2%;砂、砾石为±3%;水为±1%。浆砌石具体各种参数及浆砌石水泥砂浆配和比已另报。2、测量放样、高程及坡度进行控制用全站仪控制需要浆砌石护砌中线,边线,用水准仪控制浆砌石区域的高程及坡度的变化。现场每100m2(长*宽=IOm*1Om)为一单元,钉一组中线及边线的钢筋桩,测一组基面标高,浆砌石顶标高(设计浆砌石为60cm,每20Cm高在钢筋桩标定一次),并在钢筋桩上拉线,以保证浆砌石的高程及坡度符合设计要求。在浆砌石施工时,测量人员随时对浆砌石的高程及坡度进行控制。3、浆砌石施工一般步骤(1)、浆砌石施工的一般要求砌石体应采用挤浆法砌筑,砂浆稠度不应低于50mm,当气温变化时,应适当调整。采用浆砌法砌筑的砌石体转角处和交接处应同时砌筑,对不能同时砌筑的面,必须留置临时间断处,并应砌成斜槎。砌石体的尺寸和位置的允许偏差,不应超过砌体工程施工质量验收规范(2)、砌筑前,应在砌体外将石料表面的泥垢冲洗干净,砌筑时保持砌体表面湿润。(3)、浆砌石施工采用挤浆法分层砌筑。砌筑应先在基础面上铺一层35cm厚的稠砂浆,然后安放石块,且将大面朝下。(4)、砌筑程序为先砌“角石”、再砌“面石”、最后砌“腹石”。角石用以确定建筑物的位置和开头,在选石与砌筑时须加倍注意,要选择比较方正的石块,先行试放,必要时须稍加修凿,然后铺灰安砌,角石的位置砌筑方法必须准确,角石砌好后,就可把样线挂到角石上。面石可选用长短不等面石的外露面应比较平整,厚度略同角石,同一层面应大致砌平,相邻砌石块高差宜小于23cm0砌筑面石也要先行试放和修凿,然后铺好砂浆,将石翻回座砌,采用挤浆法施工并使灰浆挤紧。腹石可用较小的石块分层填筑,填筑前先铺座浆。放填第一层腹石时,须大面向下放稳,尽量使石缝间隙最小,再用灰浆填满空隙的1/3"2,并放入合适的石块,用锤轻轻敲击,使石块挤入灰缝中,不得先摆碎石块后填砂浆或干填碎石块的施工方法,石块间不得相互接触,座浆及竖缝砂浆填塞应饱满密实,铺浆均匀。砌筑时石块宜分层卧砌,每个分层高度找平一次。要求平整、稳定、密实、错缝、内外搭接。砌体每天砌筑高度不应超过1.2m,砌筑过程因故临时中断时,应留阶梯形斜槎,其高度不应超过LOm1且应待砂浆强度达到25kgcm2以上时才可继续施工。继续砌筑前,应将原砌体表面的浮渣清除后再刷洗干净,砌筑时应避免振动下层砌体。、勾缝勾缝应在浆砌石砌筑施工24h以后进行,缝宽不小于砌缝宽度,缝深不小于缝宽的2倍,勾缝前必须将槽缝冲洗干净,不得残留灰渣和积水,并保持缝面湿润。勾缝的砂浆必须单独拌制,严禁与砌体砂浆混用,勾缝的砂浆用标号较高的砂浆MlO进行填缝,要求勾缝砂浆采用细砂和较小的水灰比,其灰砂比控制在1:1-1:2之间。勾缝应保持块石砌合的自然接缝。当勾缝完成和砂浆初凝后,砌体表面应刷洗干净,至少用浸湿物覆盖保持21d,在养护期间应经常洒水,使砌体保持湿润,避免碰撞和振动。(6)、浆砌石养护砌体外露面,在砌筑1218h之间应及时养护,经常保持外露面湿润,需用麻袋或草袋覆盖,并经常洒水养护,保持表面潮湿。养护时间一般不少于14d,冬季期间不再洒水,而应用麻袋覆盖保温。在砌体未达到要求的强度之前,不得在其上任意堆放重物或修凿石块,以免砌体受振动破坏。三、注意事项1、根据设计要求浆砌石顺管方向分缝间距为IOm,缝宽20mm,内嵌低发泡聚乙烯板。2、根据设计要求浆砌石护砌勾平缝。3、勾缝砂浆必须单独拌制,严禁与砌体砂浆混用。四、雨季施工措施K雨季进行施工,预计将对砌筑物造成影响,应采取适当的技术措施保证其质量。2、注意收听天气预报,尽量不要安排在雨天进行浆砌石砌筑。3、小雨中砌筑砌石时,应适当减小水灰比,及时排除仓内积水,做好表面保护。4、在施工中遇大雨、暴雨时,应立即停止施工,妥善保护表面。雨后应先排除积水,并及时处理受雨水冲刷的部位,如表层砂浆尚未初凝时,应加铺水泥砂浆继续砌筑,否则应按工作缝处理。

    注意事项

    本文(农田水利浆砌石工程.docx)为本站会员(夺命阿水)主动上传,课桌文档仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知课桌文档(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    备案号:宁ICP备20000045号-1

    经营许可证:宁B2-20210002

    宁公网安备 64010402000986号

    课桌文档
    收起
    展开
