某某物流场区道路桥梁堆场大门围墙工程.docx

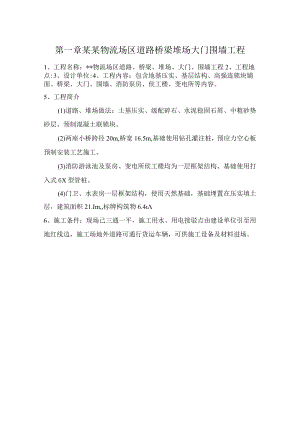

第一章某某物流场区道路桥梁堆场大门围墙工程1、工程名称:*物流场区道路、桥梁、堆场、大门、围墙工程2、工程地点:3、设计单位:4、工程内容:包含地基压实、基层结构、高强连锁块铺面、桥梁、大门、围墙、消防泵房、侯工楼、变电所等内容。5、工程简介(1)道路、堆场做法:土基压实、级配碎石、水泥稳固石屑、中粗砂垫砂层、预制混凝土联锁块。(2)两座小桥跨径20m,桥宽16.5m,基础使用钻孔灌注桩,预应力空心板预制安装工艺施工。(3)消防游泳池及泵房、变电所侯工楼均为一层框架结构、基础使用打入式6X型管桩。(4)门卫、水表房一层框架结构,使用天然基础,基础埋置在压实填土层,建筑面积21.Im,标牌构筑物6.46、施工条件:现场已三通一平,施工用水、用电接驳点由建设单位引至用地红线边,施工场地外道路可通行货运车辆,可供施工设备及材料进场。第二章施工准备第一节施工技术准备一、作好调查工作(-)气象、地形与水文地质的调查掌握气象资料,以便综合组织全过程的均衡施工,制定雨季、大风天气的施工措施。(-)各类物质资源与技术条件的调查1、由于施工所需物质资源品种多、数量大,故应对各类物质资源的生产与供应情况、价格、品种等进行全面调查,以便及早进行供需联系,落实供需要求。2、对水源、电源等的供应情况应作全面调查,包含给水的水源、水量、压力、接管地点,供电的能力、线路距离等。二、作好与设计的结合工作1、由技术部门协助项目组织有关人员认真学习图纸,并进行自审、会审工作,以便正确无误地施工。2、通过学习,熟悉图纸内容,熟悉设计要求施工达到的技术标准,明确工艺流程。3、进行自审,组织各工种的施工管理人员对本工种的有关图纸进行审查,掌握与熟悉图纸中的细节。4、组织各专业施工队伍共同学习施工图纸,商定施工配合事宜。5、组织图纸会审,由设计方进行交底,懂得设计意图及施工质量标准,准确掌握设计图纸中的细节。三、认真编制施工组织设计由项目会同局技术部门认真编制该工程的施工组织设计,作为工程施工生产的指导性文件。四、编制施工图预算与施工预算由项目会同局预算部门根据施工图、预算定额、施工组织设计、施工定额等文件,编制施工图预算与施工预算,以便为施工作业计划的编制、施工任务单与限额领料单的签发提供根据。第二节物资条件准备一、建筑材料的准备1、根据施工组织设计中的施工进度计划与施工预算中的工料分析,编制工程所需的材料用量计划,作好备料、供料工作与确定仓库、堆场面积及组织运输的根据。2、根据材料需用量计划,做好材料的申请、订货与采购工作,使计划得到落实。3、组织材料按计划进场,并作好保管工作。二、构配件的加工订货准备根据施工进度计划及施工预算所提供的各类构配件数量,做好加工翻样工作,并编制相应的需用量计划、加工计划。三、施工机械准备根据施工组织设计中确定的施工方法、施工机具、设备的要求与数量与施工进度的安排,编制施工机具设备需用量计划,组织施工机具设备需用量计划的落实,确保按期进场。第三节现场准备一、场地操纵网的测量,建立操纵基准点为保证施工测量操纵的精确性,工程施工时设置测量操纵网,各操纵点均应为永久性的坐标桩与水平基准点桩,并应制定设防保护措施,以防破坏,施工中利用测量操纵网操纵与标高等,确保施工质量。二、组织机械设备进场根据施工机具的需用量计划,按施工平面布置图的要求,组织施工机械设备进场,机械设备进场后按规定地点与方式布置,并进行相应的保养与试运转等项工作。三、组织建筑材料与构配件的进场根据建筑材料、构配件的需用量计划组织其进场,按规定地点与方式存放或者堆放,并做好保护措施。第四节施工队伍的准备根据确定的现场管理机构建立项目施工管理层,并选择高素养的施工作业队伍进行该工程的施工。1、根据该工程的特点与施工进度计划的要求,确定各施工阶段的劳动力需用量计划。2、对工人进行质量、技术、安全交底,教育工人树立“质量第一,安全第一”的正确思想,遵守有关施工与安全的技术规程。3、对工人进行必要的思想与法制教育,严格遵守地方治安法规。4、生活后勤保障工作:在大批施工人员进场前,务必做好后勤工作的安排,为职工的衣、食、住、行、医等应予全面考虑,并认真落实,以便充分调动职工的生产积极性。第五节作业条件准备1、向班组进行计划交底与质量技术、安全交底,下达工程施工任务,使班组明确有关任务、质量、技术、安全、进度等要求。2、做好工作面准备:检查道路、水平运输是否畅通,操作场所是否清理干净等。3、对材料、构配件的质量、规格、数量等进行清查,并有相当一部分运到指定的作业地点。4、施工机械就位并进行试运转,做好保护保养等工作,以保证施工机械能正常运行。5、检查前道工序的质量,在前道工序的质量合格后才能进行下道工序的施工。第三章要紧资源配置计划第一节劳动力计划第二节机械设备计划序号机械设备名称规格型号数量单位打桩机台钻孔机碎搅机台电焊机台钢筋弯曲机台钢筋切断机钢筋调直机台插入式振动器根挖掘机型台木工圆盘锯台砂轮切割机台套丝机台柴油发电机八潜水泵台水泵20m台履带式推土机台稳固石屑拌合机四川新津台振动压路机台汽车吊台自卸汽车台经纬仪水准仪台项目单位数量备注一、土建部分水泥广州石井水泥厂钢材韶钢或者广钢砂开发区砂场碎石永与石场石屑永与石场毛石永与石场灰砂标砖千块广州市灰砂砖厂预应力管桩番禺合与建材有限公司石灰开发区杉原木松杂木防松杂直边板胶合板佛山新景实业有限公司机中彼千块平板玻璃厚佛山新景实业有限公司铁件镀锌铁丝项目单位数量备注高强连锁块金盘岭水泥制品厂路缘石*金盘岭水泥制品厂耐磨砖*广州佛陶集团有限公司防滑砖*广州佛陶集团有限公司外墙砖*广州佛陶集团有限公司外墙砖*广州佛陶集团有限公司铝合金门广铝产品铝合金固定窗广铝产品铝合金推拉窗广铝产品铝合金百叶窗广铝产品屋面陶粒砌块千块钢筋混凝土排水管金盘岭水泥制品厂高密度聚乙烯管宝石克拉高密度聚乙烯管宝石克拉高密度聚乙烯管宝石克拉高密度聚乙烯管宝石克拉高密度聚乙烯管宝石克拉高密度聚乙烯管宝石克拉高密度聚乙烯管宝石克拉高密度聚乙烯管宝石克拉第四章施工部署第一节总则根据现场实际情况,“*物流场区道路、桥梁、堆场、大门、围墙工程”项目经理部着重围绕工程质量创优及确保工期目标实现来进行人、财、物的组织与施工方案、施工组织措施的制定。质量创优:根据质量体系的要求,严格进行施工生产的全过程质量操纵,禁止不合格工序或者产品流入下一道工序中。工期目标:配备足够的材料、机具与技术力量雄厚的管理层、作业队伍,确保达到合同约定的工期目标。一、施工区段的划分本工程占地面积较大,有一河涌贯穿场地,故以河涌为界,河涌西为I施工段,河涌东以道路为界划分为n、In施工段,具体见图7-1-1施工平面布置图。第二节施工程序一、总体施工程序总体施工程序详见“*物流场区道路、桥梁、堆场、大门、围墙工程进度网络计划”。二、道路堆场施工程序第三节项目施工管理组织机构一、施工现场管理机构组建以项目经理张海防为首的“*物流场区道路、桥梁、堆场、大门、围墙工程”,项目经理部设名项目经理、名项目项目副经理、名技术负责人,其组织机构如下图:房屋建筑综合施工队管道工程施工队桩施工队钻孔桩施工队桥梁施工队材料组道路工程施工队财经组二、项目要紧施工管理人员序号姓名职称在本工程中拟担任工作要紧经验及承担的项目三、项目部要紧职能部门管理职责(-)项目经理对整个工程总负责。(-)项目副经理(1)、对项目管理部日常管理,项目管理部间的进度、资源调配及有关的技术工作。、项目计划编制、统筹与修编,进度监控工作。(3)、图纸及变更通知的收发。(4)、质量技术资料的检查、审核工作。(5)、现场临时水电、临路的规划、保护与管理,文明施工管理。(三)技术负责人(1)、与设计院沟通,负责协调设计交底、设计变更、与设计有关的方案研讨。(2)、与监理及其它专业分包单位技术沟通,协调施工方案的衔接,主持专业工种交接。(3)、主持编制施工组织总设计,审查分段工程、专项工程的施工组织设计、施工方案。(4)、负责项目质量贯标与工作。(5)、监控项目部的计量、检测工作。(6)、主持与项目有关的技术攻关工作。(四)质检员、对工程项目进行全过程的质量监控。(2)、组织质量管理、质量监检、施工过程等方面按局质量体系程序文件要求进行质量操纵,并进行监督检查与指导。(3)、监督施工班组在施工过程中严格按图纸、技术规范与操作规程要求进行施工,严把质量关卡。对各施工队进行质量技术交底。(五)质安员、对工程项目进行全过程的安全监控。(2)、根据工程项目特点,制定相应的安全管理措施及各专业安全技术措施。(3)、对各施工队进行安全技术交底。、监督施工班组在施工过程严格按安全操作规程进行施工。、按制度进行月、季度安全及文明施工检查,并进行评定。(六)械管员(1)、根据施工计划要求,配备好各类类型的机械设备,及时调度组织施工所需的机械设备进场、定期进行机械设备的检查工作,督促维修人员及时进行机械设备的维修保养工作,确保施工机械的正常运转。(七)材料员、根据施工计划要求,编制物资供应计划,分阶段及时组织材料进场。(2)、按照局质量体系程序文件的要求对材料的采购、供应方的信誉进行评定。(3)、执行进货验收制度,按规定对材料进行检验与试验,提供合格的材料。(4)、对所有已进场的材料做好各类标识与可追朔性操纵。(5)、做好材料的搬运与贮存工作。(A)试验员(1)、对工程施工用原材料、甲供材料及结构进行检验与试验工作。(2)、根据施工计划要求,及时做好施工配与比的试验工作。(3)、跟进施工过程及时取样做试件、养护、试验工作。(4)、监督工程施工中,原材料使用的质量情况,确保工程质量。(5)、工程完工,负责收集、整理各有关试验记录。(九)资料员根据工程项目的施工进度,及时收集、整理施工中的各类原始资料与与工程有关的其它施工资料,并按要求进行分类归档。(2)、做好每月工作量的统计,及时向上级汇报。(3)、负责工程所用的图表绘制,做好施工日志及施工记录。第五章施工进度计划及工期保证措施第一节施工进度计划一、工期操纵目标1、整体工期操纵目标确保在个日历天内完成招标文件规定的所有工作内容。2、电缆沟、管道工程先施工电缆沟、管道工程,确保在第天内完成。3、场区道路、堆场工程操纵目标I区电缆沟、管道等施工完后紧接着进行道路、堆场工程施工,确保在第天内完成道路、堆场内的土基压实,第天内完成级配碎石、水泥稳固碎石铺设,第天内完成砂垫层与预制混凝土联锁块铺设。4、水池、消防泵房、变电所、侯工楼操纵目标水池、消防泵房、变电所、侯工楼等房建工程与电缆沟、管道工程同时开始施工,确保在第天内完成水池、消防泵房、变电所、侯工楼等房屋的结构、装修施工。5、大门、围墙工程操纵目标确保在第天完成大门、围墙工程施工。6、桥梁工程操纵目标确保在第天完成桥梁工程施工。二、施工进度计划网络图施工进度计划见附图“*物流场区道路、桥梁、堆场、大门、围墙工程进度网络计划”。第二节工期保证措施一、组织精干高效的项目管理班子,科学组织施工为确保本工程按期完工,我局选派有丰富施工经验的工程技术管理人员构成项目经理部,并在施工管理上制定全面的进度计划,并把计划分解到每一天,通过严格科学的管理,确保计划得到落实。二、组织强有力的专业施工队伍,保证劳动力的需求从局的劳务库中选择技术力量雄厚的专业施工队伍,确保专业施工队伍有足够的技术能力与劳动力数量,确保施工任务的顺利完成。三、加强计划管理1、根据总工期与每个操纵点,按实际情况进一步深化细化施工进度计划,编制切实可行的月计划、周计划,确保施工计划的落实,逐步保证总体计划得到实现。2、根据施工计划分阶段进行操纵,并落实到有关的责任人,确保计划各操纵点目标的实现。3、在施工中不但要按计划施工,而且要严格按施工程序办事,切不可为赶进度而违背施工程序打乱仗,而影响整体工程施工进度。四、制造良好的外部施工环境1、加强与设计的联系,认真做好图纸会审等工作,清晰熟悉设计意图,减少设计变更。2、加强与监理及质检站的联系,保证各项验收(包含隐蔽验收)能及时进行。第六章施工总平面布置及平面管理第一节施工平面布置一、施工现场临建布置1、施工现场只考虑材料堆放,办公室、管理人员宿舍、民建队伍宿舍、食堂等场外设置。2、配置一套钢筋加工机械设备,布置在侯工楼的西面。3、要紧机械设备布置详见图7-1-1施工平面布置图。二、临时用水用电布置施工用水从业主指定的水源接驳点接进,主水管为IOOmm镀锌水管,根据现场临建及机械的布置,分别接到各用水点。施工生产用电由业主指定的接驳点接进,设一配电房。临时供电主线路围墙布设(电杆架设),并分别设配电箱接到各用电点,主线路与施工用电线路均使用三相五线制。三、临时道路及排水沟的布置根据有关要求,场区内铺设一条施工要紧道路。拟建建筑物外侧(包含生产生活临建)设明沟排水,用红砖砌30OmmX50Omm的明排水沟,坡度不小于,进出现场的大门口设洗车槽、沉淀池,污水通过沉淀后排入市政下水道。第二节施工平面管理1、由于该工程占地面积较大,且施工期间,与之毗邻标段也在施工,现场施工人员多,务必有严密科学的施工平面管理制度。2、建立现场施工总平面管理班子,建立健全管理规章制度,施工平面管理由项目经理直接负责,由各专业施工队长及材料部门组织实施,按计划分片包干管理。3、现场道路设有排水沟,保持道路、排水沟的畅通。4、现场要紧入口处设置“六牌一图”,明确出入制度、场容管理条例、工程简介、安全管理制度等。5、施工设备、材料按施工进度计划分批进场,凡进入现场的设备、材料按平面布置图指定的位置堆放整齐,做好标识工作,不得任意卸置。6、施工现场的水准点、轴线操纵点、架空电线应有醒目标志,并加以保护,不得损坏或者移动。7、各施工队伍要遵守统一的平面管理,施工忙而不乱。8、现场配置门卫,加强现场材料、物资等的保卫工作与保护正常的施工秩序。9、现场切实做到工完场清,减少材料浪费,并定期检查。10、现场的施工垃圾要及时清理、集中堆放、专人管理、统一搬运,保持现场干净整洁。11、切实执行*公司现场文明施工管理细则与广州市建设工程施工现场管理规定,定期组织检查评比。12、材料堆放场地1)施工及周转材料按施工进度计划分批进场,并根据材料性能分类堆放,标识清晰。做到分规格码放整齐,稳固,做到一头齐、一条线。2)施工现场材料保管,将根据材料的性质采取必要的防雨、防潮、防晒、防火、防爆、防损坏等措施。3)贵重物品,易燃、易爆与有毒物品及时入库,专库专管,加设明显标志,并建立严格的领退料手续。4)材料堆放场地设置得力的消防措施,消防设施齐全有效,所有施工人员均会正确使用消防器材。5)施工现场临时存放的施工材料,须经有关部门批准,材料码放整齐,不得妨碍交通与影响市容。堆放散料时进行围挡,围挡高度不得低于0.5m。13、钢筋加工场地1)钢筋加工场地力求原材料堆放场地,钢筋加工场地、半成品堆放场地布置合理,方便加工,方便堆场。2)钢筋原材料及加工好的半成品务必分类、分规格堆放,并作好标识。3)各类钢筋加工机械前务必按要求悬挂安全操作规程。4)钢筋加工场地硬化,场地平整无积水,并作好明沟排水排污措施。5)严格执行钢筋加工场地领退料手续。第七章要紧分部分项工程施工方法第一节测量方案一、测量操纵方案1、内业验算全面认真地查阅图纸,验算图纸上提供的有关数据。如发现设计上有矛盾的地方或者存在着问题,应及时与有关部门联系,及时加以解决。2、复核导线操纵点、高程复核甲方移交的平面坐标操纵点及高程操纵点,检查其是否由于人为或者自然原因引起点位发生位移或者沉降,做好复核测量记录资料,确定操纵坐标点、高程点准确无误。3、布设导线布设导线前,应进行现场踏勘、选点。选出的点应便于测角、测边、操纵面积较大且能长期储存。二、建筑物的标高操纵首先根据甲方提供的基准点,引测出建筑物的士,然后将基准标高标注在不易沉降的固定物体上,以此来操纵标高。在引测水准点的过程中要进行闭合验算,最后平差。三、资料收集与整理测量资料由专人整理,并分类装订成册,由专人管理储存。第二节道路及堆场施工一、道路及堆场施工(-)工艺做法本标段场区内除绿化停车场外均要做下列结构的铺面(由上至下):(1)预制混凝土联锁块1O厚;(2)中粗砂垫砂层3厚;(3)水泥稳固石屑;(4)级配碎石2O厚;(5)土基压实。由于各区设计荷载各异,水泥稳固石屑层也各不一样:空箱堆场及其周边道路厚为厚,重箱堆场、火集装箱装卸作业通道、汽车拆装箱作业区1厚为厚,火车拆装箱作业区、汽车拆装箱作业区、维修场及其周边道路、重箱堆场周边道路厚为厚。(-)土基层施工方法1、土基层顶面用石渣整平。2、土基压实使用分层振动碾压或者2重锤夯实,并在重箱堆场区2适当地点选很多于500m2场地进行试压,施工应遵守公路路基施工技术规范。3、土基压实使用重型击实标准,并要求符合下表:土基层顶面下列深度压实度080Cm2150CmN150cm下列24、土基压实后应按公路沥青路面设计规范规定的试验方法予以检验测定。()稳固石屑施工方法1、要紧工艺流程2、施工方法(1)材料1)使用号普通水泥,水泥进场时,检查水泥的出厂合格证及厂家的化验报告,严格操纵不使用没有出厂合格证及厂家化验报告的水泥。水泥使用前,对其进行检验,以确定其性能是否满足使用要求。2)石屑坚硬、耐久、干净无杂物,含泥量不大于,最大粒径不超过5cm,按照一标准方法试验时,基层的压碎值不大于,底基层的压碎值不大于。3)拌与用水清洁,不含有害杂质。(2)拌与由实验室在进行选择比较的基础上提出配合比,并在预先试验段开始前天往常提交监理工程师批准。现场设置集中搅拌站,拌与料按设计配合比规定用量使用自动计量装置进行计量,确保拌与料达到最佳含水量。3、摊铺土路基经验收合格后进行水泥石屑稳固层的摊铺。气温在18以上与非雨天才进行基层施工。正式开工前一个月,在监理工程师批准的地点修筑一块面积约为40Onr的混合料层作为预先试验段,用以证实拌与、压实机械设备的效率与施工方法、施工组织的习惯性。预先试验方案取得监理工程师批准后,在监理工程师在场的情况下进行预先试验。预先试验使用不一致的压实厚度,以测试其干容量、含水量,使混合料达到最佳含水量时的压实系数、压实遍数、压实程序施工工艺。稳固层分两层铺筑,底层压实厚度为15cm,顶层厚度为5cm。使用摊铺机按要求厚度摊铺,在摊铺机无法工作的路段或者部位,送监理工程师批准后,使用人工摊铺;面层碾压机具与底层的强度相习惯。(1)碾压混合料摊、铺整平后,立即使用机械压实。使用压路机碾压,碾压次数不小于遍,头两遍的碾压速度使用.Okmh,以后用.5kmh.相邻碾压每次重叠的宽度为后轮宽。由两侧向路中碾压,先压路边两三遍后逐步移向中心。纵坡较大的路段,由低处向高处碾压,随即检测横断面及纵断面高程。碾压过程从稳压至碾压成型,设置施工警示牌,禁止一切车辆驶入稳固层施工范围。若碾压中局部有“弹软”现象,立即停止碾压,待翻松晾干或者整理后再压,若出现推移则适量洒水,整平压实。碾压至表面平整,无明显的轮迹,压实度大于规定值。分段进行施工,衔接处留一段不压,供下一段施工回转机械之用。接缝施工时,将前一段施工末端的斜口铲除,使稳固层端头面与路床垂直,再进行下一段摊铺;或者预留50cm不碾压,待重新连接铺筑后一并压实。(2)养护使用淋水养护,养护期为天,期间禁止车辆驶入。(3)同意误差基层表面检查频率及质量标准项目同意偏差检查频率检查方法密实度2%每平方米检点灌砂法、重型击实平整度IOmm每平方米检点用3m直尺量取最大值厚度±IOmin每平方米检点挖验测取宽度很多于设计值每平方米检点用钢尺量中线高程±20mm每平方米检点用水准仪测量横坡÷20mm>土每平方米检点用水准仪测量(四)预制混凝土联锁块施工1、稳固层施工完成并经验收合格后进行预制混凝土联锁块施工。2、测量放线,每5m处设一桩位,同时测放桩位高程,标出设计标高标置。3、铺装预制混凝土联锁块,预制混凝土联锁块面为边线设计高程。4、预制混凝土联锁块施工同意偏差如下表序号内容标准及容许偏差检查频率检验方法范围点数平整度5mm200m3m直尺用塞尺量取最大值坡度()30m用水准仪测量面层与井框高差±3mm每座直尺有塞尺量取最大值高程土IOmm200m用水准仪测量二、管道及排水工程施工(-)管道工程施工排水管管道安装的高程操纵使用坡度板法。具体方法是:(1)坡度板的设置1)坡度板用50mm厚大板,长度根据沟槽上口宽度而定,跨槽每边大于5()()mm,埋设务必牢固;2)坡度板设置间距为米,在管道折点及检查井处务必设置;3)单层坡度板设置在槽上口跨地面,板距槽底不超过米;4)在坡度板上实测中心与高程时,中心钉钉在坡度板顶面,高程板一侧紧贴中心钉,但不能遮挡挂中线,钉在坡度板侧面,高程钉钉在靠中心钉一侧的高程板上。5)坡度板上标明桩号、高程钉至各有关部位的下反常数。变换常数处,在坡度板两面分别书写清晰,并分别标明其所用高程。(2)操纵安管中心位置安管时,在管头吊中线垂球,当管径中心与垂线对正,不超过同意偏差时,安管的中心位置即正确。(3)操纵安管的管内底高程安管时,将高程线绷紧,把高程尺杆下端防至管内底上,当尺杆上的标记与高程线距离不超过同意偏差时,安管的高程为正确。(二)排水工程施工1、沟槽施工挖土使用人机配合的施工方法。挖掘机挖至距设计槽底约20Cm时停止,余土用人工清底,以免扰动基面土。2、基础施工1)槽底土基检测无误后,铺筑碎石垫层,用平板夯实机夯实。2)支设基础模板,模板支设牢固,严密不漏水,将佐浇入模板内,用平板振捣器振捣密实,找平,严格操纵高程。3)做管道接口,用:水泥砂浆抹缝带。3、管道安装、四合一法:即平基、安管、管座、抹带四道工序连续操作。、管材运至现场后,逐节按顺序堆放于沟槽一侧,便于下管。、用吊车下管,按设计要求复测中心线、高程,严格操纵两管的间距在1.5CM范围内。、险管支放稳固,进行:水泥砂浆抹缝,压抹密实,确保接口结合严密。4、水泥砂浆接口施工(1)清洗管口:铺设前将管承口内部及插口外部洗刷干净;(2)安装第一节管并在承口下部座满灰浆:将管口超向来水方向,测量并调整管中线与管底高程,使之位置正确,在承口下部座满:水泥砂浆;(3)安装第二节管,接口缝隙填满砂浆:承口内与插口外刷素水泥浆,将第二节管的插口挤入座浆的承口内,调整中心高程,注意保持接口环形缝均匀一致,接口缝隙用:水泥砂浆填捣密实,口部抹成斜面;(4)清膛:将挤入管内的砂浆及时抹光或者清除;(5)接口养护:用草袋或者抹泥覆盖,并洒水养护。5、沥青油膏接口(1)沥青油膏重量配合比油料填料石油沥青松节油废机油石棉灰滑石粉(2)施工要点1)清刷管口:将管子承插口工作面刷干净,并保持干燥;2)刷冷底子油:管子下沟后,使承口超上,将承口内部擦净吹干,刷冷底子油一层,然后将管子倒置,使插口向上,将插口外壁及端部擦净、吹干,按承口深度在插口外壁刷冷底子油一层;3)将油膏捏成圆条备用:接口下部用较粗的膏条,粗度约为接口间隙的倍,以压实后能充满接口间隙为宜;上部用细的膏条,粗度约等于接口间隙。在操作时务必戴胶皮手套及口罩。4)安第一节管:承口朝来水方向铺设,将已涂好冷底子油的管子按设计高程与中心线稳好管。5)将粗膏条垫在承口下部约。的部位:先用喷灯(气温较高时无需使用喷灯)将承口内壁烤热,使冷底子油发粘,同时烤膏条表面,使与管口粘结良好,膏条垫好后,用手按平,使其高于接口间隙约5mm;6)插入第二节管:将管下压,掌握接口均匀,调整好第二节管高程与中心,设法将管子固定,防止移动;7)用塞子填塞上部及侧面沥青膏条:塞子要先蘸汽油或者滑石粉,防止粘附油膏,再用塞子填捣密实,膏条接茬处填捣要特别认真,最后用厚鎏子填捣,使接口表面平整。6、检查井等的施工(1)流槽:检查井的流槽,在井壁砌到管顶下列即行砌筑,表面用砂浆分层压实抹光。(2)踏步及脚窝井室内的踏步与脚窝随砌随留,其尺寸要符合设计规定。踏步与脚窝在砌筑砂浆未达到规定强度前不得踩踏。(3)预留支管预留支管要随砌随安,管口深入井内3cm,预留管的管径、方向、标高须符合设计要求,管与井壁衔接处要严密不漏水,预留支管用低强度等级砂浆砌筑封口抹平。(4)井室、井筒砌筑检查井的井室、井筒内壁要用原浆勾缝,内外为:水泥浆批档2cm抹面,分层压实。盖板下的井室最上一层砖务必是丁砖。(5)井外回填检查井砌筑后回填土,每层高不超过30cm,用平板振动夯夯实。7、管坑回填石屑管道安装完毕并通过检查验收后,即可进行石屑回填。石屑按设计要求回填至路基底,用水灌冲密实。第三节房建工程施工一、管桩施工方法(-)打桩准备(1)桩锤的选择选择桩锤时,务必充分考虑桩的形状、尺寸、重量、入土长度、结构形式与土质、气象等条件,并掌握各类锤的特性。桩锤的夯击能量务必克服桩的贯入阻力,包含克服桩尖阻力、桩侧摩阻力与桩的回弹产生的能量缺失等。假如桩锤的能量不能满足上述要求,则会引起桩头部的局部压曲,难以将桩送到设计标高。本工程选用锤重。(2)桩架的选择桩架的设置、安装与准备工作对打桩效率有很大影响。桩架选用型履带行走式桩架,其最大特点是移动灵活,使用方便,运行机构为履带,对路面要求比较低。(3)桩位测设根据打桩施工区域内的地质情况与基础几何形状,要合理选择打桩顺序,对周围建筑物采取预防措施。根据桩基施工图进行桩位测设。(4)堆存吊运管桩通常需设计两个支点,其吊点需符合规范要求。管桩堆存需要使用软垫(木垫)。管桩起吊运输中应免受振动、冲撞。(5)管桩龄期的确定管桩从制造成型到打桩施工的间隔时间宜尽量长些,混凝土强度应达到设计强度等级标准值以上(若在工厂制造,通常按的设计强度等级标准值出厂),故要求现场要堆存一定量的桩,按”先进场桩先打”的原则,满足管桩的强度要求。(6)检查修整管桩施工前应再次逐根检查,即检查混凝土桩有无严重质量问题,对管桩两端应清理干净,施焊面上有油漆杂物污染时,应清刷干净。(-)打桩布置1、要“重锤低打”以降低锤击应力。桩锤对桩头的锤击速度越快,在桩身上产生的应力波强度也越高,即打桩应力与锤击速度成正比。2、桩头衬垫效应对锤击应力也有直接影响。为延长锤击作用时间、降低锤击速度,并借以降低锤击应力,选用软厚适宜的木桩垫。3、选择合理的打桩施工顺序,能减小桩的侧向位移,对周围建筑物不可能有大的影响。4、桩基侧向位移是软弱地基施工中经常见到的一种现象,根据不一致情况进行综合分析,制订出合理的打桩施工方案,并采取相应措施,能够把打桩危害降低到最低限度。基础形状规则的打桩施工顺序应先里后外,由中心逐步往外侧对称施工。本工程基础形状规则,施工时遵循”对称施工”的原则,确保基础内挤压应力的平衡。5、打桩施工时,先打深桩,后打浅桩;先打跨中桩,后打边区桩;先打近桩,后打远桩;先打毗邻建筑物的桩,后打远离建筑物的桩。(三)打桩阶段技术措施1、插桩桩打入过程中修正桩的角度较困难,因此就位时应正确安放。第一节管桩插入地下时,要尽量保持位置方向正确。开始要轻轻打下,认真检查,若有偏差应及时纠正,必要时要拔出重打。校核桩的垂直度可使用垂直角,即用两个方向(互成°)的经纬仪使导架保持垂直。通过桩机导架的旋转、滑动及停留进行调整。经纬仪应设置在不受打桩影响处,并经常加以调平,使之保持垂直。2、锤打因地层较软,初打时可能下沉量较大,宜采取低提锤,轻打下,随着沉桩加深,沉速减慢,起锤高度可渐增。在整个打桩过程中,要使桩锤、桩帽、桩身尽量保持在同一轴线上。必要时应将桩锤及桩架导杆方向按桩身方向调整。要注意尽量不使管桩受到偏心锤打,以免管桩受弯受权。打桩较难下沉时,要检查落锤有无倾斜偏心,特别是要检查桩垫桩帽是否合适。假如不合适,需更换或者补充软垫。每根桩宜连续一次打完,不要中断,以免难以继续打下。3、接桩接桩时要注意新接桩节与原桩节的轴线一致,两施焊面上的泥土、油污、铁锈等要预先清刷干净。当下节桩的桩头距地面2m时,即可进行焊接接桩。接桩时可在下节桩头上安装导向箍(图),以便新接桩节的引导就位。上节桩找正方向后,对称点焊点加以固定,然后拆除导向箍。管桩焊接施工应由有经验的焊工按照技术规程的要求认真进行;施焊第一层时,宜适当加大电流,加大熔深。使用手工焊接,第一层用.或者的型焊条,第二层以后用d)的型焊条,要保证焊接质量。4、送桩为将管桩打到设计标高,需要使用送桩器,送桩器用钢板制作,长4m。设计送桩器的原则是打入阻力不能太大,容易拔出,能将冲击力有效地传到桩上,并能重复使用。(四)打桩记录与周围建筑物观察打桩过程中应全面记录各类作业时间,每打入.的锤击数、桩位置的偏斜、最后击的平均贯人度与最后Im的锤击数等。二、模板工程施工方法(-)基本要求1、模板及其支撑系统务必满足下列要求:(1)保证结构、构件各部分形状尺寸与相互间位置的正确;(2)务必具有足够的强度、刚度与稳固性;(3)模板接缝严密,不得漏浆;(4)便于模板的安拆。2、模板与碎的接触面应满涂隔离剂。3、按规范要求留置浇捣孔、清扫孔。4、浇筑碎前用水湿润木模板,但不得有积水。5、柱模板在碎浇筑完后小时即可拆除,框架梁、板模板在佐强度达到设计强度的后即可拆除,悬臂梁及相邻的板在碎强度达到设计强度的后方可拆除,施工中在施工现场作好试块,与结构碎同条件养护,经实验确定具体的拆模时间。6、模板接缝应严密,对局部缝隙较大的使用胶带纸封贴。7、现浇结构模板安装的同意偏差见下表(单位:)。现浇结构模板安装的同意偏差表项目允许偏差轴线位置底模上表面标高+截面内部尺寸基础+柱、墙、梁、层高垂直全高5m全高5m相邻两板表Uif高低差表面平整(2m长度上)(-)工程模板体系1、柱模柱子支模拟使用七夹板配制定型模板,加义10Omm木榜竖楞与短钢管抱箍加固,木防竖楞的横向间距按设置,钢管抱箍的竖向间距按50Omm设置,施工要结合实际情况做到上疏下密。为保证柱线角顺直,木材条定位务必准确。在位浇筑时应按规范要求留置浇捣孔,便于进行碎的振捣,确保碎的施工质量。2、梁板模使用七夹板配置梁板模,以满足不一致结构形状的配模要求。模板的支撑均使用×3.5mm的钢管搭设室内满堂脚手架,钢管立杆下端加设可调节支座,在钢管立杆的纵横向间距在板底为X1500mm;在梁底为X1200mmo三、钢筋工程施工方法(-)钢筋加工要求钢筋应有出厂质量证明书、试验报告单,钢筋表面或者每捆(盘)钢筋均应有标志,钢筋进场时应查对标志,进行外观检查,并按现行国家有关标准的规定抽取试样作力学性能试验,合格后方可使用。钢筋均在现场设置的钢筋加工车间制作,钢筋务必通过检验合格,如有弯曲与锈蚀的钢筋务必经调直、除锈后方可开始下料。钢筋的加工制作务必严格按翻样单进行,加工后的钢筋半成品应按区段部位堆放,且要挂牌,并作好钢筋半成品的验收工作,绑扎前务必对钢筋的钢号、直径、形状、尺寸与数量等进行检查,如有错漏应及时纠正增补。(二)多层钢筋网片的支撑(1)底板面筋使用钢筋马凳作支撑,钢筋马凳使用钢筋焊接而成,纵横间距按不大于Lom设置。(2)配有双层钢筋的楼板使用支承马凳,纵横间距按不大于LOm设置,并用扎丝固定在板筋上。()钢筋的绑扎方法及要求(1)钢筋绑扎好后应按设计的保护层厚度用带铅丝的砂浆垫块垫起,以确保钢筋的碎保护层厚度;基础及基础梁有垫层时钢筋砂保护层厚为40mm,无垫层时钢筋碎保护层厚为70mm;板钢筋碎保护层厚为15mm;柱、梁的主受力钢筋佐保护层厚为30mm。(2)在钢筋绑扎过程中要注意各钢筋的位置正确,楼面板面筋从梁面筋上穿过,务必严格操纵各层钢筋间的间距,既要保证其最小净距满足规范要求(不小于其直径且不小于25mm),又要保证构件的截面尺寸正确。(梁内多排钢筋间用钢筋作垫铁,间距按IOOOmm设置)。(3)板与墙的钢筋网靠近外围的两行钢筋的相交点务必扎牢,
