欢迎来到课桌文档! | 帮助中心 课桌文档-建筑工程资料库
课桌文档
全部分类
  • 党建之窗>
  • 感悟体会>
  • 百家争鸣>
  • 教育整顿>
  • 文笔提升>
  • 热门分类>
  • 计划总结>
  • 致辞演讲>
  • 在线阅读>
  • ImageVerifierCode 换一换
    首页 课桌文档 > 资源分类 > DOCX文档下载

    抽水蓄能电站工程上水库钻孔与爆破质量控制措施.docx

    • 资源ID:318983       资源大小:15.58KB        全文页数:4页
    • 资源格式: DOCX        下载积分:5金币
    快捷下载 游客一键下载
    会员登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要5金币
    邮箱/手机:
    温馨提示:
    用户名和密码都是您填写的邮箱或者手机号,方便查询和重复下载(系统自动生成)
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP免费专享

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

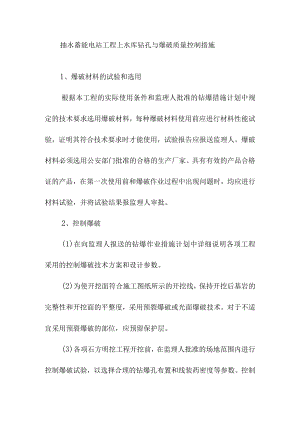

    抽水蓄能电站工程上水库钻孔与爆破质量控制措施.docx

    抽水蓄能电站工程上水库钻孔与爆破质量控制措施1、爆破材料的试验和选用根据本工程的实际使用条件和监理人批准的钻爆措施计划中规定的技术要求选用爆破材料,每种爆破材料使用前应进行材料性能试验,证明其符合技术要求时才能使用,试验报告应报送监理人。爆破材料必须选用公安部门批准的合格的生产厂家、具有有效的产品合格证的产品,在第一次使用前和爆破作业过程中出现问题时,均应进行材料试验,并将试验结果报监理人审批。2、控制爆破(1)在向监理人报送的钻爆作业措施计划中详细说明各项工程采用的控制爆破技术方案和设计参数。(2)为使开挖面符合施工图纸所示的开挖线,保持开挖后基岩的完整性和开挖面的平整度,采用预裂爆破或光面爆破技术。对于不适宜采用预裂爆破的部位,应预留保护层。(3)各项石方明挖工程开挖前,在监理人批准的场地范围内进行控制爆破试验,以选择合理的钻爆孔布置和线装药密度等参数。控制爆破试验成果应报送监理人。(4)建筑物基础开挖时,钻孔施工不应采用直径大于IlOmm的钻头造孔。紧临设计的建基面或边坡面以及防护目标地带的开挖,不采用大孔径爆破方法。(5)局部采用预留岩体保护层开挖方法的部位,其上部开挖的炮孔不得穿入保护层。开挖保护层时,无论采用何种开挖爆破方法,钻孔均不得钻入建基面岩体。(6)在新浇筑混凝土区、新灌浆区、新预应力锚固区、新喷锚支护区和已建建筑物附近进行爆破,以及有特殊要求部位的爆破作业,必须按DL/T5135-2001的有关规定进行专门的爆破方案设计和现场试验,并将试验报告报监理人审批。实施爆破时进行爆破振动监测,有关试验和监测内容应遵照DL/T5135-2001的有关规定。定期向监理人书面报送监测数据及分析资料。(7)若爆破振动监测表明,爆破作业可能对开挖部位的边坡和基础、灌浆、喷混凝土或混凝土浇筑产生不利影响时,改变其爆破参数,以防损坏,发包人不另行支付费用。(8)采用预裂爆破技术的相邻两炮孔间岩面的不平整度应不大于15cm,孔壁表层不应产生明显的爆破裂隙,残留炮孔痕迹保存率应按照规范和国家电网公司抽水蓄能电站工程达标投产考核评定办法(2004版)中两者要求较高者执行。(9)与预裂面相邻的松动爆破孔,严格控制其爆破参数,避免对保留岩体造成破坏,或使其间留下不应有的岩体而造成施工困难。紧邻水平建基面的爆破必须通过试验证明可行,并经监理人批准后进行。保护层一次爆破法应符合DL/T5135-2001的有关规定。(10)对廊道、截水墙的基础、齿槽、集水井、基础防渗、断层处理及抗滑稳定需要的沟槽等的开挖,专门设计并进行爆破试验。趾板基础开挖不得采用大孔径大直径药卷爆破,保证炸药的外炸力及用药量不会破坏岩基的完整性,对那些使用爆破会损伤混凝土侧面的基础地方应停止继续使用炸药。提出有关钻爆参数经监理人批准后方能爆破,趾板基础面最后开挖应用风镐撬挖或其他适宜的方法来完成。(11)趾板基础岩体的保护层开挖必须严格控制,其基础面保护层的开挖爆破,符合下列要求:用中小直径药卷爆破下的保护层厚度不得小于1.5mo紧靠建基面1.5m以上的一层可采用手风钻钻进,浅孔爆破。用毫秒分段起爆时,起爆药量不应过大。建基面上1.5m以内的基础面保护层,采用手风钻逐层钻孔装药,浅孔密布方式爆破,每层孔深不超过50cm,火花起爆,其药卷直径不得大于32mm,最后一层炮孔孔底高程可钻至建基面终孔。对于软弱、破碎岩基,则最后一层应留足30CnI的撬挖层。(12)利用洞渣料、上库进/出水口明挖料作为上水库副坝的堆石和过渡层填筑料时,必须在开采前根据施工图纸要求的级配,进行相应规模的爆破试验(宜采用深孔梯级微差挤压爆破方法开采石料),从而选择适当的爆破材料、最优的爆破参数、符合设计要求的块径和级配,达到指导爆破设计与施工的目的。

    注意事项

    本文(抽水蓄能电站工程上水库钻孔与爆破质量控制措施.docx)为本站会员(夺命阿水)主动上传,课桌文档仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知课桌文档(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    备案号:宁ICP备20000045号-1

    经营许可证:宁B2-20210002

    宁公网安备 64010402000986号

    课桌文档
    收起
    展开
