欢迎来到课桌文档! | 帮助中心 课桌文档-建筑工程资料库
课桌文档
全部分类
  • 党建之窗>
  • 感悟体会>
  • 百家争鸣>
  • 教育整顿>
  • 文笔提升>
  • 热门分类>
  • 计划总结>
  • 致辞演讲>
  • 在线阅读>
  • ImageVerifierCode 换一换
    首页 课桌文档 > 资源分类 > DOCX文档下载

    关于精装的专题会议纪要.docx

    • 资源ID:293865       资源大小:16.30KB        全文页数:2页
    • 资源格式: DOCX        下载积分:5金币
    快捷下载 游客一键下载
    会员登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要5金币
    邮箱/手机:
    温馨提示:
    用户名和密码都是您填写的邮箱或者手机号,方便查询和重复下载(系统自动生成)
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP免费专享

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    关于精装的专题会议纪要.docx

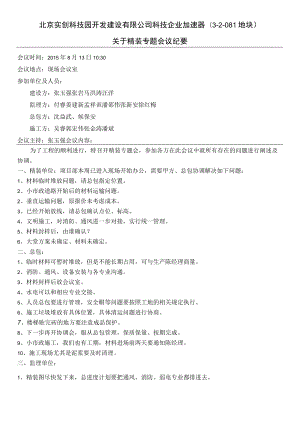

    北京实创科技园开发建设有限公司科技企业加速器(3-2-081地块)关于精装专题会议纪要会议时间:2015年8月13日10:30会议地点:现场会议室参加单位及人员:建设方:张玉强张岩马洪涛汪洋监理方:付睿姜建新孟祥训潘邵伟张新安徐红梅总包方:沈益武、候保安施工方:吴睿郭宏伟张金涛潘斌会议主持:张玉强会议内容:为了工程的顺利进行,特召开精装专题会,参加各方在此会议中就所有存在的问题进行阐述及协调。一、精装单位:项目部本周已进入现场开始办公,需要甲方、总包协调解决如下问题:1、材料临时堆放问题,请总包指定位置。2、小市政道路开始后的材料运输问题。2、垂直运输问题,原报价未考虑成本。3、已经开始放线,请总包确认点位、标高。4、文明施工,对消防、通风进一步对接,实行统一管理。5、材料封样后,由谁确认?6、大堂方案未确定、材料未确定。二、总包:1、临时材料可暂时堆放,但是不能长期占用,可与生产陈经理商量。2、消防、通风、设备安装与各专业沟通。3、材料封样后放会议室。4、水电可以和相应专业交接。5、人员总包要进行管理,安全帽等问题要按照工地的相关规定执行。6、施工垃圾堆放有具体位置,具体清运问题进行协商。7、楼梯贴完砖的地方要注意成品保护。8、下一步再开协调会,服从总包管理,保质保量、按期完成。9、小市政施工,我们也有工期,材料进场前两天要通知陈经理。10、施工现场尤其是泥浆要及时清理。三、监理单位:1、精装图尽快发下来,总进度计划要把通风、消防、弱电专业都排进去。2、施工前要做样板间。3、招标时的人员要到现场。4、施工前先将材料报验、取样送检。5、工程质量一定按施工图纸、规范进行验收。6、施工管理人员必须到岗,确保工程质量安全。四、建设单位:1、材料封样由总工办来办,三个部门共同完成。2、精装招标均以墙内外分通风、消防设备,楼梯地面、栏杆扶手总包做,墙面顶面精装做。3、A楼是总部办公楼,工程质量要确保。4、进度按合同文件执行,工期要确保。5、材料认价要求一个月提交具体资料。6、各专业配合施工,通风、消防、弱电由A楼精装负责,总包进行总体协调。7、质量要以样板引路。8、所有进场材料要提前报验,监理及时验收。9、工人进场进行安全教育。五、会议最后议定:1、安全上,按照总包要求、按照规范要求实施。A楼安全防护由精装负责,执行动火证制度、电气焊持证上岗。2、作业面交接做好交接记录,监理参加界面划分。消防、通风由原单位继续施工,从精装预算中扣出来。3、电做到箱上口、水到总管、精装分管路,楼梯总包做地面及栏杆。4、现场材料码放自行与总包协商。5、垂直运输:总包招标代表工程未完工,电梯不应考虑使用,如有异议写报告至公司,不应因垂直运输问题影响施工进度。6、工期按照投标文件工期,自中标之日起算,12月16日必须完成,总包有责任督促精装,质量严格按照图纸、规范施工,特别要注意细节。7、材料封样、选型是大事,要提前一个月报甲方,施工前最好所有需要确认的材料全部上报。8、材料报验、复试、各种资料要齐全,与消防单位提前沟通,隐蔽工程一定要让监理验收。施工过程中的其它问题,要及时提出解决,目的是为了工程能够顺畅进行。9、甲方、监理、总包提出的问题一定要落实。上述会议内容已经各方修订,将按此严格执行。(以下无正文)

    注意事项

    本文(关于精装的专题会议纪要.docx)为本站会员(夺命阿水)主动上传,课桌文档仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知课桌文档(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    备案号:宁ICP备20000045号-1

    经营许可证:宁B2-20210002

    宁公网安备 64010402000986号

    课桌文档
    收起
    展开
