欢迎来到课桌文档! | 帮助中心 课桌文档-建筑工程资料库
课桌文档
全部分类
  • 党建之窗>
  • 感悟体会>
  • 百家争鸣>
  • 教育整顿>
  • 文笔提升>
  • 热门分类>
  • 计划总结>
  • 致辞演讲>
  • 在线阅读>
  • ImageVerifierCode 换一换
    首页 课桌文档 > 资源分类 > DOCX文档下载

    #2机组施工、调试进度专题会(7月17日盘点).docx

    • 资源ID:274807       资源大小:17.47KB        全文页数:2页
    • 资源格式: DOCX        下载积分:5金币
    快捷下载 游客一键下载
    会员登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要5金币
    邮箱/手机:
    温馨提示:
    用户名和密码都是您填写的邮箱或者手机号,方便查询和重复下载(系统自动生成)
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP免费专享

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    #2机组施工、调试进度专题会(7月17日盘点).docx

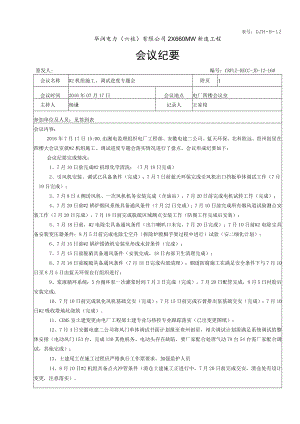

    表号:DJH-B-12华润电力(六枝)有限公司2X660MW新速工程会议纪要会议名称#2机组施工、调试进度专题会附页1会议时间2016年07月17日会议地点电厂四楼会议室主持人杨谦记录人王家俊参加单位及人员:见签到表会议内容:2016年7月17日15:00,由湘电监理组织电厂工程部、安徽电建二公司、蓝天环保、北科欧远、贵州创星在四楼大会议室就#2机组施工、调试进度专题会落实情况进行了盘点。会议形成纪要如下:会议纪要完成情况:1、7月10日前完成#2机组化学清洗;(7月18日完成)2、引风机安装、调试已具备条件(完成);7月7日前蓝天环保完成引风机出口挡板单体调试工作(7月19日完成);3、7月8日A侧送风机、一次风机机务安装完成(含油站),7月20日前完成电机试转工作(完成);4、7月20日前#2锅炉烟风系统具备通风条件(7月22日完成);7月10日前完成所有烟风道试验测点安装工作(7月20日完成),7月18日前完成脱硫区域测点安装工作(防腐工作完成后安装);5、7月18日前,#2电除尘具备通风条件(出口喇叭口未完,7月20日完成):7月10日前#2电除尘具备安装变压器条件;8月5日前完成电除尘空升(拆除炉膛脚手架过程中进行)试验(安二细化计划);6、7月15日前#2锅炉捞渣机安装至形成水封条件(完成);7、7月15日前脱硝具备通风条件(安装完成,18日内部卫生清理完成);8、7月18日前脱硫具备通风条件(7月18日完成内部清理);烟道防腐施工在满足安全条件下与7月10日至8月5日由蓝天环保自行组织进行;9、浆液循环系统:5台循环泵一次灌浆时间7月3日完成(完成),7月20日配管完成,8月5日衬胶后安装完成;10、7月10日前完成氧化风机基础交安(完成);7月15日前完成石膏排出泵基础交安(完成);7月10日#2吸收塔地坑浇筑(完成)。11、CEMS室土建变更由电厂工程部土建专业与热控专业跟踪落实(已出变更图纸):12、7月4日安徽电建二公司将风门单体调试书面计划报至贵州创星,相关调试计划需满足系统调试的整体安排(电动风门153台,完成130其他机务、电动头存在缺陷,要厂家配合处理气动78台54台需厂家配合调试,其他完成);13、土建尾工在施工过程应严格执行工作票要求,加强监护人员14、8月10日#2机组具备点火冲管条件(渣仓土建施工正进行中,7月20日前完成交安,渣仓处有设计变更,注意落实)。签发人:编号:CRPLZ-HECC-JD-12-160会议要求:1、空气动力场试验炉内脚手架拆改安二应提前与调试单位联系,保证脚手架拆改湎足调试要求;2、风压试验用相关材料应及时准备,要求风压试验用滑石粉至少准备一吨;3、会后工程部、安二到现场确定燃油平台更改位置,燃油操作台更改位置确定后,安二7天内更改完成。4、#2机组应调配运行人员配合检查、验收风门。5、#2机组设备正式挂牌工作应及时跟进,保证后续调试工作需要。6、监理、业主会后认真清理发出的监理工作联系单、通知单、工程联系单、设计变更单的落实情况,认真做到相关工作闭环管理。7、空气动力场前应认真检查平台、栏杆的完善情况。对于不完善处,安二应组织专项小组进行整改。华润电力(六枝)有限公司2x660MW新建工程项目监理部2016年07月17日

    注意事项

    本文(#2机组施工、调试进度专题会(7月17日盘点).docx)为本站会员(夺命阿水)主动上传,课桌文档仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知课桌文档(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    备案号:宁ICP备20000045号-1

    经营许可证:宁B2-20210002

    宁公网安备 64010402000986号

    课桌文档
    收起
    展开
