欢迎来到课桌文档! | 帮助中心 课桌文档-建筑工程资料库
课桌文档
全部分类
  • 党建之窗>
  • 感悟体会>
  • 百家争鸣>
  • 教育整顿>
  • 文笔提升>
  • 热门分类>
  • 计划总结>
  • 致辞演讲>
  • 在线阅读>
  • ImageVerifierCode 换一换
    首页 课桌文档 > 资源分类 > DOCX文档下载

    [监理资料][工作联系函]对总包单位《关于01地块11#楼板厚问题的函》的情况说明.docx

    • 资源ID:1692392       资源大小:7.85KB
    • 资源格式: DOCX        下载积分:5金币
    快捷下载 游客一键下载
    会员登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要5金币
    邮箱/手机:
    温馨提示:
    用户名和密码都是您填写的邮箱或者手机号,方便查询和重复下载(系统自动生成)
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP免费专享

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    [监理资料][工作联系函]对总包单位《关于01地块11#楼板厚问题的函》的情况说明.docx

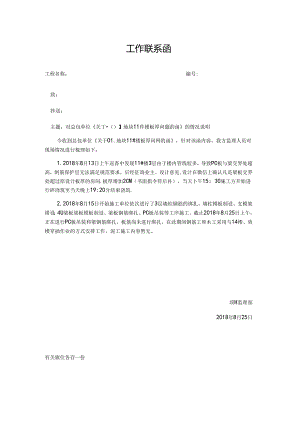

    工作联系函工程名称:编号:致:抄送:主题:对总包单位关丁()】地块11件楼板厚问题的函的情况说明今收到总包单位关于O1.地块11#楼板厚问网的函,针对该函内容,我方监理人员对现场情况进行梳理如下:1.2018年8月13日上午巡杳中发现11#楼3层由于楼内管线较多,导致PC板与梁交界处超高,制筋保护层无法满足规范要求,后经征询业主、设计意见,设计在微信上确认凡是梁板交界处超过原设计板厚的房间,板厚增加2CM(书面指令待后补),当天卜午15:30施工方开始进行碎浇筑至当天晚上19:20分结束浇筑.2.2018年8月15日开始施工单位依次进行了3层墙柱钢筋的绑扎,墙柱模板制设、支模架搭设;4U梁板梁板模板制设、梁板钢筋绑扎、PC板吊装等工序施工。截止2018年8月25日上午,正在进行PC板吊装和梁钢筋绑扎、板筋尚未进行绑扎。在此期间钢筋工和木工采用与14楼、效楼穿插作业的方式安排工作,泥工施工内容暂无。项H监理部2018年8月25日有关旗位各存一份

    注意事项

    本文([监理资料][工作联系函]对总包单位《关于01地块11#楼板厚问题的函》的情况说明.docx)为本站会员(夺命阿水)主动上传,课桌文档仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知课桌文档(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    备案号:宁ICP备20000045号-1

    经营许可证:宁B2-20210002

    宁公网安备 64010402000986号

    课桌文档
    收起
    展开
