欢迎来到课桌文档! | 帮助中心 课桌文档-建筑工程资料库
课桌文档
全部分类
  • 党建之窗>
  • 感悟体会>
  • 百家争鸣>
  • 教育整顿>
  • 文笔提升>
  • 热门分类>
  • 计划总结>
  • 致辞演讲>
  • 在线阅读>
  • ImageVerifierCode 换一换
    首页 课桌文档 > 资源分类 > DOCX文档下载

    [监理资料][工作联系函]抓紧进行1-1标段主体结构验收准备工作和分包单位进场配合工作的联系函.docx

    • 资源ID:1692333       资源大小:8.03KB
    • 资源格式: DOCX        下载积分:5金币
    快捷下载 游客一键下载
    会员登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要5金币
    邮箱/手机:
    温馨提示:
    用户名和密码都是您填写的邮箱或者手机号,方便查询和重复下载(系统自动生成)
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP免费专享

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    [监理资料][工作联系函]抓紧进行1-1标段主体结构验收准备工作和分包单位进场配合工作的联系函.docx

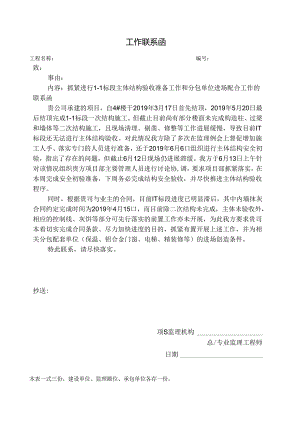

    工作联系函工程名称:编号:致:事由:内容:抓紧进行1-1标段主体结构验收准备工作和分包单位进场配合工作的联系函贵公司承建的项目,自4#楼于2019年3月17日首先结顶,2019年5月20日最后结顶完成1-1标段一次结构施工。但截止目前尚有部分楼面未完成构造柱、过梁和墙体等二次结构施工,且现场清理、剔凿、修整等工作进展缓慢,导致目前IT标段还无法进行主体结构验收。对此情况我方除了多次在监理例会上督促增加施工人手、落实专门的人员进行准备,还于2019年6月6口组织进行主体结构安全初验,指出了存在的问题,但截止6月12日现场仍进展滞缓。我方于6月13日上午针对该情况组织贵方项目部主要管理人员进行讨论协,调,要求项目部抓紧落实,在本周完成安全初验准备,下周务必完成结构安全验收,并尽快推进主体结构验收程序。同时,根据贵司与业主的合同,目前IT标段进度已明显滞后,其中内墙抹灰合同约定完成时间为2019年4月15口,而目前除二次结构未完成,主体未验收外,相应的控制线、灰饼等部分可先行落实的前置工作亦未开展,为此我方要求贵司本着切实完成合同条款、尽力加快进度的目的,抓紧布置开展上述工作,并为相关分包配套单位(保温、铝合金门窗、电梯、精装修等)的进场创造条件。特此联系,请尽快落实。抄送:项S监理机构总/专业监理工程师日期本表一式三份,建设单位、监理雎位、承包单位各存一份。

    注意事项

    本文([监理资料][工作联系函]抓紧进行1-1标段主体结构验收准备工作和分包单位进场配合工作的联系函.docx)为本站会员(夺命阿水)主动上传,课桌文档仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知课桌文档(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    备案号:宁ICP备20000045号-1

    经营许可证:宁B2-20210002

    宁公网安备 64010402000986号

    课桌文档
    收起
    展开
