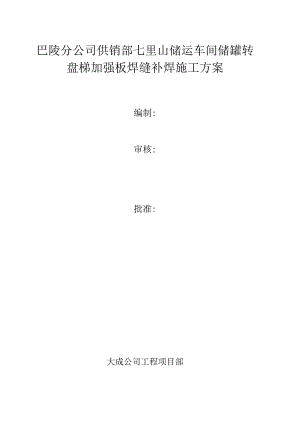

储罐补焊施工方案...docx
巴陵分公司供销部七里山储运车间储罐转盘梯加强板焊缝补焊施工方案编制:审核:批准:大成公司工程项目部二。一三年九月十九日1、工程概况32、施工进度支配及措施33、施工方法及依次44、施工平安措镰55、施工平面布置图66、劳动力及施工机具支配支配67、雨季施工技术措施68、项目HSE管理方针、目标79、平安保证体系10JHA风险分析:11冏件:巴陵石化大成抬脩安装有限责任公司焊接工艺评定报告汇摒1、工程概况1.1 简介本工程为巴陵分公司供箱郃七里山储运车间1.710、1.70k1.702.1.712,1.711、1.708、1.707七台储罐转盘悌和城壁相联补强板角焊缝由于腐馋严岐V致出现黛体穿孔,按供销部的要求对这七台体斌赫壁垫板进行补焊。1.2 箱工方案娟制依据1) GB501282005立式网筒形纲制焊接谛城6爸工及5金收规范X;2) GB50236-20Hq现场设备、工业管道焊接_£程臆工规池:3) GB250-8附录M渗透探伤:4) GB50683-2011夕现场设备、工业管道焊接工程施工及验收规范5) GB50661-2011M钢结构焊接规范:6) SIB5012011石油化工剧毒、易燃、可燃介质管道施I:及脸收规范:7) GBSo205-2001学钢结构工程施工质*验收现范小2、工进度支配及措看8) 1施工进度支配依据供销部要求,结合车间生产的实际状况,我公司合理支配进度支配,将先进行1.710、1.708两储地的补煌.待完成后再进行其他砧地施工,总工期限制在20天以内.进度安排月份9月22日9月23日9月25日9月25IO月12日工作内容施工打算完成1.708、1.710储林焊缝补焊完成其余5台储找焊缝补焊2.2施工进度限制施工时,有项目经珅.严格限制施工进度,必要时加班加点,保证各项工作在支配工期内完成。3、工方法及依次3.1施工程序3.2施匚打算及材料5金收施工打算1)施工前,应打算必要的施工机具;2)打算一套完善的技术资料:3)施工前运用铜管及石棉瓦做好防火隔离堵:4)施工人员起先魄工前.对储城进行分析检测,检测合格后方可进入胞口每天施工前再对城内气体做平安检测.5)架设好临时电源税及用电设备.6)保证旗工现场“四通一平二材料睑收D选川工那具必需具有质量合格证书,并对材料进行复检,确认合格后方可运用.2)焊接材料应具有合格证,一般选用与钢材相应的抗裂性较好的焊条,并报赛后合格后方可运用.3.2.3灯接要求D焊接工艺的确定油盘主体材料均为0235-B族素钢:焊接方法采纳手工电弧焊:焊接材料选用J422焊条,焊接工艺参数见附件。2)焊条保管:焊条入库时,应按不同类别,型号或牌号分别在不同位祝存放,严禁混存,肉内要求通风要良好、干燥温度控在1025C左右,相对温度应小于50%,防止受潮变质。焊条存放时必需垫高,黑地面或堵壁应大于0.3米.并应分开堆放,以保证焊条四周空气流通.3)焊条的烘烤:焊条运用前,必衢进行烘烤.碱性低乳型焊条烘烤温度为350-100IC保温I-2小时:酸性焊条为150200C保温12小时.馔干后的焊条应装入恒温箱,随刖随取。焊工运用焊条时,不得干脆从高温箱取出以防聚冷产生开裂、脱皮。4)焊条的赖用:焊工领用焊条时,应备有性能完好的焊条保湿筒,并依据当班工作他一次领用一个品种的灯条.当次未用完的饵条应刚好回收,重新按规定烘灼后方可运用,重新烘烤次数不得超过两次.5)焊接时,应先对摆壁垫板角焊健细致细致地消除焊缝发面缝隙及边缘的油、院、水、泄沙、金属颗粒等杂勒进行焊缝多层多道焊接。焊接时,焊工要细致操作,全郃角焊缝的焊梆高度应符合图纸要求.焊肉饱滴、无海理、无表面裂奴、气孔、夹液等缺陷,成形要美观,焊接修补D凡属质量检验不合格的煌健.应按GBJ128-90标准第条和第5.6.2条有关规定进行月接修补.2)焊缝返修前,应分析缺陷产生的经由,井依据产生的缘由、性质、大小、部位、深度来确定采纳何种机械方法来消除缺陷。3)焊缝的返修施焊工艺与正式焜接工艺相同,每处修补长度不得小于50三n,返修后的焊健质地及标准应按原定的探伤方法重新进行检腕,且应达到合格标准,4)焊缝返修时,应选择焊接技术过硬.阅历丰富的煌工担当.同一部位的丹健返修次数不知超过:次.如进行三次返修,其返修方案须经J1.地技术总负诙人批准,施煤环境现场施焊环境如出现下列状况之Ht,应实行彳i效防护措施方能迸行施坪.风速£8«相对湿度90%雨天3. 3检委验收3. 3.1焊缝应进行外观检查,检杳前将熔渣、飞越清理干净。焊缝衣面殖收应符合下列规定:烂及热影响区,不得有裂战、气孔、夹渣和弧坑等缺陷.对接焊接的咬边深度不得大于05wn,咬边的连续长度不得大于100m.焊缱两恻咬边总长度不得超过该焊缝长度的10%.拨耶垫板角焊缝不行有低于毋抑的凹陷.3. 3.2着色探伤检食全部角焊补焊完后应枭纳荷色探伤检测对爆缱表面检杳是否有裂蚊、气孔、夹渣等缺陷,待检测结果达标后方位合格。9) 4工程脸收储据用焊缝全部补焊完成后,建设单位应按设计文件和有关规范进行全面检查和验出.打算好完整的施工记录和技术文件会同建设单位一起办理工程移交手续,4、Itr平安措旅10) 1动火平安措施1)施工前对谛地府进行蒸地.完成后彻底清理剌余油污.并刚好清理出樵外,阍开他罐流程阀门后,并在法兰间加巨板或干脆断开进行绝缘隔离,彻底断开与各储战流程的连接.2)用可燃气体检测仪对城内和饿区诳行检测,合格后方可施工(可燃气体爆炸下限大于4%时,分析检测数据小于0.5%为合格:可解气体爆炸下限小于4%时,分析检测数据小于0.2%为合格,祗四小时检测一次)。3)施工前储油城必需自然通风不少于72小时,焊接作业时运用防爆排气扇实行强制通风,进入受限空间必需办理4受限空间作业许可证九在簸等金属设饴作业装设的临时照明行灯电选不桢超过I2v,严禁在接内放置灭火器.4)清除用火区域10米以内的可燃物,在好8公斤灭火器I个,35公斤火火器2个,并由专人持护灭火器.5)打开消防水域阀门接好消防水带并铺设到用火点处,随时做好灭火打算.6)电气炜作业人员必命全部持证上岗。工作结束时要清理完施工中的废弃物方可离开,7)进入施工现场的全部俺工人员劳保穿戴整齐,严格遵守巴陵分公司平安管理规定,8)动火前必需按要求办理好各票据,细致做到三不动火的原则。9)用火作业施工时产禁在城体维进行其他作业施工.10地内有人施工时,旅外人孔处必需有专人进行平安防范守候.4.2平安技术指脩1)施工人员必需严格依据本岗位平安掾作规程施工,井按规定穿戴介适的劳保用品,不汨穿有任何化纤织初的衣服,以防止静电火花的产生,全部进入解M作业人员都要严格遵守巴磴分公司的各项防火管理制度:2)全部参与作业的人员在进入蒙古公司联合站前由平安人员进行施工平安交底,明确诙I:操作平安要点后方可进入现场.3)施工现场用电设备雷电工专人仇员,井且必需有车库接地接零爱护;为防冲电,施焊点20Cm内必需:次接地:4)施工现场运用的乙块瓶、氧气腌距离明火应10米以上,乙烘瓶及氧气瓶之间5米以上,乙烘瓶J1.安装阻火器.两种气瓶严禁存放在一起.气瓶应在检验的有效期内运用,且防护帽,减爬圈应齐全良好.5)动火前,动火报告已批准,甲乙双方的平安人员必需在现场进行平安监护,在确认不存在危急因素的状况下,经可燃气体检测合格后,由双方平安人员下令动火:动火时,双方平安员现场全程监护;6)现场婵按时,用N50X5角钢打好接地;7)气割及焊接全过程应按燃定时间间隔进行可燃气体检测.«)动火时,现场就设置是膨数用的灭火器M:9)族工人员禁止随意开关的门,倒换流程;10)每次动火前,必俺由专业电工进行用电设法1、2次线路的平安检杳,要求绝缘材料无嫉投、设笛连接良好和开关开合敏捷,4. 3消防设施设备施工人员在进入施工前全部进行消防学问培训,成为应急执援人员,在发生火灾爆炸后由动火负责人祖钮协作消防队灭火。消防机具设备清单如b:序号设备名称单位¾1.备注18kg干校灭火器只A235kg干粉灭火器只43防火俵块4全部施工人员俺工前必芯学习甲方平安防火管理条例,逋守甲方平安防火管理条例各项条款。在有据四周用钢管和石棉瓦搭设2m高的防火隔离带在附围带外不得进行烬接切荆作业,全部施工人员不得在螺区内吸烟,全部施工人员不知在进入进入播区后运用手机和穿帙拿鞋.在施工区域之外张贴防火警示牌.在施工区域必需打算完好的火火器材。5、工平面布量图依据现场实际状况,绘制下面施工平面图:6、劳动力及Q机具支配支配6.1劳动力须要支配序号工种类别最高运用人数备注1物工22电焊工23架子工44电工15普工36平安员17技术员16.2焊接及其他谀备序号机具名称现格单位数量备注1逆变焊机台22烘干箱500°C台13焊条恒温箱100,C150-C台14气墀、剂工具套25角向磨光机f125台36焊接测晶尺把I7体式磨光机台2里区主马路理区西门7、舞德工技术措雨季施工揖施:1)雨季施工,肯定要设置排水通道.2)时须要防雨的施工部位,要设跣防雨棚.3)雨季施工还要备齐防雷电装P1.以免引发雷电平安行故,-1)雨季施工前与施工中,要常常用检食动力与照明线路,防止漏电与短路现象,保证设法和人身平安。8、项目HSE管理方针、目标8 .I项目HSE管理方针:平安第一,预防为主:全员动手,综合治理:改涔环境,爱护健康:科学管理,持续发展。9 .2项目HSE管理目标:1)健康目标无疾病流传,无辐射损害人员健康.2)平安S目标杜绝我大伤亡,火灾和设备”故的发生.3)环境E目标最大限发的爱护生态环境,无施匚污染,要做到工完料净场地清.&3项目HSE管理组织机构及职击8.3 .1项目HSE管理组织机构项目部成立HSE管理部,对本项目的平安、环境与健康实行监督、检杳和指导”组织机构图如下;项目部HSE管理组织机构8.4QHSE体系运行8.4 .1项目麻用管理运行1)项目经理在组织进行施工打算时,要针对工程特点、建设单位的要求,制定出与FCC质量方针、目标一样的班房方件、目标,J目版kt方针和目标由项目经理批准发布实施,并要求项日部各级人员理解并贯彻执行;时单位(部门)主要货货人在布汽岗位、调整分工的同时还要下达工作侦破要求,明确桢砥或任,作到质保体系和工作机构,体化,保证质保体系与施工活动有效地同步运转:2)项目部现织编制与工程项目和质域要求相一样的、操作性强的施工组织设计和侦量支配来指导工程项目施工和潮意设计图纸要求.技术管理部门负责组织各工程队技术人员进行施匚方案编制、技术交底及现场答疑.指导并监督各施工阶段工艺卡的下发、执行和回收,保证技术管理上下协调一样.各区域技术人员必制倒好收集施工过程的原始记录.项目部应不定期进行检查,督促改进.3)施工作业的顷吊监督由作业层的白检、互依,项目部的质吊监督和外部监控组成,质累限制部的质控人员在现场各把自己的质状关,出现质量问题刚好处理,搜集各阶段的质瑶资料,检好过程管理I:作:检查人员必需在每个质St限制点进行停点检杳,并填写好相应记荥刚好请共检单位确认:各专业质检人员必需刚好对各分项工程的原始记录、检查评定记录、检测报告、报表等质量信息进行收集和传递.4)选择优秀的施工队伍进入项I1.部组成施工项目殂,质汆限制部肉利进行定期收集施工般僦信息,并在秘同的施工调傻例会上干脆通报,对各类问起刚好分层处理.重要的质量问施由项目部统一组织技术质麻部门探讨后,决策下达施JC单位执行:项目部应制定出相应的奖惩条例,定期对各脩工单位所进行的临工质城进行评审、奖惩:5)加强时全部参与施工人员,在施工前进行技术规程和质吊标准的培训交底,使之能通过了解技术规程和质量标准进行质量自检,实现施工贷量自我限制;8.4.2项目HSE管理运行1)工程项目开工前应按随工组织设计中规定的施工总平面布置的要求布置各项临时设施.包括脩,机具、设备材料堆放和水、电、气的布置.全部的帝设布置均应符合平安和工业卫生要求以及总承包商的规定和要求。2)进入现场的全部施工人员,必衢经过建设单位和施工单位组织的HSE培训、考核合格后方可持证上岗,严格遵守本工种的平安施工技术措施。必需听从建设单位、监理单位、施工单位现场平安人员的管理,电工、电焊工、起重工、机操工、架子工等特殊作业人员,必能经过专业学习并接受平安技术培训,经国家或业务主管部门考核合格,取得主管部门签发的彳特种作业人员操作证,后,方可从事操作作业,严禁无证操作。施工前,施工技术和平安负贡人向作业者进行技术和安全交底,明确平安规京制度及现场工程特点、施工方法:严格遵守集团公司、巴陵石化己内帙胺事业部工厂关于平安管理的各项规定:3)严格遵守胞工作业票管理制度,施工用火、用电、破土、占道、登司作业必需履行相应的平安配定及作业票审批手续.特殊及能工现场用火作业的动火和烈火人其应了解四周环境,做到“三不动火”(即没有批准的动火证不动火,没有防火措施不动火,没有监护人不动火),且配;i*定故地的灭火器具:I)进入现场施工必需戴好平安相.高空作业必需系好平安带.交叉作业必需搭设中间隔禺层并相互协作好:高处作业必需搭设脚手架,脚手架必需验收合格:5)强化职工平安教化培训和管理工作.HsE管理部编制项目施工具体的HSE培训支科弁组织实施,施工过程自始至终必霰设现场专职HSE专业人员进行监护;定期召开HSE工作例会,发觉的患刚好整改。6)施工机械平安管理:a.进入项目工地施工的全部机械设备保挣完好,进场后进行平安检查,合格后方可运用.定期组织专职可骂人M开展平安工作例会.b.机械操作工建立岗位员任制,并按劳动都门规定持证上岗,禁止无证人员操作。7)切割与焊接作业平安管理:a.施工范用内的金属切割与焊接作业时防火、防爆工作要严格按总承包商的有关规定办理动火作业证,并对动火四周的易甥易爆物应进行彻底清理干净.如旁边沟池等地可能存在可燃气体、液体时,实行有效的平安技术措施.b.焊工操作时必需按规定穿/防护工作服、绝绿鞋和防护手套.运用角向廨光机时应检杳设备漏电爱护器和线路绝缘状况,砂轮片是否有破投或裂钗,打磨时要戴护F1.风镜和11c高空施理时必需有高空劳动爱护措施,必衢网带平安带、平安帽.小型工具(如手慑、扁铲等摆放在牢城部位,以防从高空落下。由高处切割时要系好平安带,并将之拴在牢筑的地点,高挂低用.防止割下的材料从高空坠落伤人.必需设有平安监护人员.8)梆手架搭拆平安管理:a.从小脚手架搭设的作业人?必浙取得特种作业操作证,旦身体状况符合i处作业的要求.搭设脚手架前,应做好打舞工作,明确作业点要求,确认工作环境、防护用品和工具平安牢ift.b.脚手架搭设过程中作业人员要严格执行操作规程,旁边和下方不得有人作业和通行,作业区城应设置警示带,非作业人员不得入内.不料把脚手架材料从结构上拊上掩下,应当用绳予、容器或带子等运输材料:c脚手架搭设和拆除必35符合HSE管理文件中的具体作业要求,9)压缩气瓶平安管理:a运用气瓶的工人必需经过培训考核合格.持证上岗:b不得把气施放在高压线下进行作业:有风或高处作业运用气瓶时,氧气瓶、乙块板必需放置在动火点的上风口:c.气瓶运用前应进行平安检管,时盛装气体进行确认;d.气瓶的放置地点不得就近热源,就气瓶和乙燃瓶相距不小于5米,即明火IO米以外:盛装后发生聚合反应和分解反应气体的气瓶,应避开放射性射源:气瓶应立放,曼季应防止暴晒,严禁被击、硬报及在气瓶上进行电焊引弧:10)手动工具和手提式电动工具平安作业管理:a.所运用的全部手动、电动及类似的设住保持平安的运行状态,限置漏电开关。榻坏的工具马上停止运用或修理好.工具只旎依据其设计的用途进行运用.b.电动工具在不运用或更换刀片、钻头和砂轮片时要断开电源.c.工人在运用砂轮机前接受培训.当砂轮机工作时,操作人员保持身体平衡.保证在砂轮片卡住时眇轮机就不会从操作人员手中脱落。11)受限空间内作业平安管理:a.作业人员进设招之前,办理人设备施工许可证。且必需运用防爆电气设符和照明灯具。受限空间内的电气设备和金国脚手架必储作爱护接地.b.在受限空间内施工时,照明电源必需是小于24V的低电压,并设漏电爱护装设8.5 QHSE平安施工措施:塔内工作要有足就的照明,电压不超过24%电规绝缘应良好;在施工前,项目部对全部进入的员工进行QHSE教化和培训工作,通过工地准入培训的人员才能取得工地准入证:公司的日常培训按公11,J平安培训制度执行.各级平安人员均需持证上岗:各类施工人员均需经过商位培训才能上为.特种作业人员及机械操作员需按规定持证上岗:配备专职QHSE平安员,建立健全项目部现场QIISE组织机构图和管理制度;进入施工现场必需佩戴好准入证和戴好平安帽并扣好帽带,穿工作秣、戴防冲眼镜等防护用品:加强现场用电管理,用电必需符合平安规定,加强机械、电曙设备的平安运转管理:岗位分工明确.不准串岗操作,特殊工种不准无证操作:做好现场的保T1.防火工作,阳武平安消防设脩:搞好现场材料管理工作,依据施工现场条件合理布K;现场挂牌生产,标记触目:探伤,祖如没有特殊状况,一改在晚上进行,探伤时,在距工作区15米外划定平安界区城(作业区用有标记的绳子附起来).8.6 应急预案86.1.现场应急W务的联络程序8.6.2 管理规则I)应急事务的报告当应急小务发生时,应急任务的发觉人员应马上向应急方项发生现场的以庙职务负货人进行报告,由陶急事务发生现场的最高职务负责人负费向项目部主应急限制中心报告.项目部主应急限制中心接到应急事项报告后,应马上向有关领导进行汇报,并负说与救援部门进行联络.2)应急勤务的现场处置应急事项发生后,应马上实行应急措施防止应急事面扩大,并应实行相应措施时应急.事务发生现场进行爱护。附急事项发生后,应,上依据应急管理措施确定的撤离路途组织人员撤禹,并由专人负责(田一线管理负说人担当对在应急事项发生现场的人员按单位进行核对,并刚好上报应急协两员,再由应急用调坊上报应急眼制空:紧急状况下可干脆上报,对发生人员伤亡的犷故,还应快速祖钮伤员的救援。人员撤离应急事项现场,并对应急事项进行限制后,由应恁指挥部依据应急管理措施,对应急事项组织善后应急处S1.8.6.3 应急演习项目部应急限制中心谀在能工管理部,仇也应急预案的演练,并确保有关人员都熟识、了解应急预案,D应急预窠的演习和操练毋关年一次,在施工前必需进行一次演习:2柘次演练后,应对该预案是有被全面检脸进行确认,并打不足和缺陷:3)对应急预案存在的缺陷进行必要的修改,以适应应急管理须要:力修改后的应急预案应刚好通知有关人员.8.7应急预案所衢的资源应急车辆一辆湘FIDC66救援设备.资源(HSE管理部管理):担架;一付急救箱:一个应急电话(平安质果部)电话:8503282应急所需的其它物资(生产服务部管理)电话:8503283灭火器10组8.8应急管理网络联系方式应急小组:祖长;蒋杨唐军成员:欧阳光车队:赵兵850229985031198503110项目经理施工经理总工程师平安经理平安工程酊8.9报警电话医疗救援:火»:公安;9、平安保证体系平安第一贲住人:平安负贡人:技术负责人:平安监察:号联平安员:JHA作业危急性分析及91防指一序号作业名称他急性分析预防措施触发事务危害可能性严竣性I施工用电施工现场用电没有编制临时用电祖织设计现场用电混乱.育发生漏电、短路、引发出故隐患较大造成人员伤亡、设施设茁损坏现场施工用电设备5台以上(包括5分)或总容量在50KW及以上时.应依据施工用电平安规范编写施工用电组织设计,小于以上规模应制定平安用电技术措施和电气防火措施,低压架空疑宜采纳绝缘导线,架空岛度大于2.5米,跨越道路时距地面离度大于6米,不得运用袒需林统,电缆战过路必需埋设并套钢管理护,并做电缆走向警示牌.施工现场用电接地不令格漏电、短路、引发事故隐患较大造成人员伤亡、设施设备损坏施工用电应采纳中性点接地,工作零线与量护零线分开的系统,其地接、接等系统应独立设S1.当施工用电与外部系统共用时,电气设备依据当地的要求接零线或接地爱护,问一系蜕中不得部分接等,部分接地爱护,盅复接地电网小于10。电气设备运用限制混乱漏电、误动较大造成人员伤亡电气设各负荷线路必需设置负荷规范的漏电爱护装置.开关箱漏电爱护额定漏电动作小于30/安,额定漏电运用时间小于01秒,电气设得应严格作到“一机一闻一爱护”运用行灯时应有防爆型灯,手持电动工具必需装设额定动作电流小于15富安,额定漏电动作时间小于0.1秒的漏电爱护器,潮湿或金属构架上必运用H类手持电动工具,设防溅型混电爱护潺.严禁运用I类手持电动工具.2焊接及切物作业电焊工未做带合格的劳防用品.在存水或潮湿的环境中作业人员触电、灼伤不大人员受损害作业人员必需按规定双就合格的劳防用品,在有水或潮湿的环境中作业时应穿戴绝绿鞋和绝缘手套,间歇时应将电焊钳放在干燥绝缘处.算气瓶、乙块瓶与明火间距不够,气就放置不当,无平安措施.违章作业气瓶起火,爆炸不大人员受损乱财产损失翻气瓶与乙块瓶间距不小于5米,与明火的距离不小于IO米,气Bi严禁放倒.乙炊气瓶必需立放与此同符四周设备设施绑扎固定,气瓶和焊、割具上不得污染油腑,运用前气瓶必需安装压伸,气压表指示应灵故,乙快瓶应装回火同。气瓶投运或运用不当气瓶起火不大人员受损害搬运气瓶时轻京轻放,无爱护帽、防簸圈的气瓶不得搬运或装车。触电事故人员伤亡较大人员受损大型吊车雷雨季节要做好防缶接地措施,接地电阻符合饕求并定期组织进行椅杳.序号作业名称危急性分析预防措施触发事务危害可能性严梭性吉起取机械不得推近架空输电线路作业,当必需在线路近旁作业时.应实行有效的平安措施和距离.3脚手架作业搭设位置地面承效力不好.没有持水措施脚手架整体或局部倒塌一般造成人员搅害、财产损失必需按搭设方案.搭设前应检杳地面承统力,不足则加固,并做好排水沟,脚手架强度不师.钢管快蚀产域脚手架不枪定或倒塌一般造成人员损害、财产损失不得用锈蚀、弯曲、裂纹的钢管及扣件由拓本专业人员搭设岛处坠落、脚手架倒塌较大造成人员损害、财产损失由取得专业资格的架子工证件人员搭设、拆除.不按方窠搭设、拆除脚手架失松、倒塌较大造成人员损吉、财产损失严格依据方案施工,24米以上脚手架编制搭设方案长时间未用,大风、网天过后未作检查加固脚手架松动、(Ift斜、倒塌较大造成人员损害、财产损失脚手架停用超过一个月,大风、雨天过后必须要进行检查,假如有损坏的必需整改后才能运用脚F架运用过程中招自拆除拉结点及主要拉杆脚手架松动、f®斜、但埸较大造成人员损害、财产损失脚手架运用过程中.产禁拆除拉结点及主要拉杆4高处作业没有实行必要的平安防葩措施,脚手架所用的脚手板、杆、拉件等强操作者或物体高处坠落较大造成人员搅害、财产受损野高作业人员应像戴好平安带,严格检育作业面,防止抄下。严禁采纳撤接方式传递物品,登高作业时必需有特地的安安监护人.序号作业名称危急性分析预防措施触发事务危害可能性严梭性度不终或不按要求正确运用。作业面设计或搭设不符合要求或强度不峡.发生高处坠落较大造成人员搅害、财产受损作业面必需依据现场状况结合而处作业平安技术规范进行设计.搭设时防护栏杆、踢脚板等平安防护措施必需齐全、规范.军注用梯子因材质强度不嘘,运用方法不当或不符合平安规定,架体强度或稳定性不符合平安要求等诲处联落驻物较大造成人员损害、财产受损登高作业人员作业前必匐进行平安交底.登许用的器材必需检查其平安荷载,必要时进行荷战计算,登高时检农作业区平安防范措施是否符合要求.交叉作业没有实行有效的防护措施高处坠落、高处落物伤人较大造成人员损害、财产受损交叉作业必需实行水平离措施搭设防护棚,并符合强度要求.临边洞口,无防护措施操作者发生高空歌落本校较大造成人员损杏临边部位必衢搭设防护栏杆和挡脚板并符合规冠,临道路作业冏边必需实行牢靠的N闭措施四口""五临边”部位须有警戒绳、警示牌等标识。高处行走,临边处休息悚作者发生高空账落出故较大造成人员损书作业人员严禁在构架、横梁、管现行走:作业人员严禁骑坐在脚F架的栏杆上、管战及其它有危急的临边处休息。必需规范施工.工作危害分析(JHA)记录表工作岗位:电焊工工作任务:焊接作业序号工作步9危害或潜在,务产生偏差的主襄后果现在平安跟制措*及以往发生率1.S偏差ft率平安检查掾作般范员工胜任程度平安指itR良议改正/限制措瓶1电焊把钳、把线连接被物件划伤砸伤人体殳伤曾经发生间或检杳无操作规范胜任措施有,但间或运用224集中剧意力2焊机检验漏电、短路人体受伤与设得损坏钟经发生日检有,且严格执行胜任有效防范措施212定期检宣3开启焊机湖电、短路人体受伤与设备损坏曾经发生间或检杳有,间或不执行胜任有效防范措施212定期检查调试焊机铁水烫伤人体受伤从未发生月检有,间或执行胜任有效防范措施122集中国电力盘卷的焊接电缆未绽开过热及绝缘损坏引发火灾或触电从未发生月检有,间或执行胜任有效防范措施155焊接前捉开盘卷的焊接电缆5装填饵丝、焊药高空坠落、焊机堵人体受伤与设备损坏从未发生从来没有检查.没有执行胜任有效防范措脩155集中留意力、相互爱护6坡口打被物件划伤、飞激伤眼人体受伤常常发生间或检查有,间或执行胜任有效防范措施521O集中留意力、限岐芳保用品7安装垫板手脚砸伤人体受伤与设在损坏曾羟发生从来没有检杳书,间或执行胜任措施有,但间或运用22I集中留意力序号工作步9危害或潜在*务产生偏差的主襄后果现在平安限制措旅及以往发生频率1.SEAH/偏差频率¥安检三镇作氓范员工胜任程度平安指MiR三ueuE限制措瓶8焊常预热烫伤人体殳伤从未发生按须检杳有,且严格执行胜任有效防范措施122集中用意力9焊接过程电孤光伤眼人体受伤无法正常工作常常发生间或检杳有,间或不执If胜任措施有,但间或运用5210佩Itt劳保用品铁水、飞激烧伤人体损害常常发生按须检查有,且严格执行胜任有效防范拼施52I0集中WfJe力、限俄劳保用9焊接过程吸入有害气体人体损害常常发生间或检查有,没有执行胜任措施有.但没有执行5120限俄劳保用曲工具坠落人体损害曾经发生间或检查有,间或执行胜任措施行.但间或运用2I8佻中留意力高空坠落人体伤亡曾经发生间或检查白,间或执行胜任有2510集中留意力、相互爱护被物件划伤、飞激伤人人体损害与设备损坏常常发生间或检查有.间或执行胜任5210集中留意力10焊道清*气刨帙水烫伤、弧光伤眼人体极害常常发生周检有.没有执行胜任措施行,但间或运用5210假假劳保用品11焊机移位人员砸伤、挤伤手脚人体损害普羟发生周检间或执行胜任22I集中留意力带电移位触电曾经发生周检有,间或执行胜任有155移位的必衢切断输入端电源序号工作步9危害或潜在*务产生偏差的主襄后果现在平安限制措旅及以往发生频率1.SR偏差频率平安检查镇作氓范员工胜任程度平安指MiKugUE/限制擒Mi12焊接环通风不良职业病符经发生间或检杳有,间或执行一般腔任措施有,但间或运用248细致检查境焊接设备受潮电击.触电间或发生有胜任有2510设备放置于干燥处13焊后检余火自燃人体受伤与设番损,钟经发生从来没有检查有.间或执行胜任W236细致检杳、专人负责工作岗位:电工工作危害分析(JHA)记录表工作任务:工艺管道预制及安装施工接电作业序号工作步危害或潜在事务偏差产生的主要后果现有平安限IMftift及以往发生IR率1.S风险度R建议改进/限IM措施偏差发生象军平安检IE操作规程员工胜任程度平安措施1电缆、电门柜拉运放置不检定翻倒砸伤人间或发生按标准检交忏操作规程、且严格执行胜任有,但间或出144应迸行固定,铺设(二次)电缆被物件划伤、砸伤人体损害间或发生间或检变有,但间或不执行胜任有,但间或出差错224穿戴好劳保用品2而空架线坠落人体伤亡间或发生间或检查有,但间或不执行胜任,但间或出偏差有,但.间或出差错2510集中M总力、相互受护电罐与3未带电电门柜连接坡物件划伤、人体报古间或发生间或检查有,但间或不执行胜任有,但间或出差错22!穿戴好劳保用品1电揽、设备与带电电门柜连接触电烧伤人体伤亡间或发生间或检查札但间或不执行胜任,但同城出偏差有,但间或出券福2510集中留意力、相互爱护电击人体伤亡间或发生间或检查ff.但间或不执行胜任,但间或出偏差有,但间或出差带2510集中留意力、相互爱护、穿喊好劳保用品序号工作步a危害或潘在事务偏差产生的主量后果现有平货限制措it及以往发生m率1.S风险R建议改进/限制措偏差发生"平安检查操作规程员工胜任程度平安Jtii5用电设需或电境漏电电击人体伤亡间或发生常常检查有,但间或不执行胜任,但间或出偏挂有,但.间或出tft2510集中用.位力、相互爱护、穿嵌好劳保用品电子元件失灵、电缆损坏、砍断触电烧伤人体饬亡间或发生常常检查有,但间或不执行胜任.但间或出偏差书,但间或出差错25IO集中留意力、相互爱护、穿戴好劳保用品、常常检查电缆及电器元件损坏状况并刚好更换6用电设备及电畿维护电揽过公路处被压或挂断而滓致电击人体伤亡间或发生常常检查tr,但间或不执行胜任.但间或出偏差有,但间或出差错2510常常检查电缆过公路的高度或埋在地下的穿电缆管及电缆状况,若有防也应刚好处理吊车支胭压断电缆或吊装挂断电揽人体伤亡间或发生常常检杳有,但间或不执行胜任,但间或出的差有,但间或出S1.fi2510吊车支车前检衣支胭卜是否有电揽,若有隐患应刚好处理7电缆、设备与带电拆除触电烧伤人体伤亡间或发生间或检查#.但间或不执行胜任,但间或出偏差有,但间或出差错2510集中剧意力、相互受护电击人体饬亡间或发生间或检查tf,但间或不执行胜任.但间或出儡差有,但间或出差错2510集中留意力、相互爱护、穿做好劳保用品
