欢迎来到课桌文档! | 帮助中心 课桌文档-建筑工程资料库
课桌文档
全部分类
  • 党建之窗>
  • 感悟体会>
  • 百家争鸣>
  • 教育整顿>
  • 文笔提升>
  • 热门分类>
  • 计划总结>
  • 致辞演讲>
  • 在线阅读>
  • ImageVerifierCode 换一换
    首页 课桌文档 > 资源分类 > DOCX文档下载

    华能徐州铜山风电集电线路工程日报(12.18).docx

    • 资源ID:1637809       资源大小:39.51KB        全文页数:5页
    • 资源格式: DOCX        下载积分:5金币
    快捷下载 游客一键下载
    会员登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要5金币
    邮箱/手机:
    温馨提示:
    用户名和密码都是您填写的邮箱或者手机号,方便查询和重复下载(系统自动生成)
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP免费专享

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    华能徐州铜山风电集电线路工程日报(12.18).docx

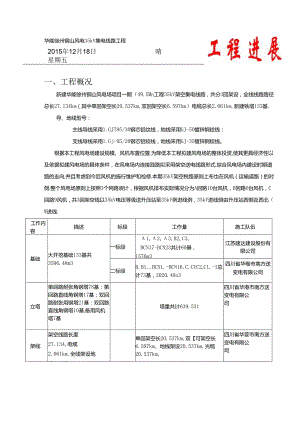

    华能徐州铜山风电35kV集电线路工程2015年12月18日晴星期五一、工程概况新建华能徐州铜山风电场项目一期(49.5Mn工程35kV架空集电线路,共分3回架设,全线线路路径总长27.134km(其中单回架空长20.537km,双回架空长6.597km)电缆总长2.061km,新建铁塔133基.导、地线型号:主线导线采用1.GJT85/30钢芯铝纹线,地线采用GJ-50镀锌钢绞线:支线导线采用1.Gj-95/20钢芯铝绞线,地线采用GJ-35镀锌钢绞线。根据本工程风电场建设规模、风机布置位置.为降低本工程拟建风电场的整体投资,使其更具经济性以及依据拟建风电场的具体条件,在风电场内连接践路拟采用架空送电线路形式.琮合风电场内建设时期道路的走向,并且考虑到今后风机的施行维护和检修.本期35kV架空税路原则上布也在风机(运输道路)的对侧.整个风电场原则上按照3个网路谀计,根据风机排布实际情况分为A回路10台风机,B回路6台风机,C回路9风机,共3回架空线以35kV电压等级送升压站至35kV例进线例,35kV进线侧由升压站西恻及西北(W进线.工作内容描述标段工作量施工队伍基础大开挖基础133基共3596.48m3一标段1,2,3,B2,C3,BCN17-BCN23共计60基,1576m3江苏建达建设股份有限公司二标段B.B1.,BCN1.-BCN16,C.CUC2rC1.-I总计73基,2020.48n3四川省华卷市南方送变电有限公司立塔单回路耐张角钢塔78基:第回路直线角钢塔17基;双回路耐张用钢塔21基:双回路直线角钢塔10基,备用风机塔7基塔重共计639.531四川省华港市南方送变电有限公司架线架空线路长度27.134,电缆2.061km,全线架设地线、光缆单回架空长20.537km,双【可架空长6.597km、地线架设20.537km,光缆20.537km,四川省华荽市南方送变电有限公司续上表工作内容描述标段工作量施工队伍缆装电安电缆敷设2.061公里、电缆终端接头制作66组苏州石钢木建筑有限公司二、工程进度I、进度概况度项目工程总量累计完成今日完成省注打孔133基99基/爆破133基99基1基坑开挖133基98基3支模133基75基2能浇筑133基73基1铁塔组立133基24基/导地线架设27.134km4.12km/电缆敷设2.061km1.117km/2、今日工作内容(1)江,苏建达:B2J2浇筑,B2J4爆破,B2N4支模.(2)四川华签:CJI1.支模,B1J1+I,CJ3,CJ4开挖。(3)苏州石钢木:4,5,7,8处铁塔避雷器安装,引流线制作。(4)四川华签立塔:AN3-AN4放线。A同路共23基,基酬目前已全部完成.铁塔组立完成22基.导地线展放4.12k113、明日工作计划(1)江苏建达基础队伍:B2N4浇筑,B2J4开挖.(2)四川华羲基础队伍:BCJ4,BCN9浇筑。<3)四川华签立塔队伍:AN3-AN4放线完成。<4)苏州石钢木:装上塔绝缘子和熔断器4、A线进度(1)架空线路施工堪础施工:共23基,已完23基。组塔施工:共23基,已完22基,剩余1基架线施工:共18耐张段,己完16个,剜余2个(2)电缆施工电缆沟施工:总长0.8km,已完成0.65km电缆敷设:总长0.9km,已完成0.8Ikm电缆接头制作:接头共24组,已完16组,剩余8组电缆试验:(3)供材情况甲供材:已到:电缆,光缆和电缆终端头已到:避雷器和跌落熔断器公司采购:已到:导线和地线,瓷瓶和33基塔材(其中A线23基全都到货)导地线金具,光缆和电缆金具(4)政处问题三、施工管理1,劳动力及施工机械配备基础施工:一队江苏建达,共30人(负责A线)二队四川华釜,共42人立塔架线队:四川华蒙,共50人电缆施工:苏州石钢木,共14人四、工期计划业主要求2015年12月20日A线路交付调试.五、存在问题I、CN6、CN7、CN8模板丁11月9日已完成,由丁所在山地是桀体所有,致处无法协调,至今无法浇筑。2、CJ2于I1.月IO日已开挖,因政处问题退场,至今未支模,CN2爆破后,当地房主认为由于爆破震动的影响将房子震裂心导致无法施工。3、业主目前根据政处协调情况所交付我方建工的基础跻越度很大,不是沿线交付,大量增加施工班组转场附用,目前班组意见很大,在目前工期非常紧张的情况下,业主政处工作人员配合工作很不到位,给现场施工造成很大压力和难度4、西象到目前为止,共交付15基,还有20基未交付施工。东蔡目前还有4战未交付。5、饶山所在的BCJ7+2由于设计变更,将已开挖完成的基础跟开扩大,需要重新开挖,并且机耕道路不通导致无法施工。位于饶山的BCw6在业主和村主任的同意卜进场施工,已经开挖完成,工人进场支模时,村民反应该基础影响风水,无法施工。6、西马所在的BCJ3由于村民认为赔偿费用嫌少,导致无法浇筑。7,BCNI6由于田地协阐难度大,政处主任将进场道路指定在一个旧水渠,长度聘近800m,施工便道难度大,且修路费用高,不切实际,和业主协调无果,导致无法施工。业主和村主任指定的进场道路

    注意事项

    本文(华能徐州铜山风电集电线路工程日报(12.18).docx)为本站会员(夺命阿水)主动上传,课桌文档仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知课桌文档(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    备案号:宁ICP备20000045号-1

    经营许可证:宁B2-20210002

    宁公网安备 64010402000986号

    课桌文档
    收起
    展开
