欢迎来到课桌文档! | 帮助中心 课桌文档-建筑工程资料库
课桌文档
全部分类
  • 党建之窗>
  • 感悟体会>
  • 百家争鸣>
  • 教育整顿>
  • 文笔提升>
  • 热门分类>
  • 计划总结>
  • 致辞演讲>
  • 在线阅读>
  • ImageVerifierCode 换一换
    首页 课桌文档 > 资源分类 > DOCX文档下载

    公司评审意见及回复.docx

    • 资源ID:1565596       资源大小:10.49KB        全文页数:4页
    • 资源格式: DOCX        下载积分:5金币
    快捷下载 游客一键下载
    会员登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要5金币
    邮箱/手机:
    温馨提示:
    用户名和密码都是您填写的邮箱或者手机号,方便查询和重复下载(系统自动生成)
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP免费专享

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    公司评审意见及回复.docx

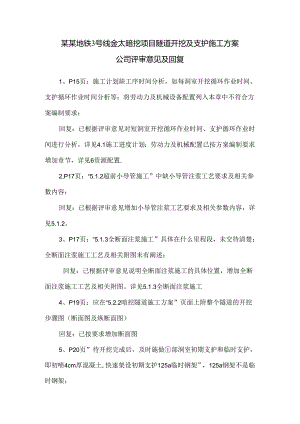

    某某地铁3号线金太暗挖项目隧道开挖及支护施工方案公司评审意见及回复1、P15页:施工计划缺工序时间分析,如每洞室开挖循环作业时间、支护循环作业时间分析等:将劳动力及机械设备配置列入本章中不符合方案编制要求;回复:已根据评审意见对短洞室开挖循环作业时间、支护循环作业时间进行分析,详见4.1施工进度计划:劳动力及机械配置已按方案编制要求增加章节,详见6资源配置.2,P17页:“5.1.2超前小导管施工”中缺小导管注浆工艺要求及相关参数内容:回复:已根据评审意见增加小导管注浆工艺要求及相关参数内容,详见5.1.2。3、P17页:“5.1.3全断面注浆施工”具体在什么里程段,未交待清楚:全断面注浆施工工艺及相关附图未有阐述;回复:己根据评审意见说明全断面注浆施工的具体位置,增加全断面注浆施工工艺及相关附图。详见5.1.3全断面注浆施工4、P19页:应在“5.2.2暗挖隧道施工方案”页面上附整个隧道的开挖步骤图(断面图及纵断面图)回复:已按要求增加断面图5、P20页”待开挖完成后,及时施做部洞室初期支护和临时支护,即初喷4cm厚混凝土,快速架设初期支护125a临时钢架”,125a钢架不是临时钢架;回复:已按照意见将“临时钢架”改为“钢架”,详见1)中导洞开挖、支护施工。6、P21页:“下台出土采用小型挖机(PC-30)配合小型运输车运输。”表述不准确,下部洞室采用小型挖掘机开挖,人工修整,同时小型挖掘机也作为装士的设备,不是运输设备:中部设置的出土孔洞不宜设置于下洞室工作面处,以避免相互间的施工干扰,另外对孔洞使用后应采取防护措施:回复:已按照意见修改,详见洞内出土7、隧道内施工排水应结合设计坡度情况交待哪端是顺坡排水,哪端是反坡排水:回复:已按照意见增加顺坡排水、反坡排水里程,详见5.3区间隧道排水。8、本项目隧道不长,但涉及到喷混凝土工程量大,喷混凝土时作业产生较大的尘粒影响到健康,应补充隧道施工通风内容;回复:己按照意见增加隧道施工通风内容,详见5.4隧道施工通风9、施工监测节内容套话太多,如监测目的、监测项目确定及选择等并不是施工的主要内容,只需阐述清有什么监测项目、具体的方法及相关技术要求、信息反馈等即可:回复:已按照意见进行修改,详见8施工监测10、P30页:“在施工某某立以长距离物探(地震波法)为宏观控制、钻探法(超前钻孔探测)为主,其他物探方式为辅助(地质雷达、HSP地震反射法探测及鳄孔CT法),红外线探测连续施测的综合预报管理体系。”不符合实际情况:回复:已按照意见进行修改,详见在施工某某立以钻探法(超前钻孔探测)为主,其他物探方式为辅助(地质雷达),同时结合大管棚施工过程中的相关记录和地质资料,作为本项目超前地质预报的内容。11、安全技术措施中无针对性开挖及支护安全内容:回复:已按要求增加开挖及支护安全内容,详见9.2.2隧道开挖的安全技术措施9.2.3超前加固施工安全技术措施9.2.4钢架制安安全技术措施9.2.5喷射碎施工安全技术措施12、质量措施中缺超前小导管的支护质量等针对性内容“9.1.7混凝土施工质量保证措施”并不是本分项工程的内容,与本分项工程施工无关内容不要编入:回复:已按照意见要求删除“9.1.7混凝土施工质量保证措施”,增加超前小导管的支护质量保证措施,详见10.1.7超前小导管施工质量保证措施13、本方案缺锚管(含锁脚锚管)、喷混凝土、钢筋施工等内容。回熨:已按要求增加锚杆、喷射混凝土、钢筋施工等内容,具体见5.1.4径向锚管施工、5.1.5钢架(加钢筋)施工:5.1.6喷射混凝土施工。14、缺材料使用计划内容:回复:已增加材料使用计划,具体见6.3物资、材料使用计划。安全生产十项注意事项:一、工作前穿戴好规定的劳动防护品,检查设备及作业场地,做到安全可靠。二、不违章作业,并监督制止他人违章作业。三、不准擅自开动别人操作的机械,电器开关设备。登高作业应戴好安全带、安全帽、并有专人监护、防止坠落,严禁向下乱抛工具和设备零件。四、不准随便拆除各种安全防护装置、信号标志、仪表及专指示器等。保持设备齐全有效灵敏可靠。五、不准随意启动设备。机器设备停机检查或修理时,应切断电源并悬挂警示牌,取牌人应是挂牌人。开机时发出信号,听到回音确定安全后才能开机。六、不准吊装物及下行人。多人操作起重搬运要统一指挥,密切配合。不准超负荷使用机器。七、不在易燃物品附近吸烟动火,不乱扔垃圾。八、不在厂内无证驾驶机动车辆,机动车进出车间转弯必须鸣号减速。车辆行驶中严禁爬上跳下。九、工作时精力集中,不准打闹、赤脚、赤膊、穿拖鞋和高跟鞋。十、上班时间不准怠工、滋事、脱岗或擅离职守。有事请假经领导批准后方可离开岗位。

    注意事项

    本文(公司评审意见及回复.docx)为本站会员(夺命阿水)主动上传,课桌文档仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知课桌文档(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    备案号:宁ICP备20000045号-1

    经营许可证:宁B2-20210002

    宁公网安备 64010402000986号

    课桌文档
    收起
    展开
