欢迎来到课桌文档! | 帮助中心 课桌文档-建筑工程资料库
课桌文档
全部分类
  • 党建之窗>
  • 感悟体会>
  • 百家争鸣>
  • 教育整顿>
  • 文笔提升>
  • 热门分类>
  • 计划总结>
  • 致辞演讲>
  • 在线阅读>
  • ImageVerifierCode 换一换
    首页 课桌文档 > 资源分类 > DOC文档下载

    水库工程项目竣工验收施工管理汇报材料.doc

    • 资源ID:1507068       资源大小:24.21KB        全文页数:4页
    • 资源格式: DOC        下载积分:10金币
    快捷下载 游客一键下载
    会员登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要10金币
    邮箱/手机:
    温馨提示:
    用户名和密码都是您填写的邮箱或者手机号,方便查询和重复下载(系统自动生成)
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP免费专享

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    水库工程项目竣工验收施工管理汇报材料.doc

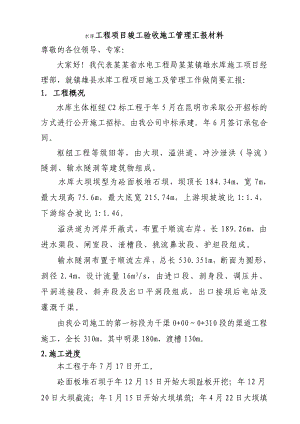

    水库工程项目竣工验收施工管理汇报材料尊敬的各位领导、专家:大家好!我代表某某省水电工程局某某镇雄水库施工项目经理部,就镇雄县水库工程项目施工及管理工作做简要汇报:1工程概况水库主体枢纽C2标工程于年5月在昆明市采取公开招标的方式进行公开施工招标。由我公司中标承建。年6月签订承包合同。枢纽工程等级等,由大坝、溢洪道、冲沙泄洪(导流)隧洞、输水隧洞等建筑物组成。水库大坝坝型为砼面板堆石坝,坝顶长184.34m,宽7m,最大坝高75.6m,最大底宽215.74m,上游坝坡坡比1:1.4,下游综合坡比1:1.46。溢洪道为河岸开敞式,布置于顺流右岸,长189.26m,由进水渠段、闸室段、泄槽段、挑流鼻坎段、护坦段组成。输水隧洞布置于顺流左岸,总长530.351m,断面为圆形,洞径2.4m,设计流量16m3/s,由进口段、洞身段、调压井、平洞连接段、斜井段及出口平洞段组成,出口接坝后电站及灌溉干渠。由我公司施工的第一标段为干渠0+000+310段的渠道工程施工,全长310m,其中明渠180m,渡槽130m。2.施工进度本工程于年7月17日开工。砼面板堆石坝于年12月15日开始大坝趾板开挖;年12月20日大坝截流;年1月15日开始大坝填筑;年4月22日大坝填筑至度汛高程;年9月27日大坝填筑到坝顶高程1176.0m ;年2月24日大坝面板砼开仓浇筑;年7月29日大坝砼面板浇筑完成; 年12月30日水库下闸蓄水;年5月10日完成导流洞封堵施工任务。溢洪道工程于年4月8日溢洪道闸室基础通过四方验收合格;年6月5日溢洪道工程土建部分主体砼浇筑施工结束;年9月10日溢洪道二期砼浇筑完成。输水隧洞于年8月25日正式开始施工;年3月13日输水洞贯通;年8月30日输水洞砼浇筑完成。渡槽工程于年11月25日开工;年6月3日完工;明渠工程于年4月5日开工;年9月27日完工。3.完成主要工程量土石方开挖m3,土石方填筑m3,浆砌石18930m3,砼浇筑38660m3,钢筋制安1587t,灌浆14448m。4主要施工方法坝基及边坡开挖处理采用自上而下的施工方法。石方开挖采用深孔梯段预裂爆破。大坝填筑根据设计指标,进行碾压试验,确定碾压参数。为确保年4月底大坝达到度汛高程,坝体填筑到1120m时先按度汛断面填筑到1145m度汛高程,再开始全断面填筑。面板砼采用先浇中部,再向两岸跳槽方式进行,一次浇筑成型,模板采用无轨滑模顶,砼浇筑砼采用拌合站集中拌制,6m3砼罐车运输,溜槽入仓,振捣棒振捣,人工收面、压光。5大坝安全观测大坝安全观测共埋设各类观测仪器140个(孔、支)。仪器埋设完好率96.4,施工期、蓄水期坝体沉降变形均在规范范围。6施工质量项目部成立了以项目经理为第一责任人的质量管理机构,下设质量管理部,项目部各个部门、施工队共同组成质量管理体系。施工中严格实行工序“三检”制。即班组初检,施工队复检,经理部质量管理部终检,终检合格后请监理工程师验收,保证了工程质量。坝体主堆石、次堆石、垫层、过度层和排水棱体各区测试结果均满足碾压实验参数及设计指标,填筑级配良好,满足设计要求的包络线范围。灌浆质量检查符合设计要求。砼、砂浆抗压实验,砼抗冻实验,砼抗渗实验结果符合设计及规范要求。水库工程共验收评定5个单位工程,53个分部工程,单元工程2679个。单元工程质量全部合格,53个分部工程全部合格,5个单位工程全部合格,其中优良3个,单位工程优良率60.0%。7. 安全管理项目部成立了安全领导小组,由项目经理任组长,安全副经理主管工地安全生产工作。安全管理部为施工项目部安全的归口管理部门,进行安全体系和相关制度执行情况的审核和监督。安全宣传、制度、措施、检查、投入均得到有效保证,特别是爆破、防洪度汛、雨季与冬季施工,均制定有详细预案,工地没有发生过大的安全事故。7.合同执行情况水库枢纽工程采用单价承包方式。工程合同款支付由监理站负责计量确认,建设单位审核并办理结算手续。对合同款的结算支付,均能严格根据合同约定进行。在合同履约过程中,合同执行情况良好,合同双方均按合同规定和要求履行了各自的义务和职责。工程结算已通过省厅会计事务所审计,结算支付完成。9工程综合评价工程按照建设程序和相关规范进行施工,质量与安全体系运行正常。施工质量、进度自始至终处于受控状态,工程施工资料已全部移交,工程实体质量经过6年运行,安全有效,满足设计规范要求。

    注意事项

    本文(水库工程项目竣工验收施工管理汇报材料.doc)为本站会员(夺命阿水)主动上传,课桌文档仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知课桌文档(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    备案号:宁ICP备20000045号-1

    经营许可证:宁B2-20210002

    宁公网安备 64010402000986号

    课桌文档
    收起
    展开
