标段防水工程施工专项方案.doc

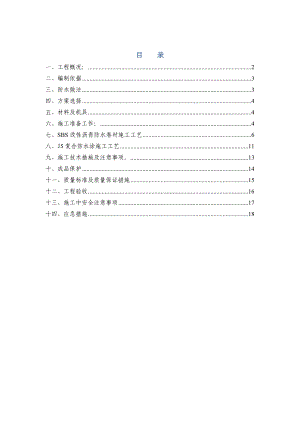

目 录一、工程概况:2二、编制依据3三、防水做法3四、方案选择4五、材料及机具4六、施工准备工作:4七、SBS改性沥青防水卷材施工工艺6八、JS复合防水涂施工工艺11九、施工技术措施及注意事项。13十、成品保护14十一、质量标准及质量保证措施15十二、工程验收16十三、施工中安全注意事项17十四、应急措施18某某国际新城H2区(二标段)防水工程施工专项方案一、工程概况:1、本工程属于某某实业有限公司某某国际社区H2区项目,位于成都市龙泉驿区柏合镇新光村某某片区,芦溪河侧。2、地下室底板、侧壁、顶板采用4mm厚聚合物SBS改性沥青防水卷材(型、聚酯胎),保温上人屋面和保温不上人屋面采用3mm厚聚合物SBS改性沥青防水卷材(型、聚酯胎)。厨卫间、阳台、生活阳台采用1.5mm厚聚合物水泥防水涂膜(JS-)防水层。3、建筑结构安全等级为二级。楼栋剪力墙抗震等级为二级、局部框架柱抗震等级为二级,地下室框架抗震等级为三级,建筑抗震设防类别为丙类,抗震设防烈度为7度,地基基础设计等级为甲级,场地类别为类,耐火等级为二级,地下室防水等级为二级,结构使用年限为50年。4、本工程主要包括31#、32#、33#、34#、35#楼和二标段地下车库的建筑安装工程。5、建筑面积:31#楼:建筑面积17834.97;32#楼:建筑面积15570.24; 33#楼:建筑面积29561.15;34#楼:建筑面积32143.74;35#楼:建筑面积15104.92;二标段地下车库:建筑面积29626。总建筑面积为:.02。6、建筑层数和高度:31#楼:地上32层,地下2层,高度102.6米;32#楼:地上31层,地下2层,高度98.7米; 33#楼:地上30层,地下2层,高度94.75米;34#楼:地上30层,地下2层,高度94.75米;35#楼地上31层,地下2层,高度98.7米。二、编制依据1、地下防水工程质量验收规范GB502082002;2、屋面工程质量验收规范GB50207-2002;3、屋面工程技术规范GB50345-20044、设计施工图;5、产品说明书及现行其他规范等;三、防水做法1、根据设计图纸要求地下室防水等级为二级,底板、侧墙采用结构自防水,抗渗等级为P8,外加4厚聚酯胎SBS防水卷材,保护层为M5水泥砂浆砌100厚多孔砖保护墙。2、根据设计图纸要求保温上人屋面3mm厚柔性聚酯胎SBS改性沥青防水卷材防水层(型),上翻至结构板面560高,保温不上人屋面3mm厚柔性聚酯胎SBS改性沥青防水卷材防水层两层(型),上翻至结构板面560高。3、根据设计图纸要求卫生间,厨房沿四周墙角浇筑200高C20素砼带(宽同墙厚)翻边,卫生间、厨房、阳台等水湿房间设1.5mm厚聚合物水泥防水涂料(型),厨卫间、厨房沿墙面高出楼地面600,淋浴位所在墙面高出地面(完成面)2100,阳台、生活阳台沿墙面高出楼地面(完成面)300。四、方案选择本工程防水等级为二级。防水合理使用年限为15年,根据此要求,SBS防水卷材施工方法确定为:热熔铺贴法,平行坡度进行铺贴。 室内防水采用涂刷等方法进行涂抹施工。五、材料及机具1、材料选用:根据设计图纸选用厚度3mm和4mm的柔性聚酯胎SBS改性沥青防水卷材,1.5厚JS复合防水涂膜。2、施工用具:密封膏、冷底子油、氧气罐、液化汽罐、液化气喷枪、滑轮、刷子、压子、剪子、卷尺、扫帚、高压吹风机、抹子、刮板、安全带、小平铲、搅拌器、绳子、滚子等必备用具。六、施工准备工作:1、防水原材料所用防水卷材、1.5厚JS复合防水涂等材料均必须有出厂合格证和检测报告;进场后卷材应直立堆放,且高度不得超过两层,放在干燥、通风、平整的场地上或室内,远离明火,避免日晒和雨淋。 SBS改性沥青防水卷材堆码如下图所示:2、材料复试防水材料进入现场后立即请监理、业主等有关人员进行现场抽样,并送法定检测机构进行检测,确保各项物理性能指标达到规定要求,并取得复试合格报告等,材料复试合格后方可施工。 抽查不合格的产品,坚决予以退货,现场绝不能使用。3 、基层要求(1)基层要求表面干燥,其含水率按规定不应超过8%。如屋面基层其简单检测方法是在施工前用1m2卷材平铺于找平层上,23小时后揭起,若基层表面无水印,卷材表面无明显结露即可进行大面积施工;(2)表面平整检查应采用2m长直尺检查,直尺与基层的间隙不应超过5mm,只允许平缓变化,每米长度内不得多于一处,表面无积水,排水坡度应符合设计要求;(3)基层保证坚硬、不出现起砂、裂缝、松动、起鼓、不平等现象。(4)与基层相连的女儿墙、挡水线等阴阳角作成平整光滑、均匀一致的圆弧,半径R不小于30mm。(5)清除基层表面突出的异物、砂浆等,用高压空气将尘土、杂物清除干净,雨水管及烟冲等根部等处必须仔细清理,确保基层表面清洁干净。(6)穿出防水层的管道必须在防水工程开工前安装完毕,并预留出30cm管头,以便于防水施工。(7)基层处理待监理、业主验收合格后方可进行防水施工。4、施工技术准备组织操作班组、技术人员学习设计图纸,熟悉构造、细部节点要求、使用材料的性能及施工工艺、技术及注意事项,坚持样板先行、样板引路的原则进行施工七、 SBS改性沥青防水卷材施工工艺1、地下室防水1、1工艺流程施工准备管桩桩头处理基层处理剂附加防水层施工弹线试铺卷材大面积卷材铺贴搭接头的处理细部节点处理质量检查与验收办理验收记录1、2施工方法1、2、1基层清理涂刷冷底子油前应将基层上尘土、杂物清扫干净。将冷底子油用长把滚刷涂刷在大面积基层上,厚薄一致,不得有漏刷和白底现象。1、2、2特殊部位工序增补处理(附加层)附加层施工:在筏板阴角、后浇带等需进行加强处理的部位作好附加层,宽度满足规范要求,附加层施工完成后进行下道工序。1、2、3铺贴卷材防水层(1)弹线:在基层表面按照卷材的宽度将铺贴卷材的基线弹好,以便按此基准线进行卷材铺贴施工。(2)将卷材置于铺贴起始端,对准基层上已弹好的粉线,将卷材对正找直。(3)一人正对卷材底面(有热熔胶)手持汽油喷灯,慢旋开关、点燃火焰,将火焰调呈蓝色。使火焰对准卷材与基面交接处同时加热卷材底面与基层面,待卷材底面胶呈熔融状即进行粘铺,另一人缓慢推展卷材进行排气压实铺帖,最后将端部卷材铺牢压实。(4)铺设方法:按照设计,本工程防水为外防外贴法。根据规范要求底板防水卷材平面采用空铺法;立面及地下室侧墙防水卷材采用满粘法。施工方法:采用热熔法施工。(5)铺贴卷材应先铺平面后铺立面交接处应交叉搭接(6)从底面折向立面的卷材与永久性保护墙的接触部位应采用空铺法施工,与临时性保护墙或围护结构模板接触的部位,应临时贴附在该墙上或模板上,卷材铺好后其顶端应临时固定。(7)结构完成后,铺贴立面卷材时,应先将接茬部位的各层卷材揭开并将其表面清理干净,如卷材有局部损伤应及时进行修补,卷材接茬的搭接长度为100mm,当使用两层卷材时,卷材应错茬接缝。1、2、4地下室防水节点处理:地下室顶板、侧壁、顶部做法如下图所示:防1做法:(1) 50厚钢筋混凝土底板(防水混凝土,抗渗P8) (2) 5厚C20细石混凝土保护层(3) 4厚聚合物SBS改性沥青防水卷材(II型、聚酯胎)(4) 20厚1:3水泥砂浆找平层(5) 100厚C15细石混凝土垫层(原浆收光并清扫干净) (6) 天然地基土防2做法:(1) 钢筋混凝土侧壁(防水混凝土,抗渗等级P8)(2) 刷冷底子油一道(3) 4厚聚合物SBS改性沥青防水卷材(II型、聚酯胎)(4) 20厚1:2.5水泥砂浆保护层(5) 120厚实心砖保护墙(6) 富粘土分层夯实防3做法:(1) 钢筋混凝土顶板(防水混凝土,抗渗等级P8,清水模板) (2) 20厚1:3水泥砂浆找平层(3) 冷底子油一道(4) 4厚聚合物SBS改性沥青防水卷材(II型、聚酯胎)(5) 1.5厚油毡隔离层一道(6) 30厚C20细石混凝土保护层(7) 40厚C20细石混凝土保护层(内配4200单层双向钢筋)按柱网分成方格,分仓缝宽20,用沥青油膏嵌缝。桩头防水做法如下图:1、2、5卷材末端收头为使卷材收头粘接牢固,防止翘边渗漏,用聚氨酷嵌缝膏将收头处口边封闭严密,再刷一层聚氨酯防水涂料。防水层铺贴不得在雨天大风天施工,冬季施工的环境温度不低于5C。1、2、6防水层细部构造处理(1)采用外防外贴法时,应先铺贴平面,后铺贴立面,平立面交接处,应错缝搭接,之后砌保护墙,及时回填土。防水结构完成后,铺贴立面卷材之前,应先将接搓部位的各层卷材揭开,并将其清理干净;修补完局部损坏才可继续施工。此时卷材用错搓搭接,上层卷材盖过下层卷材不少于100mm。(2)采用外防内贴法施工时,应先铺贴平面,后铺贴立面,铺立面时,先贴转角,后贴大面,贴后应做好保护层,并确保保护层与立面卷材粘接牢固。2、保温上人屋面和保温不上人屋面防水2、1工艺流程 基层检查验收-冷底子油施工-防水卷材的铺设-蓄水检测-保护层2、2施工方法2、2、1基层检查验收。基层要求表面干燥,表面平整,保证坚硬,不得出现起砂、裂缝、松动、起鼓、不平等现象。2、2、2冷底子油施工先将验收合格的基层进行清理,并在基层上涂喷处理剂,要求处理剂涂喷要均匀,待基层处理干燥后,再进行防水卷材的铺设施工。2、2、3防水卷材的铺设防水卷材的铺设应按规范要求平行坡度方向铺设。施工前应将验收合格的基层清理干净,并将棱角处尘土吹净。涂刷基层处理剂要均匀一致;基层处理剂干燥后,应按设计要求对屋面防水工程需做附加层的部位进行处理。确定卷材铺贴顺序和铺贴方向,并在基层弹线,然后铺贴卷材。用火焰喷枪或喷灯烘烤卷材的底面和基层的夹角,喷灯距交界处300mm左右,使卷材表面的沥青层液化,边烘烤边向前滚卷材,随后用压辊滚压,使其与基层或与卷材粘结牢固。注意烘烤温度和时间以使沥青层呈融溶状态为度。卷材搭接按以下方法进行:a、长边搭接:卷材纵向搭接宽度,单层防水80mm,必须仔细操作,先熔去待搭接部位卷材上的防粘层和粒料保护层,同时应熔化接缝两面的粘结胶,然后进行粘合排气,用手持辊压实,并应有明显沥青条;b、短边搭接:卷材两端必须全部粘结,搭接宽度,单层宽度应80mm,并在基层卷材定位弹线、试铺,按卷材规格、铺设要求、屋面排水坡度、细部尺寸,确定卷材的铺设方案。c、同一层相邻两幅卷材铺贴:横向搭接边应错开1500mm以上,且上、下两层卷材禁止相互垂直粘贴。 e、铺贴的卷材应平整顺直,搭接尺寸准确,不得扭曲、皱折。f、卷材的铺贴方向应正确,卷材搭接宽度的允许偏差为10。g、第二道防水(仅保温不上人屋面)施工工艺流程同第一道设防,但应注意上下两层卷材长边接缝应错开不小于三分之一幅宽,短边搭接缝错开不小于1.5m。卷材铺贴完毕后,必须对搭接部位、端部及卷材收头部位进行密封处理,应嵌涂密封材料、封口胶或冷贴结剂,然后抹平,使其形成明显沥青条。2、2、4卷材铺设完毕后,会同监理、业主进行蓄水检测,48小时后无渗漏后,进行排水,且不得有积水。检验合格后进行下一道工序(防水保护层)施工。八、JS复合防水涂施工工艺1、厨卫间、阳台防水1、1工艺流程基层处理及验收-细部附加层增强处理-涂抹JS复合防水涂-蓄水检测-保护层1、2施工方法A、基层处理及验收防水施工之前先安排人员进行防水基层清理,保证防水基层平整、干燥,达到JS防水施工基层要求,清理完成后通知监理及甲方进行验收,验收通过后再进行防水施工;B、细部附加层增强处理基层处理完成后,先严格按照规范要求对管洞口、阴阳角进行细部增强处理,保证此类薄弱部位的防水效果,处理到位后再进行大面积的防水涂抹;C、涂抹JS复合防水涂料JS复合防水涂采用涂抹的方法进行分遍满刷,不得一遍成活,成活厚度不得少于1.5mm。涂膜防水层与基层需粘结牢固、表面平整,涂刷均匀,无流淌、皱折、鼓泡等现象。JS复合防水涂效果如下图所示:D、蓄水检测待涂膜防水施工完成后,应组织监理、业主等进行蓄水检测,蓄水48小时,检查是否有渗漏,若有渗漏应立即修补。检查合格后立即进行防水保护层施工,本工程采用20厚1:2水泥砂浆作为保护层。九、施工技术措施及注意事项。1、上人平屋面与非上人平层面找平后,在防水层进行施工过程中将女儿墙、落水口、管根等细部先做附加层加强处理且应符合设计要求。2、SBS防水铺贴时要用火焰喷枪加热基层和卷材的交接处,喷枪距加热处300左右,经往返均匀加热,趁卷材的材面刚刚熔化时,将卷材向前滚铺、粘贴。3、铺贴平面与立面相连接的卷材,应由下向上来进行,使卷材紧贴阴阳角,铺展时对卷材不可拉得太紧,且不得有皱折、空鼓现象。4、 铺设屋面隔气层和防水层前,基层必须干净、干燥。5、屋面防水层(含屋面细部构造)渗漏检查需经过雨后或持续淋水2h。需做蓄水检验的屋面,蓄水试验时间不应小于24h。6、 防水涉及到压顶部分应卷过阳角处。7 、水落口的防水构造。 a、水落口杯上的标高应设置在沟底的最低处。 b、防水层贴入水落口杯内不应小于50。 c、水落口周围直径500范围内的坡度不应小于5%,并采用防水卷材进行加强处理 d、水落口杯与基层接触处应留宽20、深20凹槽,并嵌填密封材料。8、混凝土保护层:防水工程完毕后采用40厚C20混凝土进行保护。在分格缝用SBS改性沥青油膏镶缝。9、防水涂料的配置及施工,必须严格按厂家的技术要求进行。配制好的防水涂料应在3h内用完。10、粉料应存放在干燥处,液料应存放温度在5以上的阴凉11、厕浴间施工时应有足够的照明及通风。十、成品保护1、不得在防水层上堆放材料、机具。2、不得在防水层上用火或穿钉鞋敲踩。3、因收尾工作需要在防水层上作业,应设置好防护木板、铁皮,对防水层进行保护。完工后应将剩余材料及垃圾及时清除。4、防水层如有损坏,应及时修补,确保防水工程质量。5、防水层施工完并经验收合格后,须及时做保护层施工。十一、质量标准及质量保证措施1、质量标准:本工程质量标准必须保证各项指标均达到国家有关规范、标准及设计图纸要求,其最终验收标准达到优良标准。2、质量保证措施: a、基层应符合设计要求,经业主、现场监理及现场有关单位验收合格后,方可进行下一道工序的施工; b、应严格要求全体施工人员要牢固树立“质量第一”的思想意识,严格按照施工规程及施工图纸进行施工;c、施工负责人要积极配合土建施工单位及技术检查负责人的工作,及时做好防水层的自检手续。施工中如有不同意见,应及时与建设单位及现场监理取得联系,在其协调下得到妥善的解决; d、做完附加层后,要及时邀请建设单位、监理及土建施工单位进行检查和验收。并应签字认可,验收合格后方可进行大面积铺设。蓄水试验后,邀请有关人员共同检查试验结果,并在验收单上签字认可; e、土建施工单位在进行下一道工序施工时,应注意防水层的保护,如有损坏,应及时通知防水施工单位,以便补救。f、施工时要注意保护,及时清理现场施工废弃物,并妥善保管。每日施工结束前应将卷材临时固定,以免被风吹起。g、施工现场严禁烟火,施工人员进入现场不得穿底带金属的鞋,尽量穿布鞋,以防扎破卷材。h、施工过程中严格检测:目测:看是否有漏粘现象;手工检测:用平口螺丝刀或用探针沿粘缝稍微用力挑试,检查有无漏粘和虚粘现象。实行“三检制度”。j、现场注意成品保护,不得在防水层上穿眼打洞,一旦有损坏,立即通知防水施工人员。防水工程施工完毕验收合格后应立即做保护层,并采取有效的临时保护措施,即闲杂人员不得进入施工现场,十二、工程验收1、工程所用的材料应符合质量标准和设计要求,并具有备案证、检测报告及复试合格证。2、各层卷材之间、卷材与基层之间应粘接牢固,外观表面平整,不允许有皱褶、滑移、翘边等问题存在。节点做法应符合方案要求,封固严密,不得开缝翘边。3、施工作业实行“合格转序,下道工序验证”原则,工程完工后由监理单位、建设单位及施工单位进行共同验收,检查合格后办理隐蔽工程验收记录。十三、施工中安全注意事项1、热熔使用的火焰加热器经常检查,喷咀不得堵塞;2、在屋面上施工时,应设置相应的灭火器材,以备急时使用;3、卷材、油箱等堆放要远离火源,库房应做好防火值班措施;4、滚铺卷材及刮边的操作人员应戴手套等防护用品,以防烫伤;5、喷灯使用正确。6、施工人员必须严格遵守安全施工的有关规定,服从现场的指挥和调配。 7、施工人员进入工地前按劳动防护规定佩带好劳动防护用品,否则不得上岗。8、严禁随意挪动工地上的消防工具及安全器材,工地上如发现易燃物品立即向项目部汇报。9、一切电器设备的金属外壳须按规定采用可靠的接地方式。10、施工人员在现场不得酒后施工,不得打架斗殴。11、施工所用材料大多属于易燃物质,应严格存放保管,材料房及施工现场严禁烟火。12、交叉作业时注意各工种不得动用明火,防止引燃胶粘剂及卷材。13、热熔施工在点火以及烘烤施工中,火焰喷嘴严禁对着人。14、喷灯以及易燃品等,下班后必须放入有人管理的指定仓库中。15、不得随意乱仍、乱放施工中的废料,应注意保护环境。十四、应急措施1、本分项工程施工中动用明火施工,现场施工应加强防火管理,在楼梯间设置干粉灭火器;现在设置安全员张怀德专人负责现场施工安全。2、现场若发生火灾应立即报警,火警电话:119,同时向项目经理部值班电话报告,电话:。3、屋面防水施工系高处作业,放高处摔落也是本分项工程的重点。4、现场若发生人员受伤等,应立即拨打120急救电话进行抢救,本工程附近最近的医院为航天医院,发生事故应立即向项目经理部值班电话报告,电话:。
