欢迎来到课桌文档! | 帮助中心 课桌文档-建筑工程资料库
课桌文档
全部分类
  • 党建之窗>
  • 感悟体会>
  • 百家争鸣>
  • 教育整顿>
  • 文笔提升>
  • 热门分类>
  • 计划总结>
  • 致辞演讲>
  • 在线阅读>
  • ImageVerifierCode 换一换
    首页 课桌文档 > 资源分类 > DOC文档下载

    村路面硬化工程施工组织计划.doc

    • 资源ID:1459293       资源大小:270.79KB        全文页数:32页
    • 资源格式: DOC        下载积分:10金币
    快捷下载 游客一键下载
    会员登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要10金币
    邮箱/手机:
    温馨提示:
    用户名和密码都是您填写的邮箱或者手机号,方便查询和重复下载(系统自动生成)
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP免费专享

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    村路面硬化工程施工组织计划.doc

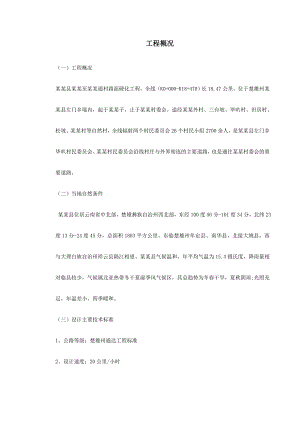

    工程概况(一)工程概况 某某县某某至某某通村路面硬化工程,全线(K0+000-K18+470)长18.47公里,位于楚雄州某某县左门乡境内,起于某某子,止于某某村委会。途经某某外村、三台坡、毕叭村、田房村、松坡、某某村等自然村,全线辐射两个村民委员会26个村民小组2700余人,是某某县左门乡毕叭村民委员会、某某村民委员会沿线村庄与外界相连的主要道路,也是通往某某村委会的重要道路。(二)当地自然条件 某某县位居云南省中北部,楚雄彝族自治州西北部,东经100度56分-101度34分,北纬23度13分-24度45分,总面积1803平方公里。东临楚雄州牟定县、南华县,北接大姚县,西与大理白族自治州祥云县隔江相望。某某县气候温和,年平均气温为15.4摄氏度,降雨量相对临县较少,气候属北亚热带冬干夏湿季风气候区,其总趋势为冬春干旱,夏秋阴雨;光照充足,年温差小,四季暖和。(三)设计主要技术标准 1、公路等级:楚雄州通达工程标准2、设计速度:20公里/小时 3、路基宽度:4-4.5米4、路面宽度:4-5.7米(四)主要设计工程数量 工程项目单位数量路基工程开挖土方 m324850开挖石方m310650清理塌方m31036.8换填碎砾石m395.5调型层(级配碎石5cm厚)m282360M7.5浆砌片石边沟m3299.2清理边沟 m18400挡土墙(M7.5 浆砌片石) m3313.32路面工程C25混凝土路面m320383.17光圆钢筋(HPB235) kg3738培土m3958.18涵洞工程0.6m圆管涵m86M7.5浆砌片石 m392.97安全设施及预埋管线单柱式交通标志块14混凝土里程碑块19百米桩个166设备、人员动员周期和设备、人员、材料运到现场方法(一)设备、人员动员周期 在接到中标通知后,5 天内项目主要管理人员和技术人员进场,着手落实驻地的生产生活临时设施和电力、电信及试验室的安装等。同时进行路线复测及各种有关材料的取样试验;报监理工程师批准后签署有关材料的购货合同以及编制实施性施工组织设计。 施工前期的准备有重点的展开,在进场后15 天内将先期工程所需的设备、人员和材料调入施工现场。接到监理工程师的开工令后,使工程尽快进入施工阶段。根据工程进展情况,我们将及时进行人员、设备的调整及补充,以保证工程的进度和质量。 (二)设备、人员、材料进场方法 1、 施工机械设备、试验检测仪器从我公司已完工地或即将完工的工地就近调运。小型机具采用汽车运输至现场,大型机械设备采用平板车运输至现场。2、 投入该项目的人员从已完工地或即将完工工地调谴,本标段高峰期投入劳动力120人,技术工人计划人数为15人,对于非技术性纯劳务工,可就近雇佣当地民工以补充劳动力不足。3、 施工用碎石、块片石由距离较近的磨子潭石料场购入。施工用砂从黑石渡砂料场购入。石灰、水泥采用中天集团水泥厂产的水泥;钢材从A 市购进。主要材料将根据工程进度分批通过汽车运至施工现场。以上主要材料通过招标采购,以确保所购材料的质量和数量。进场后根据详细施工图编制的实施性施工组织设计及年、季、月度施工计划,编制季度、月所需材料供应计划。施工组织机构(一)施工组织机构设置 为承建本合同段工程,我公司已组建某某县2013年通村路面硬化工程三合同段项目经理部,负责履行合同,指挥生产管理,按期优质完成本项目。 本着高效、精干的原则,经理部设项目经理1 名,项目副经理1 名,项目总工程师1 名,下设施工技术部、安全质量部、计划财务部、物资设备部、中心实验室、综合办公室六个职能部门,计15人。 根据工程特点和总工期要求,成立1 个路基工程队、1 个桥涵工程队,1 个综合作业队,另设2个混凝土拌和站。 (二)施工任务划分 各施工队伍其任务划分见下表: 施工任务划分一览表 工程队施工人数施工项目路基施工队20负责本合同段内的路基土石方开挖和路基填筑以及改路施工。桥涵施工队30负责本合同段内挡墙及涵洞的施工。综合作业队20负责本合同段内的路基防护和路基排水工程施工。混凝土拌和站8负责本合同段内混凝土路路面混凝土的拌合(三)总体施工目标 1、质量目标工程质量一次验收合格率100%;优良率98%以上,分项工程合格率100%。2、安全目标本工程安全生产目标,实现.四无,一创建.。无人身伤亡事故,无交通责任事故,无高空坠落事故,无重大火灾事故,确保施工安全。创建安全样板工地.。3、工期目标业主指定开工日期为2013 年9 月30 日,竣工日期为2014年2 月28 日,总工期150天。我单位计划开工日期为2013 年10 月 25日,竣工日期为2014 年3 月25 日,总工期150天。总体施工计划安排如下:施工准备:2013.10.12013.10.25 合计 25 天;路基处理、开挖:2013.10.252014.3.8合计133 天;路基填筑:2013.10.252014.3.8 合计133天;涵洞、挡墙工程:2013.11.12013.12.5合计35天;排水:2013.10.202014.3.6合计136天路面工程:2013.11.52014.3.25合计139天标示标牌:2014.3.102014.3.25合计15天4、环境保护及文明施工目标实现三无:施工无污染,无当地村民投诉,无当地有关部门警告。主要工程项目的施工方案、施工方法(一)、总体施工方案 1、 路基工程施工方案 路基总体施工方案 根据路基设计情况及当地气候条件,设备进场后,首先开挖路基两侧临时排水沟,疏通沟渠,确保排水畅通。土方开挖采用挖掘机开挖,石质开挖采用挖掘机开挖。采用挖掘机或装载机装车,大吨位自卸车运输。路基填筑采用“三阶段、四区段、八流程”施工工艺,挖机进行摊铺、初平,压路机碾压。在填筑前,须做试验段,以确定压实参数。及时进行路基防护及排水工程施工,防护和排水工程与路基施工交叉进行,协调安排。高边坡防护采用分层开挖、分层防护的方法施工,路基排水采用机械挖沟,人工砌筑施工。 路基土石方调配方案 以合理利用路堑挖方、充分发挥大型机械的优势、运距经济合理、弃土少占耕地和保护环境为原则,综合考虑土石方调配。(二)、路基工程施工方法 1、施工准备 施工前,首先对设计文件进行现场调查与核对,恢复线路中线,复核横断面。进场后及时清理现场,做好截排水设施,永临结合设计排水系统。开工前,先调查山体在自然状态下的稳定状况,分析施工期间边坡的稳定性,发现问题及时加固处理。 2、试验段路基施工 路基施工前先进行填方路基试验。通过现场填筑压实工艺试验,确定最适宜的碾压机械、最有效的填层厚度、最经济的压实遍数、最佳的控制含水量以及最合理的施工控制方法等。确定这些参数作为实施科学填筑压实工艺的依据。 3、路基基底处理 根据现场实际情况按设计要求对基底进行处理,铲除树根、草皮、腐植土和淤泥。对于有坡地面视情况挖台阶要自上而下进行,随挖随填筑压实,保持台阶的稳定,密实度要符合设计要求。对软土地基及其它不良地质段基底的处理,按设计要求进行处理。 4、路基填筑施工 路基填方采用水平分层填筑法施工,挖、装、运、摊、平、压、检测,机械化一条龙作业。施工采用重型振动压路机碾压。 土方路堤填筑施工 1、基底处理:根据现场实际情况按设计及技术规范要求对基底进行认真处理。对路基基地范围内的垃圾、障碍物以及原地面以下100300mm 内的草皮、农作物根系和表土要予以清除。 2、 基底清理完后进行原地面压实,一般地段原地面压实度不得小于90%,零填挖路床顶面以下0400mm 范围内的压实度不得小于96%。基底土质达不到压实标准,要采取换填或改良土等措施,并压实至规定的压实度。 3、碾压:上料摊铺平整后即开始碾压。机械碾压依照试验段确定的压实参数和压实机械型号,控制压实的遍数和速度;碾压时按先两侧后中间,先慢后快,先静压后振压的施工操作程序进行;碾压轮迹重叠不少于40cm,各区段纵向搭接长度不少于2m,做到无漏压,无死角,保证压实均匀。填层接近路基设计标高时,加强测量工作,以保证完工后的路基顶面宽度、高程、平整度符合设计及规范要求。4、 石方路堑开挖施工 石方能用机械直接开挖的用机械开挖,对石质挖方路基,挖方边坡挖至距坡面2m 范围内采用光面、预裂爆破。坡面按挖方分级逐级一次爆破成型,成型后突出坡面的孤石以人工凿平。爆碴利用装载机挖装,自卸汽车运输到填方区或指定弃土场。 (2) 施工准备 施工前,根据现场实际情况及设计要求,确定开挖方式,编制施工组织方案报监理工程师批准。充分做好排水设施,设置截水沟以排除路堑上方边坡地表水对边坡坡面的冲刷。 (3) 施工技术措施 浆砌圬工的石料强度必须符合设计要求,普通片石的形状不受限制,但其中部的厚度不得小于15cm。镶面用片石应选用表面平整及尺寸较大者,且边缘厚度不得小于15cm。缝宽大体一致,杜绝通缝、瞎缝等质量通病。砂浆用料及强度须符合设计要求,配合比通过试验确定,严格按照计量施工,拌和均匀,确保良好的和易性。施工时采取挂线作业,保证大面平顺,砌筑施工严格按照有关施工规范和技术标准执行。 砌体勾缝必须符合设计要求,勾缝砂浆初凝后,按规定养生714天,养生期间避免碰撞、振动和承重,防止砌体损坏。 (三)、路面工程 1、工程概况 本标段路面工程通村路面硬化工程,路面宽4.5m,路面结构形式为23cm厚水泥混凝土面层。2、施工方法 、验收下承层,恢复线路中线,每20m 左右设一中桩,并在两侧路肩外设指示桩。 、在验收合格的路床上铺级配碎石料,由专人指挥自卸车按要求均匀卸料。 、按一层的松铺厚度,用平地机将级配碎石料均匀的摊铺在规定的宽度上,表面平整,并有一定的路拱。 、碾压采用振动压路机碾压,碾压过程中,每次轮迹重叠二分之一轮宽,碾压成型后,少量洒水,再碾压1 至2 遍。 、质量控制:每施工1000m2,在已完成的路段上随机取样一次,进行集料筛分、塑性指数等试验,按规定频率和方法进行各项目的实测和外观鉴定。 将已压成的表面填料,标示出超高点,用平地机平整达到施工控制的高程和符合要求的路拱或横坡。初压终了时,测量高程、路拱和纵坡,再次用平地机精平到完全符合设计要求。终压时,先少量洒水,再用振动压路机碾压1 至2 遍。 (6)水泥混凝土面层施工 本标段改路工程设计有23cm 水泥混凝土面层20383.17 m2。施工方法如下: 安装模板:采用模板宽度与面层厚度相同的模板,模板安装牢固可靠,模板顶面与面层设计标高一致,立模的平面位置符合设计要求,模板内侧涂刷混凝土隔离剂或干净机油,以免拆模时粘结混凝土。安装补强钢筋、拉杆钢筋、传力杆:根据设计要求安装补强钢筋、传力杆钢筋,其位置准确且顺直。混凝土拌和、运输:混凝土由搅拌站集中拌和,混凝土搅拌运输车运输。拌和严格按照配合比上料搅拌,要求上料准确,拌和均匀,和易性良好。 混凝土摊铺:在每次浇筑混凝土之前检查模板,确保安装顺直无扭曲,模板紧压基层,相邻模板用穿销紧密联接。模板高度与混凝土路面高度要相同,误差为±2mm,模板内表面的偏差不得超过5mm,浇筑前模板要均匀涂隔离剂。混凝土摊铺时要一次到位,避免多次倒运造成离析。 表面修整:混凝土摊铺、捣实、刮平作业完成后须进一步整平,从而使混凝土表面达到设计的横坡度和平整度。修整作业时,不得在混凝土表面洒水、洒干水泥。在混凝土仍处于塑性状态时,根据设计处理混凝土表面。 拆模、养生:混凝土强度达到规范规定的设计强度时,即可拆模。拆模后,及时将横向胀缝沿混凝土面板边缘通开至全部深度。混凝土浇注完成后,用草帘覆盖洒水养生。 接缝处理及封缝:按图纸要求设置施工缝。拉杆须设置在板厚中间,并平行与板面,且与缝壁垂直。缩缝采用锯缝机按图纸规定尺寸锯成。胀缝与路面中心线垂直,缝壁必须垂直,缝隙宽度须一致。接缝用填缝料填封,填缝料必须符合规范要求。 确保工程质量和工期的措施(一)、保证工程质量的措施 1、组织保障有力,项目班子精干 我单位将在人力、物力及资金等诸方面作充分和有力保障,将选派经验丰富、素质精良的项目经理、专业技术人员、管理人员、协调人员和熟练技术工人,形成项目质量管理网络。 2、施工机械化、设备精良化 将投入多台进口和国产优良品牌机械,如压路机、挖掘机、装载机、自卸汽车、混凝土拌和站等,以及自动化和高精度的测量和试验设备,确保施工机械化和高质量。 3、技术措施 建立以总工程师为主的技术系统质量保证体系,从总工程师、质量安全部、施工技术部、中心试验室直到施工班组的各级技术负责人,从施工方案、施工工艺、技术措施上确保达到质量标准,从技术上对质量负责。并积极采用和推广先进的施工工艺和科技成果,提高产品质量和产品优良率。 开展技术攻关。对工程中容易出现问题的环节,如混凝土表面的光洁度等。我们将根据以往施工经验和教训,事先采取针对性的保障措施,努力克服质量问题。 分部、分项工程开工前由工程技术部负责,进行分层次的书面技术交底、交施工方案、交施工工艺、交设计总图交质量标准,交安全措施。形成施工程序化、技术标准化、质量规格化,使每个参加施工的人员做到目标明确,心中有数。 4、各分项工程关键工序的质量保证措施 对路基填筑、路面工程各道工序开工前、开工后、工序完成后都应严格遵照本合同规定的“技术规范”要求经监理工程师检查签认后才能实施操作,未经检查不能进入下道工序作业。对气温、环境、湿度有特殊要求的施工工序一定要按技术规范和监理工程师现场指导要求严格办理,确保施工质量。 路基工程质量控制措施 在路基挖方施工中,首先作好截水沟、排水沟以及临时的排水设施。挖方地段无树根、洞穴、险石、悬石及非适用材料。路床表面平整密实,边坡坡面要平顺稳定,不得亏坡。边沟线条直顺,曲线圆滑,沟底平整,排水畅通。 路基表面应整型压实,达到规定要求,排水良好。所有地段的路堤边坡应修整拍实,边坡挺括,无凹陷或凸实。宕渣路基边坡严禁有松石、险石。 混凝土外观质量保证措施 a.混凝土施工前制订详细的施工技术方案,对每道工序都严格控制,并在监理工程师的监督下进行施工,及时消除隐患; b.采用整体拼装式大钢模板,使用前模板打磨,除锈,清洗要彻底,并在立模前试拼,保证接缝平顺、严密不漏浆,无错台,同时加强支撑,防止变形; c.进行配合比试验,确定最佳配合比。 d.严格控制砂石料、水泥质量,达不到规范要求的不准进场; e.浇注混凝土前,必须对模板进行检查,达到要求后才能进行浇注; f.在浇注过程中,派专人在现场测量混凝土质量,随时检验混凝土的坍落度,达不到设计要求的坚决退掉,现场施工人员要做到尽职尽责,保证混凝土的浇注厚度,混凝土振捣安排经验丰富的振捣人员,做到不漏振,不过振,并派人在模板外侧检查,发现情况及时处理,按试验室检测试块强度符合规范要求后才能拆模; g.加强混凝土的养护措施,以及已完工混凝土结构的防护。 (二)、保证工期的措施 “时间是生命,工期是效益和信誉”,为使该项目能按合同工期建成,尽早发挥投资效益,我们主要采取下列措施: 1、指挥机构迅速成立,及时到位 一旦中标,立即进行思想动员,迅速成立强有力的现场指挥机构,组织施工队伍迅速进点,对内指挥施工生产,对外负责合同履行及协调联络。 2、施工准备抓早抓紧 尽快做好施工准备工作认真复核图纸,编制实施性施工组织设计,落实重大施工方案。在作好积极建点的情况下,积极配合业主及有关单位办理征租地拆迁手续,主动疏通地方关系,取得地方政府及有关部门支持,施工中遇到问题影响进度时,将统筹安排,见缝插针,及时调整,确保总体工期。 3、施工调度高效运转。 4、实施短期网络计划控制。 5、加强工程计划管理。 6、施工组织不断优化。 以投标的施工组织进度和工期为依据,及时编制实施施工组织设计,落实施工方案,报监理工程师审批。根据施工情况变化,不断进行改进、优化,使工序衔接,劳动力组织、机具设备、工期安排等更趋合理和完善。7、加强机械设备管理。 8、确保劳力充足、高效。 9、强化施工管理,严明劳动纪律,对劳动力实行动态管理,优化组合,使作业专业化、正规化。 10、积极主动处理好与当地政府和有关部门及沿线乡村关系,尽力争取他们的关心、支持和配合,创造良好的外部环境,使工程比较顺利实施。 11、作好机、料等后勤保障工作,及时总结经验,不断提高工作效率,以确保按期完工。 12、实行内部经济承包责任制,既重包又重管,使责任和效益挂钩、个人利益和完成工作量挂钩,做到多劳多得,调动单位,个人的积极性和创造性。 13、以质量、安全求速度。只有保证质量和安全,计划才能得以顺利实施,工期才有保障。质量、安全保证体系(一)、质量保证体系 质量目标 本标段的质量目标是:工程质量一次验收合格率100%;优良率98%以上,分项工程合格率100%。 质量保证体系 认真贯彻质量管理标准,建立健全质量保证体系。项目经理部成立以项目经理为组长,总工程师为副组长,有关职能部门参加的质量管理小组,组织领导工程创优工作。 、质量保证体系框图说明 项目经理 项目经理是质量的第一责任人,对工程质量负完全责任,对业主负责;及时贯彻设计和监理工程师制定的技术管理文件,组织职工认真学习和有效运用;按质量保证体系规定的和业主作出的承诺去落实;加强内部的行动统一和团结,调动一切积极因素实现质量第一的方针;主持安全包保签状、质量奖罚工作。 项目总工程师 主持技术、质检试验、测量的日常工作;主持图纸审核、方案编制、工艺制定、技术交底工作;对施工质量全面负责,接受质保部门监督与评定。质量管理组织机构框图 专职质检工程师 代表我方对现场质量总体工作进行监督,直接向处质量管理处汇报工作;协助总工程师领导项目部制定完善的质量保证计划、工作程序,统一质量记录和验收表格; 对质量保证计划的贯彻执行定期检查和监督;组织项目部进行创优规划、质保措施的制定; 审查指导各单项工程的施工方案及保证质量的技术措施是否符合规范标准和技术说明书的要求;在现场执行质量一票否决权; 主持质量事故的调查处理工作,主持和研究审定处理方案;收集文件,整理质量保证记录资科;收集文件,整理质量动态分析; 内部质量评价,质量动态分析; 配合甲方和监理工程师进行质量管理,负责与监理工程师联系,组织隐蔽工程、分项工程和单位工程的抽查验收; 对质检工程师提出质检结果报告进行复核、检查,对试验、测量及施工队伍的施工质量及原材料进行检查、鉴定和抽查。对监理工程师发出的指令,及时通知有关部门进行处理。 质检工程师 具体落实拟定的质量保证措施、质量计划;负责施工队制定完善的保证计划,在监察工程师指导下开展质检工作,贯彻上级的质量指标和要求; 进行质量交底,主持内部质检工作,在达到规范要求后,呈报监理工程师,协同复检;对质量保证计划的贯彻执行进行定期检查和监督; 审查各分项工程的施工方案及保证质量的技术措施是否符合规范标准和技术细则的要求; 负责质量事故的调查,并提出处理意见,下发质量问题通知单,并对技术部门提出的处理方案进行审核; 收集文件,整理质量检查记录资料;制定质量保证培训计划,并按计划对有关部门及人员进行培训; 内部质量评价,质量动态分析;对不满足质量要求的工作采取行动,包括停工并及时向项目经理汇报; 负责与监理工程师联系,组织隐蔽工程、分项工程和单位工程的检查和质量评定;对监理工程师发出的指令及时作出反应,并将处理意见报安质科; 负责材料供应商的资质审查,现场进材料的测试工作;对班组提出的质检结果进行复检,对试验、测量及施工原材料进行复验、鉴定。 专业工程师 主要负责专业技术指导和保证施工质量,并监督检查严格按施工技术规范和设计要求,同时做好施工原始记录和技术资料的收集整理。 设备工程师 主要负责对施工原材料的采购,严格把好质量关。 测量试验工程师 配合质量检查,提供可靠的各项数据。 施工班组长 组织学习项目部下发质量控制交底书及其它质量保证措施,负责施工队的质量教育培训上作; 对本队所负责的工程项目实施全过程的质量控制与检查; 发现施工不符合质量要求时有权停工并向班组长及项目部质量检查室汇报工作; 进行各项工序的自检工作,填报自检表并在合格后呈报监理工程师,上报项目部质量检查工程师,会同项目部质量检查工程师配合监理工程师进行检查; 及时将项目部质检工程师及监理工程师质量意见反馈至施工现场并监督实施。 工班质检员 落实制定工序质量控制要点和内控标准,并督促正确执行; 发生无法执行或执行失误时向队质检员汇报工作并求得解决; 在工序操作完成时负责自检并在自检合格后通知队质检员。 (二)、安全保证体系 1、安全目标安全工作是搞好生产的重要因素,关系到国家、企业和职工的根本利益。因此,在施工过程中,必须认真贯彻“安全第一,预防为主”的方针,广泛应用安全系统工程和事故分析方法,严格控制和防止各种伤亡事故。确定安全生产管理目标和安全防范要点:(1)本工程安全目标为:实现“四无、一创建”。 四无:无工伤死亡事故,无交通死亡事故,无高空坠落事故,无重大火灾、洪灾事故。 一创建:创建安全样板工地。 (2)安全防范重点:根据我单位以往施工经验,结合本工程施工特点,本工程施工安全防范重点有一下四个方面:A、防高处附落及物体打击事故B、防触电事故C、防道路行车事故D、防机械设备伤亡事故2、工程拟建立的安全生产保障体系见“安全生产保证体系框图”。成立以项目经理为组长的安全生产领导小组,全面负责并领导本项目的安全生产工作。3、本项目实行安全生产三级管理,即一级管理由项目经理负责,项目经理是施工项目安全生产管理第一责任人,二级管理由项目部专职安全员负责,三级管理由施工作业队班组长负责。4、按照颁布的安全生产责任制的要求,落实各级管理人员操作人员的安全生产负责制,全员承担安全生产责任,做到纵向到底,横向到边,一环不漏,人人做到本岗位的安全工作。5、开工前项目经理部组织有关人员编制实施性安全施工组织设计,对机械施工、运输等施工作业项目编制和实施专项安全措施设计,确保施工安全。6、实行逐级安全技术交底制,由项目经理组织有关人员进行详细的安全技术交底,凡参加安全技术交底的人员要履行签字手续,并保存资料,项目部专职安全员对安全技术措施的执行情况进行监督检查,并做好记录。7、加强施工现场安全教育(1)针对本工程特点,对所以从事管理和生产的人员,施工前进行全面的安全教育,重点对专职安全员、班组长、从事特殊作业的架子工、起重工、电工、焊接工、机械化工、机动车辆驾驶员等进行培训教育。(2)未经安全教育的施工管理人员和生产人员,不准上岗,未进行三级教育的新工人不准上岗,变更工种或采用新技术、新工艺、新设备、新材料而没有进行培训的人员不准上岗。(3)特种工种的操作人员的安全教育、考核、复查,严格按照特种作业人员安全技术考核管理规定考核合格,获取操作证方能持证上岗,对已取得上岗证的特种作业人员要进行登记,按期复审,并要设专人管理。(4)通过安全教育,增强职工安全意识,树立“安全第一,预防为主”的方针,并提高职工遵守施工安全纪律的自觉性,认真执行安全检查操作规定,做到:不违章指挥,不违章操作,不伤害自己,不伤害他人,不被他人伤害,达到提高职工整体安全防护意识和自我保护能力。8、人员、机械安全保证措施(1)一切特殊工种(机械操作手、驾驶人员)定岗定位,不准无证操作。(2)定期或不定期的对施工机械、车辆和设备进行检查、例保和维修,不准人、机带病作业。(3)对易燃、易爆物品的运、储、领发和使用,按有关规定设专人进行严格审批和登记。(4)施工采用新技术、新工艺、新设备、新材料时,应制定相应的安全技术措施。(5)操作人员上岗前,必须按规定穿戴并正确使用防护用品,不戴安全帽、穿拖鞋、赤足者禁止进入施工现场。(6)重要的安全设施必须执行与主体工程“三同时”的原则,即同时设计、审批、同时施工、同时使用。(7)在施工作业中采取各种有效的防护措施,做好防尘、防水、降温等,保护环境卫生,保障施工人员的健康和生产安全。(8)施工现场除应设置安全宣传标语牌外,危险地点还应挂符合有关安全色和有关安全标志规定的标牌,夜间有人经过的施工区等还应设红灯警示,现场道路应符合企业内运输安全规程的有关规定。建立消防组织机构,编制消防管理程序、动火规定、防火检查等消防检查制度,并认真贯彻落实。(9)在各施工区及生活区内设置足够的照明系统,在不利于采用电器照明的工作面,采用气化或碳化灯进行照明,在凡可能漏电伤人或易受雷击的电器设备及建筑物均设置接地或避雷装置并定期派专业人员检查这些装置的效果。(10)施工现场应实施机械安全管理及安装验收制度,机械安装要按照规定的安全技术标准进行检测,所有操作人员要持证上岗,使用期间定机定人,经常维护,保证设施完好率。(11)施工人员具备在紧急情况下提出应急措施和组织抢险的能力,以便在施工过程中遇有特殊情况时能及时进行正确处理。(12)施工现场要设置必须的消防设施,施工人员熟知其性能和使用方法。(13)施工现场选择要有利于生产、生活,符合防火、防洪、防爆、防灾的要求,具备文明生产、文明施工的条件。(14)施工现场应设置安全标志牌,并不得擅自拆除。(15)生产、生活房屋要按防火要求保持必须的安全净距。(16)外运车辆应文明行驶,限制行车时速,不抢道,不违章。 (17) 操作高压电设备主回路时,必须戴绝缘手套,穿电工绝缘靴并站在绝缘板上,手持式电器设备的操作手柄和工作中接触的部分,应有良好的绝缘,使用前进行绝缘检查,低压电气设备宜加装触电检查。8、护林防火措施(1)注意保护林区树林和绿色植被,冬春季节干燥,应管好火种,防止森林失火,不人为破坏施工区段的生态环境。 (2)现场的生产、生活区设置足够的消防水源和消防设施网点及消防器材,且经过地方政府消防部门检查认可,并使这些设施经常处于良好状态,随时可满足消防要求。(3)消防器材应有专人管理,不能乱拿乱动,要组成一个由1520人的义务消防队,所有施工人员和管理人员要熟悉并掌握消防设备的性能和使用方法。安全保证体系附后:、安全管理保证措施 、安全生产责任制 、安全生产教育制 、安全技术交底制 、安全生产检查制 、职工伤亡事故报告处理制 、安全设计制 、安全操作挂牌制 、班前安全讲话制 、临时设施验收制 、交接班制 、安全活动日制 、安全生产奖惩制 、交通安全措施 由于本标段起点位于既有公路旁边,来往车辆较多,应时刻注意交通安全。为了更好地保证施工过程中的交通安全,在标头及标尾设立警示牌,张贴施工通知,派专人注意过往行人车辆。其它说明的事项(一)、廉政措施 我们依照党和国家的路线、方针、政策和党纪、政纪法规,结合实际项目实施过程,搞好廉政建设工作。 1、由政工书记带头作好廉政建设的宣传工作。向施工人员宣传实施工程廉政建设的指导思想、目的、意义和要求。 2、成立由项目经理为领导,综合办公室具体实施的廉政建设机构。 3、在施工过程中,作好廉政建设,不搞吃请、行贿、受贿等行为。 4、对违反廉政建设的人员按照现行的有关法律法规进行严肃处理 (二)、环境保护和文明施工的主要措施 1、建立健全环境保护体系 成立以项目经理任组长的环境保护及文明施工领导小组,配备一定量的环保实施人员和技术人员,认真学习环保及文明施工知识,共同搞好环保及文明施工工作。2、制定防止和减轻污水、大气污染,保护生态环境的环保措施 、防止冲刷与淤积。 、废渣处理应及时,堆积和废弃不应影响排灌系统与排灌设施,弃土按联系好的弃土场位置和规定组织施工。 3、临时驻地的环境管理 临时工作人员住地、办公室和其它施工生活场地的环境管理是承包人的责任。应认真的做好临时驻地的环境管理。 (三)、对外关系协调的措施 本着和睦及保证工程顺利进行的原则,将与当地密切配合,搞好与当地群众的关系协调,树立我公司的良好形象,搞好工程建设。 1、文明交流 尊重当地群众行为方式,语言习惯,做到不议论、不干涉、不模仿,相互尊重,文明交流。 2、建立路地友好关系 、积极与当地政府及各部门的友好共建 、严格遵守当地的各项规章制度 、积极配合当地政府及各部门的工作 、各项对外工作积极与当地政府及各部门联系,不单独行事。 (四)、地上和地下三线保护措施 先行人员进场后,即组织对沿线地下光缆和电力路线等三线进行详细调查,并针对各种情况与有关部门取得联系,制定切实可行的保护措施,以确保线路安全。 (五)、文物保护 文物是国家的财富,在进入施工现场前,对参加施工人员进行有关教育。施工中,一经发现文物,立即报告有关部门,并做好现场保卫和防护工作。由经理部办公室负责具体业务工作。 (六)、施工保险措施 开工前,积极与当地保险公司开展业务联系,办理好工程保险、设备保险和施工人员的人身保险等。施工中发生意外时,积极与保险公司磋商解决。 (七)、防止疫病的措施 开展“疫病”预防宣传工作,使所有职工做到“三掌握”、“两及时”,即:掌握“疫病”的主要症状和特征,掌握预防“疫病”的各项措施,掌握当地收治“疫病”的指定医院的名称、地址及联系电话;对“疫病”表现症状及时做出大致判断和反应,一旦发现“疫病”病人或疑似病人,及时报告并控制好现场。 切实做好施工现场的消毒工作,对施工机械设备、施工工棚、宿舍、办公室、食堂、浴室、厕所定时消毒,对炊事用具和餐具餐餐消毒。加强施工现场卫生管理,及时清运建筑垃圾和生活垃圾。 我们对参与该段公路工程的建设深感荣幸,也非常明白责任重大,我们一定以坚定的信心,集公司人力物力积极投入施工,克服任何困难,真抓实干,按业主要求,以安全、优良的质量圆满完成任务。

    注意事项

    本文(村路面硬化工程施工组织计划.doc)为本站会员(夺命阿水)主动上传,课桌文档仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知课桌文档(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    备案号:宁ICP备20000045号-1

    经营许可证:宁B2-20210002

    宁公网安备 64010402000986号

    课桌文档
    收起
    展开
