欢迎来到课桌文档! | 帮助中心 课桌文档-建筑工程资料库
课桌文档
全部分类
  • 党建之窗>
  • 感悟体会>
  • 百家争鸣>
  • 教育整顿>
  • 文笔提升>
  • 热门分类>
  • 计划总结>
  • 致辞演讲>
  • 在线阅读>
  • ImageVerifierCode 换一换
    首页 课桌文档 > 资源分类 > DOC文档下载

    施工日志填写范本.doc

    • 资源ID:1457212       资源大小:158.01KB        全文页数:9页
    • 资源格式: DOC        下载积分:10金币
    快捷下载 游客一键下载
    会员登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要10金币
    邮箱/手机:
    温馨提示:
    用户名和密码都是您填写的邮箱或者手机号,方便查询和重复下载(系统自动生成)
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP免费专享

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    施工日志填写范本.doc

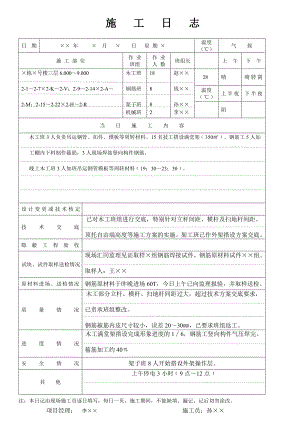

    施 工 日 志日期 ×× 年 × 月 × 日 星 期 × 温度()气 候施 工 部 位作 业班组作 业人 数班组长上 午下 午×栋×号楼三层6.0009.000 2-12-7×2-K2-V;2-92-14×2-A2-M;2-152-22×2-H2-R木工班钢筋班架子班机械班18882赵××钱××孙××李×× 28晴晴转阴温度()上半夜下半夜阴当 日 施 工 内 容木工班3人负责吊运钢管、扣件、模板等周转材料。15名技工搭设满堂架350。钢筋工5人加工棚内下料制作箍筋,3人现场焊接竖向构件钢筋。晚上木工班3人加班吊运钢管模板等周转材料19;3023;30。设计变更或技术核定技术交底已对木工班组进行交底,特别针对立杆间距、横杆及扫地杆间距。顶托自由端高度等施工方案的实施。架工班已作外架搭设方案交底。隐蔽工程验收试块、试件取样送检情况现场汇同监理见证取样×组钢筋焊接试件,钢筋原材料试件××组。取样人:王××原材料进场、送检情况钢筋原材料于昨晚进场60T,今日上午已向监理报验,并取样送检。质量情况木工部分立杆、横杆、扫地杆间距过大,超过技术方案交底要求,已责承班组整改。钢筋箍筋内皮尺寸较小,误差2030,已要求班组返工。进度情况木工满堂架搭设完成形象进度的16,钢筋工竖向构件气压焊完。箍筋加工约40安全情况架子班8人开始搭设外架操作层。其 他上午停电3小时9点12点注:本日记由现场施工员逐日填写,每日一页,施工期间,不能缺填、漏记、记后切勿涂改。 项目经理: 李×× 施工员:孙×× 施 工 日 志日期×× 年 × 月 × 日 星 期 二 温度()气 候施 工 部 位作 业班 组作 业人 数班组长上 午下 午×栋×号楼三层6.0009.000 2-12-7×2-K2-V;2-92-14×2-A2-M;2-152-22×2-H2-R木工班钢筋班架子班机械班18882赵××钱××孙××李××29晴晴温度()上半夜下半夜晴当 日 施 工 内 容木工班14人继续搭设满堂架,4人铺设梁底板,2名工人吊运周转材料。钢筋班5人加工棚内制作钢筋,3人现场绑扎柱筋。下午通知监理验收柱筋,并同意我方封柱模共31根晚木工班3人加班吊运周围材料20;0023;30设计变更或技术核定接甲方工程联系函××字,将在三层2-4轴交2-72-V轴间增设一根梁200×500技术交底针对甲方所发工程联系函,立即对班组进行现场交底。同时转发函给劳务分包。让木工班长赵××、钢筋班长钱××签收,已在图上标注。隐蔽工程验收三层框架柱已作好隐蔽记录,同时也请监理验收签认。试块、试件取样送检情况原材料进场、送检情况质量情况立杆,横杆、扫地杆木工班已作调整。基本达到方案的要求。钢筋班也按图示尺寸加工箍筋。进度情况木工满堂架基本搭完,完成形象进度的26,钢筋班箍筋加工完成90安全情况架子班8人搭设外架操作层护栏,挂安全网。其 他注:本日记由现场施工员逐日填写,每日一页,施工期间,不能缺填、漏记、记后切勿涂改。施 工 日 志日期×× 年 ×月 × 日 星 期 三 温度()气 候施 工 部 位作 业班 组作 业人 数班组长上 午下 午×栋×号楼三层6.0009.000 2-12-7×2-K2-V;2-92-14×2-A2-M;2-152-22×2-H2-R木工班钢筋班架子班机械班20852赵××钱××孙××李××25阴阴转晴温度()上半夜下半夜当 日 施 工 内 容上午木工班14人开始铺摆木楞枋及三层顶板350,6名技术工人封柱模并校正加固,钢筋工5人在加工棚内加工制作梁筋。3人负责现场转运半成品。设计变更或技术核定技术交底现场已对钢筋班作安全技术交底。主要针对施工图中说明25以内钢筋可以焊接,25以上必须采用机械连接。隐蔽工程验收试块、试件取样送检情况原材料进场、送检情况质量情况局部模板表面缝高低差超过2。平整度超过5。已向木工班组发出质量隐患整改通知单编号:××,限期1日内整改完毕。进度情况木工班三层顶板铺设完一大半,约250,完成形象进度36。钢筋工箍筋制作完,梁筋加工完90。安全情况架工班5人操作层卦安全网、满铺脚手板。其 他注:本日记由现场施工员逐日填写,每日一页,施工期间,不能缺填、漏记、记后切勿涂改。 项目经理: 李×× 施工员: 孙×× 施 工 日 志日期 ×× 年 × 月 × 日 星 期 四 温度()气 候施 工 部 位作 业班 组作 业人 数班组长上 午下 午×栋×号楼三层6.0009.0002-12-7×2-K2-V;2-92-14×2-A2-M;2-152-22×2-H2-R木工班钢筋班机械班14162赵××钱××李××26晴晴转阴温度()上半夜下半夜23阴当 日 施 工 内 容 木工班10人上午基本铺完三层顶板,4人加固、嵌缝。项目部由技术负责人吴××组织质检部门对三层板面及支撑系统进行验收。下午钢筋班16人开始摆穿梁筋、绑扎梁架立筋。晚钢筋工加班绑扎梁筋19:3023:30。设计变更或技术核定技术交底隐蔽工程验收试块、试件取样送检情况原材料进场、送检情况质量情况 木工经过一天的整改,且经项目部组织验收,符合方案的要求,可进入下道工序。进度情况 模板工程未完成形象进度的要求,主要原因是木工技术工人力不够,晚上加班人数太少。安全情况其 他注:本日记由现场施工员逐日填写,每日一页,施工期间,不能缺填、漏记、记后切勿涂改。 项目经理: 李×× 施工员:孙×× 施 工 日 志日期×× 年 × 月 × 日 星 期 五 温度()气 候施 工 部 位作 业班 组作 业人 数班组长上 午下 午×栋×号楼三层6.0009.0002-12-7×2-K2-V;2-92-14×2-A2-M;2-152-22×2-H2-R木工班钢筋班水电班6164赵××钱××25阴有小雨阴转晴温度()上半夜下半夜当 日 施 工 内 容三层板面16名钢筋工继续绑扎梁筋。木工班有6名技工加固梁侧模、支撑系统及卫生间吊模。水电班4人在板面放样画线,预埋线盒。设计变更或技术核定技术交底上午对砼班组作安全技术交底,重点在不同标号的柱、梁浇筑及砼外观质量、平整度与养护。班长王××与全体砼工签名按手印。隐蔽工程验收试块、试件取样送检情况现场对梁筋焊接进行取样一组,由监理共同见证,取样人:王××。原材料进场、送检情况质量情况个别梁筋焊接接头处错位达2以上,梁底筋漏扎,保护层不够。监理公司下发了监理通知书编号××,我项目部及时转发给劳务公司和钢筋班组,要求在限期内整改完毕。进度情况钢筋工程进度完成50,形象进度完成8356安全情况其 他今天上午,公司安全部到项目部作安全检查,指出现场不足之处:操作层脚手板未满铺到位。安全网是用扎丝捆绑的,应用塑料扣或尼龙绳连接捆绑。注:本日记由现场施工员逐日填写,每日一页,施工期间,不能缺填、漏记、记后切勿涂改。 项目经理: 李×× 施工员: 孙×× 施 工 日 志日期×× 年 × 月 ×日 星 期 六 温度()气 候施 工 部 位作 业班 组作 业人 数班组长上 午下 午×栋区×号楼三层6.0009.0002-12-7×2-K2-V;2-92-14×2-A2-M;2-152-22×2-H2-R钢筋班砼班水电班16104钱××王××24晴晴温度()上半夜下半夜 22当 日 施 工 内 容上午三层板面开始布置绑扎板底筋16人,水电班4人紧跟其后穿管安装。砼工5人吊运泵管安装,做准备工作。下午开始绑扎面筋及负筋,预计17点左右能够完工并请监理和质监验收。17点30分,钢筋工程完,并通过项目部自检合格,请监理和质检作隐蔽验收通过。同时向监理申请砼浇筑令约70立方。晚20点40分开盘浇三层梁板柱砼,详见砼旁站记录。设计变更或技术核定技术交底技术负责人吴××对项目部管理员及劳务队伍作现场零时用电交底强调一机一闸一漏,现场不得私拉乱接,必须由专业电工操作,电线不许直接绑在钢管和钢筋上,必须用木枋或瓷瓶隔开。隐蔽工程验收三层梁板钢筋隐蔽记录已同步做好,并请监理现场签字认可。试块、试件取样送检情况钢筋原材料和焊接报告已收到,均合格。原材料进场、送检情况质量情况局部负筋踩踏弯曲,保护层不够,已在现场对班组口头提出整改,班组也积极配合,按施工图说明每1000×1000布置一个马凳筋。板底筋设砼垫块,弯曲部分钢筋调直。进度情况钢筋工程进度按计划完成形象进度。安全情况其 他注:本日记由现场施工员逐日填写,每日一页,施工期间,不能缺填、漏记、记后切勿涂改。施 工 日 志日期×× 年 × 月 × 日 星 期 日 温度()气 候施 工 部 位作 业班 组作 业人 数班组长上 午下 午×栋区×号楼三层6.0009.0002-12-7×2-K2-V;2-92-14×2-A2-M;2-152-22×2-H2-R砼班机械班电工木工班10216王××李××周××赵××24晴晴温度()上半夜下半夜当 日 施 工 内 容 由于昨晚堵管两次,三层板砼于今日上午10点15分浇筑完毕,砼实际浇筑72立方。两次堵管造成的材料浪费约1立方和人工清理废料费用均应由商砼公司承担。现场已作影像资料记录。下午14点40分,砼板面基本终凝,3名木工开始放线,3名木工吊运周转材料。1名砼工人板面淋水养护。设计变更或技术核定技术交底隐蔽工程验收试块、试件取样送检情况现场随机抽样一车砼,做塌落度检测,达不到要求的160±20。实为190,立即通知商砼公司退回重新调整,现场做同条件试块一组,在2-16轴交2-L2-M轴处。标养试块一组,取样人:王×原材料进场、送检情况质量情况砼表面压实收光较平整,局部低凹处有积水,板厚控制不够到位,在施工过程中不仅要有标高控制线,也应有插扦随时检查板厚。进度情况砼工程按计划完成,整层形象进滞后一天,因前期木工较少,加班人数不足,及局部隐患整改所致。安全情况其 他今天下午开生产例会,会上强调各工序必须做到工完场清,砼必须由专人养护足够的时间,不少于7天,为完成形象进度,该加人的班组必须加人。注:本日记由现场施工员逐日填写,每日一页,施工期间,不能缺填、漏记、记后切勿涂改。施 工 日 志日期 某某 年 × 月 × 日 星 期 × 温度()气 候施 工 部 位作 业班 组作 业人 数班组长上 午下 午×栋×号楼四层9.0012.002-12-7×2-K2-V;2-92-14×2-A2-M;2-152-22×2-H2-R泥工班机械班102罗××30温度()上半夜下半夜当 日 施 工 内 容 上午墙体放线,泥工班长和测量员及施工员一道,逐条校核轴线,门窗线,墙身和地坪控制线(500或1000),制作皮数杆控制灰缝 下午 10个泥工开始吊运材料砌墙(约30立方米)设计变更或技术核定×月×日收到甲方工程联系函×××字号,将内隔墙厚改为100技术交底×月×日已对泥工班进行安全技术交底,主要针对组砌方案,施工图说明,留搓方式及变更部位等隐蔽工程验收试块、试件取样送检情况×月×日,拉墙筋已做见证拉拔试验,合格原材料进场、送检情况×月×日进场水泥200T,砂400立方米,加气砖1万块,已报验,监理见证各抽取一组试样送检合格,取样人××质量情况个别构造柱处留成直搓,局部墙体下三皮砖未用实心砖砌,墙身存在通缝瞎缝现象,已对班组发出质量隐患整改通知单(编号:××)进度情况基本完成单日形象进度安全情况有随意用砖垫铺跳板的现象,必须搭设操作平台架其 他上午停水半天(8:0011:30)注:本日记由现场施工员逐日填写,每日一页,施工期间,不能缺填、漏记、记后切勿涂改。 项目经理: 李×× 施工员: 孙××施 工 日 志日期某某 年 ×月 × 日 星 期 × 温度()气 候施 工 部 位作 业班 组作 业人 数班组长上 午下 午×栋×号楼七层18.00021.000 2-12-7×2-K2V;2-92-14×2A2-M;2-152-22×2-H2-R粉刷班机械班10人2人张××27晴天阴天温度()上半夜下半夜当 日 施 工 内 容 墙体弹浆打灰饼工作在上周从上至下完成,昨日墙身提前淋水润湿,今天商务粉刷班开始作七层打底刮糙10人(约570平方米) 下午17点,底糙工作结束,晚加班进行表面收光设计变更或技术核定技术交底×月×日,对粉刷班进行了装饰工程的安全技术交底,主要针对常见的空鼓、开裂、脱落等质量通病的预防隐蔽工程验收试块、试件取样送检情况原材料进场、送检情况×月×日,已对进场的水泥和砂进行报验送检,合格质量情况局部阴角不方正,个别阴角未做1.8米高水泥砂浆护角进度情况基本完成当日形象进度安全情况墙身上部和天棚作业应搭设牢固的操作平台等,杜绝用砖堆码铺跳板的简易平台其 他注:本日记由现场施工员逐日填写,每日一页,施工期间,不能缺填、漏记、记后切勿涂改。 项目经理: ×× 施工员: ××

    注意事项

    本文(施工日志填写范本.doc)为本站会员(夺命阿水)主动上传,课桌文档仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知课桌文档(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    备案号:宁ICP备20000045号-1

    经营许可证:宁B2-20210002

    宁公网安备 64010402000986号

    课桌文档
    收起
    展开
