欢迎来到课桌文档! | 帮助中心 课桌文档-建筑工程资料库
课桌文档
全部分类
  • 党建之窗>
  • 感悟体会>
  • 百家争鸣>
  • 教育整顿>
  • 文笔提升>
  • 热门分类>
  • 计划总结>
  • 致辞演讲>
  • 在线阅读>
  • ImageVerifierCode 换一换
    首页 课桌文档 > 资源分类 > DOC文档下载

    挤塑板(XPS)外墙外保温施工技术交底.doc

    • 资源ID:1448769       资源大小:22.50KB        全文页数:3页
    • 资源格式: DOC        下载积分:10金币
    快捷下载 游客一键下载
    会员登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要10金币
    邮箱/手机:
    温馨提示:
    用户名和密码都是您填写的邮箱或者手机号,方便查询和重复下载(系统自动生成)
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP免费专享

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    挤塑板(XPS)外墙外保温施工技术交底.doc

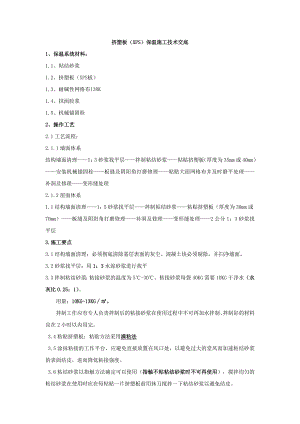

    挤塑板(XPS)保温施工技术交底1、保温系统材料:1.1、粘结砂浆1.2、挤塑板(XPS板)1.3、耐碱性网格布130K1.4、抹面胶浆1.5、机械锚固栓2、操作工艺2.1工艺流程:2.1.1墙面体系结构墙面清理1:3砂浆找平层拌制粘结砂浆粘贴挤塑板(厚度为35mm或40mm)安装机械锚固栓板缝及阴阳角打磨修理粘贴大面网格布并及时磨平处理补洞及修理变形缝处理2.1.2屋面体系1.1结构墙面清理1:5砂浆找平层拌制粘结砂浆粘贴挤塑板(厚度为30mm或70mm)板缝及阴阳角打磨修理补洞及修理变形缝处理2公分1:3砂浆找平层3.施工要点3.1结构墙面清理:必须彻底清除基层表面的灰尘、混凝土块必须剔除,并扫净墙面。3.2砂浆找平层:用1:3水泥砂浆进行找平3.3拌制粘结砂浆:粘接砂浆的温度为5-30。粘接砂浆每袋40KG需要10KG干净水(水灰比0.25:1)。用量:10KG-13KG。拌制工作应有专人负责拌制后的粘接砂浆在使用过程中不可再加水拌制、拌制好的材料宜在2小时以内用完。3.4粘贴挤塑板:粘贴方法采用满粘法3.5涂抹粘接的工作平台,应避免直接放置在风口处,以避免过大的堂风而加速粘结砂浆的表面结皮,进而降低粘接强度。3.6粘结砂浆以指触方法确定可以使用(指触不粘粘结砂浆时不可再使用),搅拌均匀的粘结砂浆在使用时应在每粘贴一片挤塑板前用抹刀搅拌一下粘结砂浆以避免结皮。3.7将粘结砂浆按相应标准要求涂抹在挤塑板上后,应迅速将挤塑板粘贴在墙上(注意:粘结砂浆涂抹在挤塑板表面后,若在空气中暴露时间过长,粘结砂浆表面易形成一层薄薄的结皮影响粘接强度),然后再用水平尺压平操作保证平整度和粘贴牢固。板与板之间要挤紧,板间不留空隙,接缝处不得涂抹外墙保温粘结砂浆。每粘完一块应及时清除可能挤出的粘结砂浆。3.8用抹刀涂抹粘结剂时,抹刀底面与挤塑板之间应维持70°80°之间,以保证有足够的粘结剂用量,同时在板四周的粘结砂浆应抹时,应离板边10左右,以防止在粘贴上墙时砂浆挤出,造成材料浪费及影响系统透气、放水处理,还应注意的是应在板的上、下沿留出缺口,以便系统透气;中间的点应分布均匀,大小一致,以保证系统均匀受力,提高系统安全性;对有严重空鼓现象的挤塑板应取下重贴。(对出现轻微空鼓的挤塑板可用补加锚栓的方法进行加固处理)。3.9挤塑板粘接时应无拼接缝,缝隙应可能的用切割成相应大小的挤塑板条来填补,不可用砂浆填充,如挤塑板之间的表面出现不平整处,可采用砂纸打磨抹平,相应的挤塑板碎屑应及时清除掉。3.10注意留出相应的建筑伸缩缝。3.11凡在粘贴的挤塑板侧边外露处(如伸缩缝、建筑沉降缝、温度缝等缝线两侧,门窗等处),都应做钢丝网翻包处理。3.12要确保挤塑板粘结砂浆的用量。3.13挤塑板的粘贴应自上而下,并沿水平横向粘贴以保证连续结合,而且两排挤塑板竖向错缝应为1/2.3.14在墙拐角处应先安排好尺寸并裁切好挤塑板,使其粘贴时垂直交错连接,以保证拐角处平整和垂直。3.15建议在粘贴挤塑板时,最下层挤塑板离地面的高度为300,并做好相应的放水处理。3.16建议在粘贴挤塑板之前,最下层挤塑板可事先锚固相应的挤塑板托架,以提高整个系统的安全性能。4.安装机械锚固栓4.1待聚苯板粘贴牢固同,正常情况下可在48小时后安装固定锚栓,按设计要求的位置用冲击钻钻空孔。4.2.使用数量为10个平方米。4.3用锤子将固定锚栓及膨胀钉敲入,锚栓顶部应与聚苯板表面平齐或略敲入一些。5.拌制抹面胶浆5.1抹面胶浆水灰比0.25:15.2用量:墙面抗裂砂浆抹面厚度为3-5MM5.3拌制采用先加水后加粉的机械搅拌方法,时间不低于5分钟。搅拌好的料在使用过程中不可再加水搅拌使用。5.4拌制好的材料应在2小时内用完。6.用抹面胶浆粘贴网格布6.1网格布的铺设应自下而上,眼垂直级水平方向拉直绷平,网格布搭接宽度不小于10公分。6.2门窗洞口外侧周边各加一层300MM×200MM的斜面网格布进行加强6.3面层抹面砂浆的施工:等底层抹面砂浆初凝后1-2小时后抹面层抹面砂浆。6.4抹面完后24小时后进行养护,养护时间不得少于3天。7.补洞及修理对墙面由于使用脚手架所留下的空洞及损坏处,应进行修理。方法如下:7.1对空洞进行清理并用防水砂浆填补并抹平。7.2应使用与原挤塑板相同规格尺寸的挤塑板进行修补,大小相同使之能紧密填入孔洞处。7.3孔洞处网格布粘贴必须重叠10公分。8.“缝”的处理8.1外墙伸缩缝、沉降缝应作相应处理,留伸缩缝时,缝内填塞发泡剂直径宽度为缝宽的8.2倍。伸缩缝、沉降缝根据缝宽和位置设置金属板,以射钉或螺丝紧固。9.成品保护9.1土建、水电各工种应密切配合,合理安排工序,严禁颠倒工序作业。9.2在保温墙附近不得进行电焊、气焊操作,不得用重物碰撞、挤靠墙面。9.3施工用水和设备试水等以及雨季施工时,必须采取有效措施,防止保温墙面受潮和污染。交底人 接受交底人

    注意事项

    本文(挤塑板(XPS)外墙外保温施工技术交底.doc)为本站会员(夺命阿水)主动上传,课桌文档仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知课桌文档(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    备案号:宁ICP备20000045号-1

    经营许可证:宁B2-20210002

    宁公网安备 64010402000986号

    课桌文档
    收起
    展开
