    混凝土及抹灰表面刷乳胶漆施工方案.docx

    • 资源ID:1445644       资源大小:9.85KB        全文页数:4页
    • 资源格式: DOCX        下载积分:5金币
    快捷下载 游客一键下载
    会员登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要5金币
    邮箱/手机:
    温馨提示:
    用户名和密码都是您填写的邮箱或者手机号,方便查询和重复下载(系统自动生成)
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP免费专享

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    混凝土及抹灰表面刷乳胶漆施工方案.docx

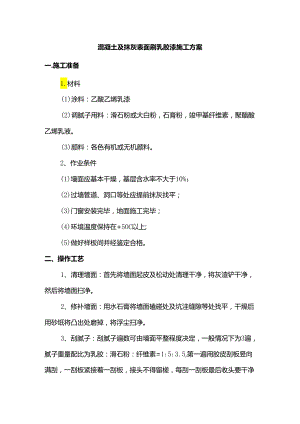

    混凝土及抹灰表面刷乳胶漆施工方案一.施工准备1.材料(1)涂料:乙酸乙烯乳漆(2)调腻子用料:滑石粉或大白粉,石膏粉,竣甲基纤维素,聚醋酸乙烯乳液。(3)颜料:各色有机或无机颜料。2、作业条件(1)墙面应基本干燥,基层含水率不大于10%;(2)过墙管道、洞口等处应提前抹灰找平;(3)门窗安装完毕,地面施工完毕;(4)环境温度保持在+5OC以上;(5)做好样板间并经鉴定合格。二、操作工艺1、清理墙面:首先将墙面起皮及松动处清理干净,将灰渣铲干净,然后将墙面扫净。2、修补墙面:用水石膏将墙面磕碰处及坑洼缝隙等处找平,干燥后用砂纸将凸出处磨掉,将浮尘扫净。3、刮腻子:刮腻子遍数可由墙面平整程度决定,一般情况下为3遍,腻子重量配比为乳胶:滑石粉:纤维素=1:5:3.5,第一遍用胶皮刮板竖向满刮,一刮板紧接着一刮板,接头不得留槎,每刮一刮板最后收头要干净利落。干燥后磨砂纸将浮腻子及斑迹磨平磨光,再将墙面清扫干净。第二遍用胶皮刮板竖向满刮,所用材料及方法同第一遍腻子,干燥后砂纸磨平并扫干净。第三遍用胶皮刮板找补腻子或用钢片刮板满刮腻子,将墙面刮平刮光,干燥后用细砂纸磨光磨平,不得将腻子磨穿。4、刷第一遍乳胶漆:涂刷顺序是先刷顶板后刷墙面,墙面是先上后下。先将墙面清扫干净,用布将墙面粉尘擦掉。乳胶漆用排笔涂刷,使用新排笔时,将活动的排笔毛处理掉。乳胶漆使用前应搅拌均匀,适当加水稀释,防止头遍漆刷不开。干燥后复补腻子,再干燥后用砂纸磨光,清扫干净。5、刷第二遍乳胶漆:第二遍乳胶漆操作要求同第一遍,使用前充分搅拌,如不很稠,不宜加水或少加水,以防露底,漆膜干燥后后,用细砂纸将墙面小疙瘩和排笔毛打磨掉,磨光滑后清扫干净。6、刷第三遍乳胶漆:第三遍乳胶漆操作要求与第二遍相同。由于乳胶漆干燥较快,应连续迅速操作,涂刷时从一关开始,逐渐刷向另一头,要上下顺刷互相衔接,后一排笔接前一排笔,避免出现干燥后接头。三、质量标准1.主控项目(1)水性涂料涂饰工程所用涂料的品种、型号和性能应符合设计要求。(2)水性涂料涂饰工程的颜色、图案应符合设计要求。(3)水性涂料涂饰工程应涂饰均匀、粘贴牢固,不得漏涂、透底、起皮和掉粉。(4)水性涂料涂饰工程的基层处理应符合建筑装饰装修工程施工质量验收规范2、一般项目Q)薄涂料的涂饰质量和检验方法应符合建筑装饰装修工程施工质量验收规范规定。(2)厚涂料的涂饰质量和检验方法应符合建筑装饰装修工程施工质量验收规范规定。(3)复层涂料的涂饰质量和检验方法应符合建筑装饰装修工程施工质量验收规范规定。涂层与其他装修材料和设备衔接处应吻合,界面应清晰。四、安全措施1.加强施工人员安全教育,提高安全意识。2、组织学习施工工序、各项工程的安全操作规范等。3、施工人员进场之前要进行常规安全操作教育,方可上岗作业。4、作业人员安全要求(1)开工前,施工单位对该现场人员进行安全教育、安全交底。(2)施工进出场,必须由现场负责人指挥,操作人员再封道和撤除过程中应保持高度警惕,特别要加强自我保护意识。(3)项目部配备了专职交通协管人员8名,用于平时安全设施维护工作和施工期间交通指导和疏导工作,同时,交通协管人员还负责在施工活动中,和技术员一道监督和保证施工人员和施工车辆只能在施工区域内活动,施工拟投入人员8人次。(4)封道完毕后,作业人员方可进入施工作业区作业,施工结束时,作业人员撤退后才能撤除封道设施。(5)施工期间,作业人员不得随意变更和扩大控制区,不得走出安全保护区,不得就任何施工机具和材料放置于安全保护区外。(6)现场施工人员必须穿着带有反光标志功能的工作套装,对颜色和反光标志陈旧的工作套装及时更换。

    注意事项

    本文(混凝土及抹灰表面刷乳胶漆施工方案.docx)为本站会员(夺命阿水)主动上传,课桌文档仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知课桌文档(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    备案号:宁ICP备20000045号-1

    经营许可证:宁B2-20210002

    宁公网安备 64010402000986号

    课桌文档
    收起
    展开
