欢迎来到课桌文档! | 帮助中心 课桌文档-建筑工程资料库
课桌文档
全部分类
  • 党建之窗>
  • 感悟体会>
  • 百家争鸣>
  • 教育整顿>
  • 文笔提升>
  • 热门分类>
  • 计划总结>
  • 致辞演讲>
  • 在线阅读>
  • ImageVerifierCode 换一换
    首页 课桌文档 > 资源分类 > DOCX文档下载

    [监理资料]监理工地例会会议纪要.docx

    • 资源ID:1425688       资源大小:8.25KB        全文页数:2页
    • 资源格式: DOCX        下载积分:5金币
    快捷下载 游客一键下载
    会员登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要5金币
    邮箱/手机:
    温馨提示:
    用户名和密码都是您填写的邮箱或者手机号,方便查询和重复下载(系统自动生成)
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP免费专享

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    [监理资料]监理工地例会会议纪要.docx

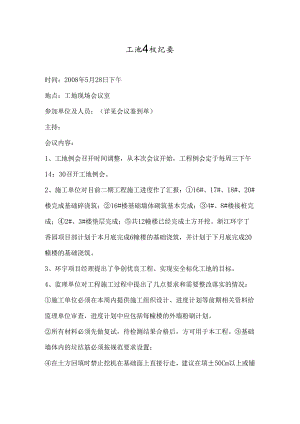

    工池4衩纪要时间:2008年5月28日下午地点:工地现场会议室参加单位及人员:(详见会议鉴到单)主持:会议内容:1、工地例会召开时间调整,从本次会议开始,工程例会定于每周三下午14:30召开工地例会。2、施工单位对目前二期工程施工进度作了汇报:16#、17#、18#、20#楼完成基础碎浇筑;16#楼基础墙体砌筑基本完成;4#、8#楼接桩完成;2#、3#楼垫层完成;共12幢楼已经完成土方开挖。浙江环宇丁香园项目部计划于本月底完成6幢楼的基础浇筑,并计划于下月底完成20幢楼的基础浇筑。3、环宇项目经理提出了争创优良工程、实现安全标化工地的目标。4、监理单位对工程施工过程中提出了几点要求和需要整改落实的情况:施工单位必须在本周内提供施工组织设计、进度计划等前期相关资料给监理单位审查,进度计划中应包括每幢楼的外墙粉刷计划。所有材料必须先做复试,待检测结果合格后,方可用于本工程。基础墙体内的垃结筋必须按规范要求设置;在土方回填时禁止挖机在基础面上直接行走,建议在填±50Cm以上或铺路基板后方可行走,回填土需分层夯实;要求施工单位拟定一层梁板支撑方案;本周监理再次发现了用大型机械凿桩头现象,对此,监理已经严令禁止该鲁莽施工方式,对此,若下次再有此类现象发生,将对施工单位采取处罚措施;在基础施工中发现有部分柱插筋偏位现象,要求施工单位按规范要求进行校正;要求施工单位做好施工现场的安全文明工作。要求建设单位将丁香园的桩基检测报告在本周五前提供给监理公司。5、建设单位将组织设计院、勘察院等单位对1#、3#、5#楼进行验槽,请施工单位做好相关准备。6、建设单位副总承诺,对于甲供材料、甲定乙供材料将在该工序施工前进行解决,工程施工中,业主将为施工单位做好服务和配合工作。二OO八年五月二十八日

    注意事项

    本文([监理资料]监理工地例会会议纪要.docx)为本站会员(夺命阿水)主动上传,课桌文档仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知课桌文档(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    备案号:宁ICP备20000045号-1

    经营许可证:宁B2-20210002

    宁公网安备 64010402000986号

    课桌文档
    收起
    展开
