欢迎来到课桌文档! | 帮助中心 课桌文档-建筑工程资料库
课桌文档
全部分类
  • 党建之窗>
  • 感悟体会>
  • 百家争鸣>
  • 教育整顿>
  • 文笔提升>
  • 热门分类>
  • 计划总结>
  • 致辞演讲>
  • 在线阅读>
  • ImageVerifierCode 换一换
    首页 课桌文档 > 资源分类 > DOC文档下载

    小型农田水利施工组织设计.doc

    • 资源ID:1361824       资源大小:494.55KB        全文页数:99页
    • 资源格式: DOC        下载积分:10金币
    快捷下载 游客一键下载
    会员登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要10金币
    邮箱/手机:
    温馨提示:
    用户名和密码都是您填写的邮箱或者手机号,方便查询和重复下载(系统自动生成)
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP免费专享

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    小型农田水利施工组织设计.doc

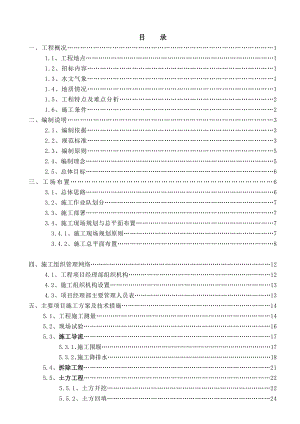

    目 录一、工程概况11.1、工程地点11.2、招标内容11.3、水文气象11.4、地质情况11.5、工程特点及难点分析21.6、施工条件2二、编制说明32.1、编制依据32.2、规范标准32.3、编制原则52.4、编制理念52.5、总体目标6三、工场布置63.1、总体思路63.2、施工作业队划分73.3、施工部署73.4、施工现场规划与总平面布置7 3.4.1、施工现场规划原则7 3.4.2、施工总平面布置8四、施工组织管理网络124.1、工程项目经理部组织机构124.2、施工组织机构设置134.3、项目经理部主要管理人员表13五、主要项目施工方案及技术措施145.1、工程施工测量145.2、现场试验165.3、施工导流175.3.1、施工围堰175.3.2、施工降排水185.4、拆除工程215.5、土方工程22 5.5.1、土方开挖22 5.5.2、土方回填24 5.5.3、土方平衡调配25 5.5.4、质量检查验收255.6、钢筋混凝土及混凝土工程26 5.6.1模板、支架27 5.6.2、钢筋30 5.6.3、普通混凝土及钢筋混凝土施工31 5.6.4、预制混凝土385.7、砖砌工程40 5.7.1、砖砌施工方案40 5.7.2、保障措施405.8、 其他工程施工41六、质量管理保证体系与措施456.1、质量目标和质量方针456.2、质量保证体系45 6.2.1、质量管理网络机构45 6.2.2、质量保证体系框图47 6.2.3、落实质量责任制486.3、质量管理职责486.4、工程质量保证措施51 6.4.1、基础工作51 6.4.2、材料质量保证措施51 6.4.3、机械设备保证措施51 6.4.4、试验质量保证措施52 6.4.5、管理目标保证措施52 6.4.6、施工过程质量的控制措施53 6.4.7、测量质量保证措施55 6.4.8、混凝土工程质量保证措施55 6.4.9、钢筋工程质量保证措施55 6.4.10、模板工程质量保证措施56 6.4.11、土方工程质量保证措施57 6.4.12、砌筑工程质量保证措施57七、安全管理体系与措施587.1、安全目标587.2、安全生产管理的宗旨和方针及原则58 7.2.1、安全管理的宗旨58 7.2.2、安全管理的方针58 7.2.3、安全管理的原则587.3、安全管理组织网络及工作职责59 7.3.1、建立安全管理组织网络59 7.3.2、安全管理组织网络59 7.3.3、各主要人员及科室的安全工作职责607.4、安全保证体系66 7.4.1、安全保证体系66 7.4.2、安全保证的管理制度67 7.4.3、安全保证的技术措施68 7.4.4、基本工种的安全操作规程69 7.4.5、常用机械的安全操作规程70 7.4.6、常用机械的安全保护措施757.5、重大专项安全施工方案77 7.5.1、现场临时用电77 7.5.2、围堰基坑降排水78 7.5.3、建筑物拆除施工797.6、安全保证体系及措施架构图79八、环境保护措施及文明施工81 8.1、环境保护的目标要求81 8.2、环境保护的管理体系81 8.3、环境保护的具体措施818.4、文明施工及环境保护措施架构图86九、施工进度计划及工期保证措施879.1、编制施工进度计划的依据和原则87 9.1.1、编制依据87 9.1.2、编制原则879.2、施工进度计划879.3、主要工程项目施工进度计划安排879.4、施工进度保证措施88 9.4.1、前期准备工作保证88 9.4.2、工期保证体系89 9.4.3、从施工计划安排上保证89 9.4.4、从施工技术措施上保证90 9.4.5、从机械配备和人员落实上保证90 9.4.6、从材料供应上保证90 9.4.7、从安全管理上保证90 9.4.8、从资金落实上保证91 9.4.9、从后勤管理上保证91 9.4.10、从管理制度上保证919.5、施工进度计划表91十、资源配置计划9210.1施工准备工作9210.1.1、开工前准备9210.1.2、施工技术准备9210.2物资采购、保管、试验及主要材料计划 9210.3 与业主、设计、监理方面的准备情况 9310.4 与当地政府及相关部门的准备情况9410.5 责任制度落实情况9410.6、资源配备计划94十一、针对本工程特点的其他措施9711.1本工程的主要特点9711.2河道水源保护措施9711.3防汛抢险应急措施9711.4水土流失防治措施9811.5工程资料管理措施98第1章 工程概况1.1 工程地点1、某某市某某年中央财政小型农田水利重点县建设项目工程施工01标段位于新街镇境内。1.2 招标内容01标段:新街镇项目区拆建灌溉泵站22座,其中10吋泵站2座、12吋泵站13座、14吋泵站7座;拆建砼衬砌渠道24.002公里,其中斗渠8.6公里、U型农渠15.402公里(含田头进水涵);新建80暗渠0.66公里;配套建设排水涵19座,其中沟口涵4座、穿路涵15座。1.3 水文气象1.3.1 水文根据统计,过船港闸处长江潮位最高5.43 m,最低-0.51m。水稻生长期如泰干渠上的黄桥水位最低为1.30m,最高为4.31 m,过船港闸实测最大引水流量232 m3/s,最大排水流量325 m3/s;马甸闸平均潮位3.55m,从古马总干渠经马甸闸实际发生最大引水流量达446 m3/s,最大排水流量423 m3/s。1.3.2 气候本工程区域属于北亚热带季风气候区,雨量充沛,多年平均年雨量为1036.5mm,多年年平均气温为14.9。年内气温变化最冷月是1月份,多年平均为2.0,极端最低气温为-12.5,最热月是7月份,多年平均27.6,极端最高气温为38.8。正常年水面蒸发量为943.6mm(E-601蒸发器);多年平均相对湿度为80%,最小相对湿度为9%(1986年1月5日);无霜期一般在190250天之问,日照充足,全年约20002400小时。季风盛行,春夏两季以东南风最多,秋季以东到东北风为盛,冬季西北风较为显著,最大风速达20m/s。土壤冻结深度一般在35 cm,最大冻士深度出现过7 cm。1.4 地质情况本工程区域属长江三角洲冲积平原,地势由南向北渐次升高,按地貌特征、成陆先后分为沿江平原和高砂土平原二大片,原有江都至靖江的江平公路以西,大部属沿江平原,成陆较晚,地势相对比较低洼,地面高程在2.03.4m,江平公路以东为高砂土平原,地势相对较高,地面高程在4.55.5 m之间。本工程区域内沿江平原地层最显著的特征是地表覆盖了第四系全新统现代沉积,该地区土壤母质为江滩水流夹带的泥沙沉积而成,上层土质都较粘重,属粘壤土;东部高砂土平原成陆较早,约在公元前2000多年,母质的主要来源为长江冲积物,土壤上层为亚砂土,下层多为粉砂土,土壤持力性低。1.5工程特点及难点分析1、本工程施工项目较多,施工点分布于多个镇村,应注意与当地镇村、单位及群众协调。尽可能避免施工与地方发生矛盾,采取措施,努力减少施工给当地群众生活带来的干扰。2、工程结构情况简繁不一,施工难易差异较大,施工必须制定切实可行的有针对性的各项目管理方案。3、施工交通不便,水路行不通,陆路远离村道,部分施工点施工车辆不能进入现场,施工临时交通道路投入加大。部分地段材料需经二、三次搬运才能到现场。4、施工点多面广,大部分施工点不可能用上当地水、电部门管网供水、电,应考虑自供水、自发电设备。5、工期较紧,要调配多个作业队伍,投入大量机械设备,周转材料及劳动力,多个项目、多个作业面一齐上,需切实加强现场管理与过程控制。6、多个工地位于偏僻农村,且远离乡村,务必加强治安保卫工作,应与当地乡村、村民协调与联系,密切配合当地治保部门搞好社会治安。1.6 施工条件1、对外交通条件工程对外交通条件差,现场远离乡村道路,汽车不能进入现场,不具备正常合理的堆放材料、设备,需设施工临时交通道路与乡村道路连接,方可直接进入施工现场。2、施工用水电:有条件的工段计划与当地联系接驳水源、电源至施工现场,当施工现场接驳水电有困难时,考虑配备自发电设备及架设机泵抽河塘水用于施工。3、施工用地:计划在单位工程用地范围内。第2章 编制说明2.1 编制依据1、国家和地方有关的法律、法规、条例、办法等规章。2、某某市某某年中央财政小型农田水利重点县建设项目工程施工01标段招标文件。 【合同编号:TX-某某-NSZDX-SG】(江苏国兴建设项目管理有限公司编制)3、某某市某某年中央财政小型农田水利重点县建设项目工程施工01标段施工图设计。 (扬州市勘测设计研究院有限公司设计)4、工程现场踏勘及调查咨询的实际情况。5、我公司拥有的人力资源、机械设备、周转材料、资金保障等情况。6、我公司的技术管理水平和以往类似工程的施工经验。2.2 规范标准1、防洪标准 GB50201-94。2、水利水电建设工程验收规程 SL223-1999。3、水利水电工程施工质量检验与评定规程 SL176-2007。4、堤防工程施工质量评定与验收规程 SL239-1999。5、水利水电工程施工组织设计规范 SL303-2004。6、堤防工程施工规范 SL260-98。7、土坝坝体灌浆技术规范 SD266-88。8、土工试验规程 SL237-1999。9、水利水电工程土工合成材料应用技术规范 SL/T225-98。10、土工合成材料测试规程 SL/T152-1999。11、水闸施工规范 SL27-91。12、水利水电工程施工测量规范 SL52-1993。13、水工建筑物岩石基础开挖施工技术规范 SL47-94。14、水工建筑物水泥灌浆施工技术规范 SL62-94。15、堤防工程设计规范 GB50286-98。16、水利水电建筑安装安全技术工作规程 SD267-88。17、碾压式土石坝施工技术规范 SD213-83。18、泵站施工规范 SL234-1999。29、公路桥涵施工技术规范 JTJ041-2000。20、建筑桩基技术规范 JGJ94-2008。21、水工混凝土试验规程 SD105-82。22、水工混凝土施工规范 SDJ207-82。23、浆砌石施工技术规定 试行 SD120-84。24、疏浚工程施工技术规范 SL17-90。25、混凝土拌和用水标准 JGJ63-2006。26、混凝土质量控制标准 GB50164-92。27、混凝土强度检验评定标准 GBJ107-87。28、钢筋焊接及验收规范 JGJ18-2003。29、砌体工程施工质量验收规范 GB50203-2002。30、起重设备安装工程施工及验收规范 GB50278-98。31、给水、排水管道工程施工质量验收规范 GB50268-97。32、建筑地基基础工程施工质量验收规范 GB50202-2002。33、建筑地面工程施工质量验收规范 GB50209-2002。34、钢筋混凝土用热扎带肋钢筋 GB1499-98。35、混凝土结构工程施工质量验收规范 GB50204-2002。36、预制混凝土构件质量检验评定标准 GBJ321-90。37、硅酸盐水泥、普通硅酸盐水泥 GB175-99。38、水工砼砂石骨料试验规程 DL/T5151-2001。39、水工砼钢筋施工规范 DL/T5169-2002。40、水利水电工程模板施工规范 DL/T5110-2000。41、水电水利工程施工安全防护设施技术规范 DL 5162-2002。42、普通混凝土配合比设计技术规程 JGJ 55-2000。43、混凝土及预制混凝土构件质量控制规范 CECS 40:92。44、水工混凝土外加剂技术规程 DL/T5100-1999。45、工程建设标准强制性条文水利工程部分。46、江苏省水利工程施工质量检验评定标准。47、与本工程有关的其他规程、规范和强制性条文、规定等。48、上列标准及规程规范在合同执行中如有新的版本,则将按新的版本执行。2.3 编制原则1、响应招标的原则,在编制施工组织设计时,将实质性地响应招标文件的各项条款,满足业主对本工程的总体要求。2、安全第一的原则,在编制施工组织设计时,将始终按照技术先进可靠、措施安全得力、确保安全第一的基本原则,认真细致地研究施工方案,并在确认安全措施已落实到位、经过检查能确保万无一失的前提下再组织项目实施。3、质量优先的原则,按“项目法”的施工原则进行管理和施工,严格执行有关的施工规范和验收标准,严格按设计要求施工。制定创精品工程目标,建立完善的项目管理体系,严格执行各项质量保证措施,确保工程质量100%一次达标。4、确保工期的原则,在编制施工组织设计时,将根据本工程的工期要求安排进度,实行节点控制,与关键线路搞好工序衔接,实施保证措施,确保实现工期目标。5、方案优化的原则,采用行之有效的施工管理、质量管理措施,全面组织有效落实项目达标的各项工作,确保施工实施方案的可行性。6、科学配置的原则,制定施工所需的劳动力、材料及施工机具的投入计划,确保工程施工总体目标按既定的计划顺利进行。2.4 编制理念 1、争取中标认真研究分析招标文件及相关资料,仔细踏勘施工现场和周边环境,全面了解工程地点的材料资源及供应价格,编制出一份技术先进、安排合理、质优价惠、完全响应业主和招标文件要求的上乘投标文件,以争取中标。2、做好工程以“安全第一、质量创优、规范管理、提前竣工”为项目经理部的宗旨,实行全员、全过程、全方位、全天侯的“四全”控制,科学安排、精心组织,按照设计图纸做好工程,完全实现业主和招标文件要求的各项目标和所有期望。3、巩固市场本公司有着丰富的本地类似工程的施工经验,争取做好一项优质工程、树立一个品牌。我公司将恪守业主至上的方针,做好项目维保和跟踪回访工作,用我们的信誉和服务,进一步巩固市场。2.5 总体目标2.5.1、质量目标:合格我公司承诺,在本项目施工中将严格按照招标文件及规范要求精心组织,规范施工,确保工程质量等级符合国家质量验收标准。2.5.2、工期目标:152日历天。按招标文件要求,本项目开工日期:某某年12月30日,完工日期:2014年5月30日前,工期满足招标文件要求。2.5.3、安全目标:杜绝安全事故、无死亡、无重伤、无重大机械设备事故、无交通事故、无火灾事故。2.5.4、环境保护及文明施工目标:严格按照建设工程施工现场管理规定、环境保护及文明施工有关规定施工,达到文明施工现场标准化管理合格。第3章 工场布置3.1 总体思路整个工程施工应统筹安排,做到既保质又保量,既保证关键线路,又不忽视相关线路,使整个工程施工在有序的控制之下顺利地进行。1、工程中标后,立即按投标文件成立项目经理部,并组建、落实施工队伍,开展生活生产临时设施的搭设和其它准备工作。2、春节前完成工场布置、材料进场、测量放线;春节后,按照作业队划分和总体布署,全面组织人员、机械进场,确保按招标文件中规定的2014年5月30日完工、总工期为152日历天完成全部工程承包内容,实现我公司承诺的152日历天总工期目标,争取提前全部竣工移交。 3.2 施工作业队划分1、第一二作业队灌溉泵站拆建22座:为第一作业队、第二作业队。2、第三四作业队防渗渠道拆建24.002公里:为第三作业队、第四作业队。3、第五作业队新建80暗渠0.66公里:为第五作业队。3、第六作业队排水涵新建19座:为第六作业队3.3施工布署对于本工程施工,我们在认真分析施工图纸的基础上,进行了仔细的现场踏勘,结合周边环境,并考虑今后实际施工中可能存在的问题,经多方案比较后,施工准备工作部署如下:1)与当地村镇协调,利用部分村镇所辖的村镇道路,并对村镇道路作适当的加固和维护。2) 加固、拓宽、新建村镇道路至施工现场及场内的临时交通道路,以满足大中型施工设备进出场。3)施工队伍进场后,对各施工点的施工场地进行清理,并着手进行临时设施的建造。首先落实“三通一平”,然后以最快的速度搞好临时房建及施工辅助设施,加工厂等建设,并建立施工测量控制网体系。4)整个工程施工应统筹安排,做到既保质又保量,既保证关键线路,又不忽视相关线路,使整个工程施工在有序的控制之下顺利地进行。3.4施工现场规划与总平面布置3.4.1、施工现场规划原则施工现场规划除应遵循因地制宜、因时制宜、利于生产、方便生活、快速安全、经济可靠、易于管理的原则外,还应兼顾以下几点:实用性:与整体面局结合考虑,布置有利于施工和现场管理。施工区内的临时生产和生活设施尽量集中布置,污水集中处理。由于本工程为农田水利项目,施工段划分充分考虑小型农田水利的施工特点,以方便项目施工、材料进场运输、土方挖运等为原则,确保施工中进出场道路通畅。合理性:即临时工程、施工交通工程布置合理,相互影响小,能满足本工程施工所在地区的交通要求。安全性:生产生活临时设施的搭建应便于施工操作,满足防火安全和劳动保护的要求。经济性:即在满足施工条件下,要布置紧凑并适用本工程,尽可能减少施工用地,尽量少占农田,减少征地和拆迁量。3.4.2、施工总平面布置针对以上原则,根据本标段内泵站、涵洞、渠道的分布情况以及施工进度总体安排情况,计划将项目部办公生活场所、预制场、钢筋加工场、模板加工场、设备仓库、民工学校、工地试验室等进行集中一处布置。单体工程的工场布置和其它临时设施则根据每个单体工程间的远近,将58个单体工程相对集中布置一处单体工程临建点,分别进行值班办公室、供水供电、材料临时堆放场、职工宿舍、食堂、厕所、砼拌合场、砂浆搅拌场、临时道路、机具仓库、弃渣场等的临建布置。集中布置点设置在临近公路的空地内,采用坚固、美观和整洁,色彩与周围的环境相协调的2.2m高塑钢围挡,并设置夜间警示灯光,形成一个约2000的封闭区。场区大门整体为不锈钢结构门楼,上方用钢结构做成条形,上设“江苏泰滨水务工程有限公司”标志及文字,造型与围栏效果相协调,给人的视觉效果典雅、美观、大方。大门两边设矩形门柱,左右门柱上书写宣传标语。施工现场主要出入口处挂现场平面布置图、公示工程有关情况的标牌。标牌公示的内容应当包含规划许可证、施工许可证的批准文号;消防、安全生产、文明施工和环境卫生防治措施;标明工程项目、建设单位、设计单位、监理单位、施工单位名称;项目经理姓名、联系、监督电话和开竣工日期。单体工程临建点分别设置在各自施工区域,每处占地约为200。每处用房计划租用当地民房为主,不足部分搭建临时房屋、帐篷作为补充。施工总平面布置详见施工总平面图及临时用地表。3.4.2.1、项目部办公及生活用房生活及管理用房设在集中布置点内,优先考虑现场租赁房屋。设施包括办公室、职工宿舍、食堂卫生设施等,要求建筑物外形一致,整洁大方。(1)施工管理用房:场地使用面积180,采用双层轻型结构房条形布置,包括小会议室(约24)、业主办公室(约45)、监理办公室(约45),施工项目部各科室办公室及民工学校、医务室、开水间、厕所等配套设施用房,采用20cm素砼硬化地面,便于停车及环境保洁。(2)生活用房:场地使用面积300,职工宿舍采用双层轻型结构房,根据施工高峰120人,职工宿舍为240,附属设施如厕所、浴室、锅炉房等,职工食堂采用单层轻型结构建房为45,场地内硬化采用10cmC10砼素砼地面。3.4.2.2、预制场本工程所需的各种管径钢筋砼涵管采用从厂家直接订购,现场预制构件主要为泵站预制构件、渠道预制块、U型板预制、砼闸门预制。计划将预制场布置在集中点内,便于生产管理和质量控制。根据施工总进度安排,布置一块20×30的场地进行预制生产,一台5吨汽车吊进行构件出槽转运堆放,LZY-B砼预制成型机2台。场地上铺15cm厚塘渣,在塘渣上浇10cm厚C10砼面层,考虑到堆放场地,预制场总面积为750。3.4.2.3、砼拌合系统集中点砼拌合系统主要供应预制场预制及临近泵站施工所需砼,布置在预制场旁,采用2台JDS-350强制式砼搅拌机,每台每台班砼产量50m3,满足预制生产需求。在拌合场内设置30t水泥仓库一座。场地上铺15cm厚塘渣,在塘渣上浇10cm厚C10砼面层,砼拌合系统占地面积约为80。3.4.2.4、砂石料场本工程砂石料主要用于预制砼场所需,均采用市场供应。在集中点内靠近预制场处设置砂石堆场进行备料,料场占地300,采用砖墙进行打围,100mm厚C10砼地坪,下设100mm厚碎石垫层,设0.5%排水坡度,坡向排水沟。堆料采用防雨布进行覆盖。3.4.2.5、钢筋加工场本项目钢筋制作采用在集中点内设置钢筋加工场进行统一下料制作,汽车运输至施工现场安装。钢筋加工场设电焊间、配料弯制间,布置拉伸机一台、电焊机两台、弯曲机一台、切断机一台。原材料堆场和成品堆场,设架并覆盖,插标签分规格存储。钢筋场面积80,场地采用100mm厚C10砼地坪。其中钢筋房面积75,采用48×3.5钢管搭设棚架,上覆石棉瓦。3.4.2.6、模板加工场工程所用模板除渠道衬砌场预制、护坡预制块预制以及泵站泵室中墩元头模板采用定型钢模板外,主要采用18厚竹胶板木模板。采用统一在集中点内设置模板加工场制作,汽车运输安装。木工场布置一台圆锯机、一台木工刨床、一台车丝机,场地面积80,场地采用100mm厚C10砼地坪。其中木工房面积60,采用48×3.5钢管搭设棚架,上覆石棉瓦。3.4.2.7、试验室在项目部办公室区域内安排一间办公房(约20)设置工地试验室。本工程试验检测主要委托具有资质的专业试验检测站进行,现场试验室主要满足对填土、水泥、砂砾石、砂、外加剂、钢材、混凝土以及其它材料等日常取样试验。3.4.2.8、机械修配间机械修配间主要设置设在集中点内。配套设施有进出场道路、修配间60,6T油罐一只。场地采用48×3.5钢管搭设棚架,上覆石棉瓦。3.4.2.9、民工学校民工学校的大课堂利用会议室和食堂空闲时间,合计使用面积约为90。安排项目经理、技术负责人等项目部管理人员对民工进行职业指导、技能提高、政策及规范等知识授课。3.4.2.10、仓库仓库主要设综合仓库,包括五金材料、电器、化工、劳保用品、设备材料库等,采用轻型结构房,100mm厚C10砼地坪,占地面积约45。3.4.2.11、施工道路临设集中布置点与附近道路的连接采用宽6m的15cm泥结石结构路面,路基采用25cm厚石渣铺设碾压,路面设7%排水坡度,两侧设排水沟。进出场道路和主要干道每隔50m设置高杆路灯,次要道路每隔50m设置简易路灯。道路两侧设置排水沟排除路面积水和雨水。部分渠道无路进去,考虑修筑临时道路,以便预制板运输。3.4.2.12、单工程临建布置(1) 值班办公室采用单层轻型结构房,原地平整后浇筑100mm厚C10砼地坪。每处占地30。(2) 职工宿舍单体工程临建点每处用房计划租用当地民房为主,不足部分采用搭建轻型钢构临时房屋、帐篷作为补充,每处共需80左右。(3) 食堂、厕所以租用当地民房为主,不足部分采用搭建轻型钢构临时房屋、帐篷作为补充。(4) 砼拌合场每处单体工程临建点配备1台JDS-250砼搅拌机,25m3/班。地坪采用10cm泥结石结构。每处占地20,48×3.5钢管搭设棚架,屋顶及四周覆石棉瓦。沟渠现浇砼可在此拌合成熟料后,拖拉机运输至现场进行浇筑。(5) 砂将搅拌场每处单体工程临建点配备2台UJ200砂浆搅拌机。地坪采用10cm泥结石结构。每处占地30,48×3.5钢管搭设棚架,屋顶及四周覆石棉瓦。沟渠护砌砂浆可在此拌合成熟料后,拖拉机运输至现场进行护砌。(6) 材料临时堆放场每处单体工程临建点的堆放材料主要为砂石料,采用现场平整场地后铺设防水布进行堆放,四周设置排水沟,并彩用防水面进行覆盖。每处占地50。(7) 仓库施工加油采用加油车1辆,现场设800L油桶4只,由加油车送油。水泥库房:每处单体工程临建点修建水泥库房1座,48×3.5钢管搭设棚架,屋顶及四周覆石棉瓦。地坪地势高出地面,面积30,地坪采用碎石垫层,水泥堆放采用8×12木枋架空,上铺8mm厚木工板。注意防水、防潮。做好用料计划,一次堆料时间不宜过长。(8) 临时道路所处区域县级公路、乡村道路各种道路呈井字型排列,交通较为便利。因此场外利用这些道路,但在施工中不得使用超载车辆。场内则尽可能利用田间道路。施工车辆频繁出入路段采用铺设15cm厚泥结石路面,宽5m,设置路灯与警示灯。(9) 弃渣场开挖弃土经当地政府及有关部门协调,考虑在渠线两侧范围内堆放,摊平压实。(10) 供水供电供水:单体工程的供水可将水由当地河渠中抽至施工点,供施工生产用水,净化处理且化验合格后也可供生活用水。同时配备采用8t送水车进行运水供应。每处泵站单体工程现场安置20m3钢制储水罐一只,沟渠护砌及养护用水采用8m移动钢制储水罐。供电:与附近村组协商就近接用原线路至场地。每处单体工程配置移动型30KW柴油发电机组一台进行直接施工供电或作为储备电源。第4章 施工组织管理网络4.1 工程项目经理部组织机构1、项目经理为了安全、优质、按期、保量地完成本工程的施工任务,本着精干、高效的原则,我公司将按照项目法施工管理的要求,选派一名理论知识深厚且具有同类工程丰富施工管理经验的建造师、工程师担任本工程的项目经理;代表我公司全权负责现场施工管理工作,做到统一计划协调、统一现场管理、统一组织指挥、统一物资供应、统一资金安排、统一对外联络等“六个统一”。2、项目经理部项目经理部是我公司派出的现场项目管理组织机构,项目部人员原则上由项目经理提名组成,代表我公司负责对本工程实施“三控制、二管理、一协调”(质量控制、进度控制、成本控制、合同管理、信息管理、关系协调),认真贯彻落实业主、监理工程师和公司本部的各项指令和要求;负责按批准的施工计划全面组织生产实施,并根据工程进度适时进行各类资源配置,对工程质量、施工进度、安全生产、文明施工、环境保护等工作全面管理;负责对外关系的协调,处理一切有关事务。3、组织机构形式现场项目经理部分三个层面设置:领导层配备项目副经理1名、项目总工程师(技术负责人)1名;中间管理层从公司各部办抽调业务能力强、综合素质高、具有责任心的施工、技术、经济、材料、行政等各类管理人员组成,并设置质量检验科、安全生产科、

    注意事项

    本文(小型农田水利施工组织设计.doc)为本站会员(夺命阿水)主动上传,课桌文档仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知课桌文档(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    备案号:宁ICP备20000045号-1

    经营许可证:宁B2-20210002

    宁公网安备 64010402000986号

    课桌文档
    收起
    展开
