欢迎来到课桌文档! | 帮助中心 课桌文档-建筑工程资料库
课桌文档
全部分类
  • 党建之窗>
  • 感悟体会>
  • 百家争鸣>
  • 教育整顿>
  • 文笔提升>
  • 热门分类>
  • 计划总结>
  • 致辞演讲>
  • 在线阅读>
  • ImageVerifierCode 换一换
    首页 课桌文档 > 资源分类 > DOC文档下载

    宿舍楼地基与基础施工方案#重庆.doc

    • 资源ID:1361400       资源大小:271KB        全文页数:46页
    • 资源格式: DOC        下载积分:10金币
    快捷下载 游客一键下载
    会员登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要10金币
    邮箱/手机:
    温馨提示:
    用户名和密码都是您填写的邮箱或者手机号,方便查询和重复下载(系统自动生成)
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP免费专享

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    宿舍楼地基与基础施工方案#重庆.doc

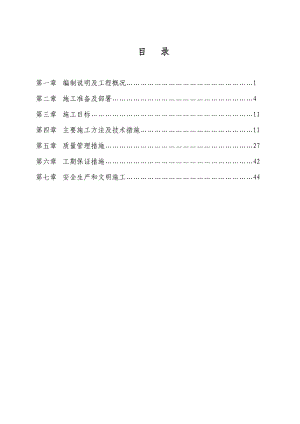

    目 录第一章 编制说明及工程概况1第二章 施工准备及部署4第三章 施工目标11第四章 主要施工方法及技术措施11第五章 质量管理措施27第六章 工期保证措施42第七章 安全生产和文明施工44第一章 编制说明及工程概况1.1 前言我公司CIS涵盖MI(理念识别),概括为:求生存,拓市场,创效益,图发展。综述为:优质快速求生存;诚信履约拓市场;质量成本创效益;技术更新图发展。为了将四川外语学院学生宿舍10号楼工程的质量达到国家施工验收规范规定的合格标准,我公司对施工现场将按照“安全文明施工标准”及现行国家施工质量验收规范、标准进行质量管理,并作到“四保证”,即:(1)、保证资金专款专用,并灵活周转;(2)、保证各种生产材料和周转材料的供应、周转和串换;(3)、保证高效率协调内部总分包单位和外部学院及政府各职能部门关系;(4)、保证现场人员的稳定,不擅自撤换项目经理。同时还将选派具有极强管理能力的工程技术人员担任项目经理和选派具有理论和实践经验的工程技术人员担任项目技术负责人,组成强有力、高效率的项目班子,带领全体参建人员发扬“四种精神”,即:精细严实精神;一丝不苟精神;吃苦耐劳精神;乐于奉献精神。树立“四种意识”,即:精品意识;市场意识;效益意识;安全意识。负起“四种责任”,即:政治责任;质量责任;法律责任;终身责任。1.2 编制依据1. 2.1 因根据建设单位的要求,我司在未正式施工图纸及施工手续不齐全的情况下,我司组织了此基础施工,目前按照建设单位于2010年3月23日会议精神及签字盖章的临时施工白图纸及相关国家规范要求进行指导性施工;无地质勘察报告的情况下,边施工边确定桩及基槽的深度,以满足设计要求:人工挖孔灌注桩和条形基础均以中风化岩层为持力层,中风化泥岩承载力特征值为1.38Mpa为准;10号楼宿舍定位放线根据建设单位提供的“重庆市勘测院抄录测量控制点成果表”中点号1300坐标X、Y、Z分别为69805.29、5093.30、334.51和点号22469坐标X、Y、Z分别为69805.29、50952.01、334.38;2010年3月29日提供的基础施工读图纪要及施工图设计交底及图纸审纪要。1.2.2 国家现行法律、法规、技术规程、操作规程等,主要内容如下:(1)建筑工程施工质量验收统一标准 (GB50300-2001)(2)混凝土结构工程施工质量验收规范(GB50204-2002)(3)建筑桩基技术规范 (JGJ94-94)(6)地下防水工程质量验收规范 (GB50208-2002)(7)地下工程防水技术规范 (GB50108-2001)(8)基桩低应变动力检测规程 (JGJ/T93-95)(9)工程测量技术规范 (GB50026-93)(10)建筑地基基础设计规范 (GB50007-2002)(11)混凝土结构设计规范 (GB50010-2002)(12)混凝土结构施工图平面整体表示方法制图规则和构造详图 (03G101-1) (13)地基与基础工程施工质量验收规范 (GB50202-2002)(14)特细砂混凝土应用技术 (GB-92)(15)钢筋焊接及验收规程 (JGJ18-2003)(16)建筑施工安全检查标准 (JGJ59-99)(17)普通混凝土用砂质量标准及检收方法 (JGJ52-92)(18)普通混凝土用碎石或卵石质量标准及检验方法(JGJ53-92)(19)钢筋混凝土用热轧带肋钢筋 (GB1499-98)(20)钢筋混凝土用热轧光圆钢筋 (GB13013-91)(21)混凝土强度检验评定标准 (GBJ107-87)(22)中华人民共和国建筑法、建设工程安全管理条例1.2.3公司拥有的科技成果、专利成果、工法成果及多年来类似工程的实践经验。1.3、编制原则1.3.1 严格执行国家现行规范并以其指导施工。1.3.2 提供工程较详细的施工技术人员的工作手册用于工程施工。1.3.3 严格遵守并认真履行合同文件各项条款要求,忠实执行业主或其授权人士及监理工程师指令、要求。1.3.4 坚持技术先进性、针对性、科学性、合理性、适用性与实事求是相结合的原则。1.3.5 确保工程质量目标、工期目标、安全生产、文明施工目标的实现。1.3.6 维护业主及公共利益、社会形象。以言必信、行必果的态度、作风开展工作。1.4 工程概况重庆市第十建筑工程有限公司建设的“四川外语学院学生宿舍10号楼”工程,地处重庆市沙坪坝区烈士墓四川外语学院内,邻歌乐山下。该工程是四川外语学院急需修建的学生宿舍,为了2010年下学期新生入住需要,此建筑物是四川外语学院学生心中最为亮丽的风景和神往的地方,是广大四川外语学院学生的理想中公寓。项目部全体员工无不为建设如此壮观的工程在自己手中而倍感自豪。本工程总建筑面积6303.29 m2,建筑层数为地上4层,建筑高度14.4米;建筑结构为砖混结构,抗震设防烈度为6度,建筑的合理使用年限50年。本工程建设单位:四川外语学院;设计单位:北方-沙少扬建筑工程设计有限公司;地勘单位:乐山地质勘察研究院;监理单位:重庆建新监理有限责任公司;施工单位:重庆第十建筑工程有限公司。本工程基础采用人工挖孔扩底嵌岩桩及条形基础,其持力层为中风化泥岩(设计的天然单轴抗压强度标准值frc=1.38Mpa)。桩身混凝土强度等级为C25,基础梁为C35,未注明的垫层为C15,施工期间为春雨季节,为确保桩钢筋、地梁钢筋的成型光感质量和建设单位的政治形象,我司将对垫层全部采用的C15自拌混凝土施工。挖孔桩、基础梁等采用商品混凝土施工。第二章 施工准备及部署2.1 现场平面布置图根据项目施工场地的实际情况、建筑物特点,本工程基础施工阶段的钢筋加工房的布置极具有难度,需多次搬转钢筋加工房;塔吊基础采用商品砼C30施工,入场道路采用商品砼C30硬化,硬化面积约300平方米。项目部办公及劳务工人的生活区域基本无场地,根据建设单位的指定项目部办公和劳务工人的生活区域确定在四川外语学院新校区印刷厂旁垃圾站附近,现已成型和规划完毕。按照“服务生产、满足施工”的原则合理布置各项临时设施、机械、材料堆放场地、施工用水、用电及现场排污。2.11施工临设布置 现场临时设施布置分为两部分,一部分为在场地内制作钢筋棚、材料临时堆放场地,一部分为场地机械设备设置处。见场地布置表(具体布置位置详总平面布置图)临时设施布置表用途面积(m2)位置水泥库房30施工现场现场库房24施工现场钢筋加工棚50施工现场木工加工棚30施工现场配电房8施工现场试件养护室6施工现场保卫室7施工现场2.12施工机械、材料堆放布置根据工程实际需要,本工程主要采用1台塔吊,均为外爬附着式。塔吊布置位置须考虑场内35kv高压线和最大化的使用旋转面积。本工程由于场地狭窄,场内材料堆放比较紧张,材料堆放应尽量考虑场地临时堆放点和塔吊覆盖范围。合理安排材料进出场,做到不积压,从而满足施工生产要求。具体布置详施工平面布置图。2.13施工用水、用电6.3.1施工临时用水施工前从建设单位接至施工现场的自来水管接口处,引接现场施工临时用水管道至用水部位。6.3.2施工临时用电施工前从建设单位指定的现场电源位置处,按照国家有关施工现场临时用电的规范GB50194-93的规定,引接现场施工临时用电线路到用电部位。1. 在电缆沟内敷设电缆且不影响施工的位置将电接到搅拌站和钢筋加工棚。2. 在1台塔吊平台上各安装一盏强光灯供夜间施工照明使用,同时沿该工程房屋内设计的电气管线竖井敷设临时用电缆接电到施工现场需要夜间加强照明的部位。2.14 现场场地排水设施6.4.1 在基础施工过程中,一方面准备好抽排设备,另一方面对施工现场,特别是桩基成孔和开挖后的基坑槽中要保持一定数量的小集水坑,以保证能够及时将集水或地表雨水排除。并在建筑区内设沉水井,将施工废水处理后排出,以保证不污染环境。6.4.2 在现场搅拌站的附近按标准建设三级沉淀集水坑,搅拌废水先排放到集水坑中,经过逐级沉淀以后再排放到业主指定的排水沟中或市政管道内,确保环保达标。6.4.3现场临时厕所的污水经过厕所的生化池处理以后再顺排水沟排出现场。2.15施工平面管理施工平面图是施工设计的主要组成部分,合理的施工平面布置对于顺利执行施工进度计划是非常重要的,反之,如果施工平面图设计不周或管理不当,都将导致施工现场的混乱,直接影响施工进度、劳动生产率和工程成本,在施工中应予以极大重视。本工程平面布置图,是按主体施工阶段进度布置的,在工程进行到不同的阶段,应根据所需的材料具体情况,给予适当调整,以保证工程施工的顺利进行。本工程在施工时要狠抓平面管理,在施工全过程中,现场均要保持布局合理,安排得当,井然有序,作好硬件基础,争创市级安全文明达标工地。2.16施工现场总平面布置图2.2、技术准备2.2.1 内业技术准备2.2.1.1 认真阅读、学习施工图纸。学习施工规范、操作程序,写出读图记要并及时进行设计交底。2.2.1.2 根据设计交底制定相应技术措施及作业指导书报技术负责人批准。2.2.1.3 学习施工方案,技术负责人向施工员进行施工技术交底。 2.2.1.4 施工员认真向工人进行施工技术交底及施工安全技术交底。2.2.1.5 备齐施工过程中的技术规范和参考资料。2.2.1.6 提供业主和监理工程师合同文件中要求的其它资料。2.2.1.7 对施工过程中特殊专业工种工人进行培训考核,所需设备进行检查验收,合格的工人、设备方投入到施工当中。2.2.2 外业技术准备2.2.2.1 现场详细调查及土建施工情况监控,特别是基础开挖过程岩石情况和开挖面岩石切面的完整性。2.2.2.2 原材料计划、劳动力计划具体实施,组织入场及检验工作。大型设备入场安装、验收。原材料、劳动力均由考核合格的供货方、合格劳务承包商提供。2.2.2.3 出具相关材料及设备的测试、检测、试验合格资料。2.2.2.4 施工中所涉及的各种外部数据的实测、记录,为主体、装饰工程留下原始数据。2.2.3 技术准备工作由项目经理分工,技术负责负责具体实施。必须做到:准备项目齐全、执行目标正确、内容完整齐备。超前计划布局、及时指导交底、变动反应迅速,重在检查落实。2.3、劳动力需用计划2.3.1 基础工程施工过程,劳动力班组工种组成:土石方(石工)、砖工、钢筋工、模板工、混凝土工、平工(杂工)、塔操工、指挥工、机修工、库工、试验工、抬工、焊工、水电安装工、测量工、机操工等,并配备现场保安人员、炊事人员、行政后勤服务人员。2.3.2 劳动力需用计划如下表(表一):表一序号需用工种计划人数(人)备 注1土石方150200基础土石方开挖,分为白、夜班工作2钢筋工4060基础钢筋绑扎3砖工1525基础砌筑砖模4模板工15挡土墙基础等支模板5混凝土工7×2组=14基础混凝土浇筑,2个组交班工作6普通工15土石方运输及回填、夯实工作等7塔操工、机操工4+2=6塔吊及机械操作8指挥工4塔吊指挥(基础、主体阶段)9库管工2库房管理10试验工1试件、取样送样送报告等11抬工8装、卸原材料等12专业电焊工6钢筋焊接(持证、经现场考核合格)13水电工6基础水电预埋安装14临时水电工2临时供水,供电安装、维修15机修工2设备维修、调校、报验等16测量工2经培训合格后专门配合测量施工员17炊事工46负责伙食工作18行政服务1现场负责招待、会议安排、后勤服务19现场保安24现场治安、防火防盗、现场出入管理2.4 机械设备使用计划根据现场基础施工计划安排(前期开挖计划),项目基础施工阶段设备计划如下表(表二)。表二序号机具名称数量功率(KW)用途1QTZ631台37.5垂直水平运输3混凝土输送泵1台110现场泵送混凝土4电渣压力焊机2台25×2=50钢筋竖向焊接5电弧焊机1台17.5焊铁件6电动多级离心清水泵(管径100)5台3×5=15基础施工井下抽水7污水泵机(管径70)2台5×2=10场区集水坑排往集水井8污水泵(管径100)1台5×1=5集水井排往场外9混凝土振捣器4台1.1×4=4.4振捣混凝用10砂浆搅拌机2台5.5×2=11搅拌砂浆11空压机5台18×5=90基础土方开挖12圆盘锯1台5.5木模板加工13钢筋弯曲机13基础钢筋加工14钢筋切断机13基础钢筋加工15卷扬机115钢筋调直16钢筋滚丝机14钢筋直螺纹(剥肋)滚丝机2.5 组织管理网络行 政郑孝礼保 卫 (详见组织机构网络图)2.6 基础施工时间2010年3月26日至2010年4月23日完成施工任务。(详见地基与基础施工进度计划横道图)2.7 区段划分及施工布署2.7.1 施工布署2.7.1.1 桩开挖前平基施工公司根据建设单位的要求于2010年3月20日进场,发现施工场地不具备施工条件,我司唯能将现场的生活及办公区域予以另地修建及搭设;项目于2008年12月30日接到建设单位的接场通知后,将场地平场情况作了详细的测量。将测量结果场地标高321.22m与设计图纸桩顶标高、地坪标高320.30m核对后可知,场地无法满足施工要求。因此,需对场地进行再次平基施工,平整场地高度约0.92m,整个场地所有平整后才正式进行对挖孔桩及地圈梁沟槽进行挖方工作。2.7.1.2 基础开挖阶段用电管理由项目施工用电设备计划可知,基础项目施工高峰期将过150KW,而前期因客观原因建设单位只能提供120KW电力供项目使用,仅能维持塔机及极少数抽水、开挖设备运转.一旦大面积开挖动工,将会使负荷增加导致塔机停转。空压机具等设备无法动弹等后果,更谈不上泵机输送混凝土。因此,项目根据施工进度采取以下措施确保生产:1) 早期开挖,塔机错开使用,给空压机提供电源开挖(1520天内)。2) 倘若错开施工,仍无法满足现场需要,立即组织调运1台200KW柴油发电机发电供电或从新在四川外语学院新区配电房单独布置电缆一根120KW到施工现场。3) 在桩部份成型后,插入地梁和条形基础.开挖时,项目部将会集中浇筑混凝土、调运土石方,职工人数将达到最高。因此,项目部提前一周通知业主抓紧供电工作的落实并积极配合相关工作(预计以开挖至1520天后插入地梁施工)。2.7.1.3 场地内土石方调配 基础开挖起至开挖完,将会产生1500m3以上土石方量。按设计情况无法就地堆积完上述土石方,因此项目安排将条形基础土石方开挖量的80%调运至场地外堆积,剩余的土石方就地场地回填夯实。2.7.1.4 井下作业地下水抽水、施工污水、雨水排放工程必须在基础施工前就策划好排污线路,是保证基础顺利施工保障基础施工人身安全、质量,主体工程顺利进行的一项重要工作。因图纸关系,项目部初步确定施工场区内,设置临时截水沟、集水坑,有必要采用水泵多转式排放,并设法沉渣及抽入地下四川外语学院管网内。由于基础施工阶段处于春雨季节,施工区域又处于场区内的低洼处(与场区的路面高差近15m),左右道路区域的排水均往我司施工区域倾入或直接排入我司区域。基础开挖又接近歌乐山的下面,山内的地下水比较丰富,需边抽水边作业,需求抽水机械较多且严重施工作业的效率。2.7.2 施工区段划分: 根据建设单位的形象进度要求及政治环境要求,我司采用先挖孔桩后条形基础施工的总体部署。因此,将(10-A10-F/10-110-11区域)挖孔桩的基础工程作为第一流水段,从挖孔桩两端集中往中间开挖;将(10-F10-T/10-110-7区域)的条形和独立柱基础作为第二流水施工段,一端向另一端进行基础施工;将(10-T10-T/10-110-7区域)的条形和独立柱基础作为第三流水施工段,一端向另一端进行基础施工。每个流水段作为一个质量验收批。项目组织机构网络图工程领导:项目经理:靳少云项目书记:刘静执行经理:龙勇项目总工:水电设备靳维瑞测量负责张文强质量负责姚德中材料负责靳绍海安全负责钟国明施工负责张伦松技术负责蒲邦友行政后勤张碧英技术内业黎亚琼施工工长张绍元水电组邓晓昆设备组质检员姚德中安全员钟国明材料员唐大群 各项施工作业班组第三章 施工目标3.1 质量认识牢固树立“百年大计,质量第一”的思想,具备“质量责任重于泰山”的责任心,发挥“诚信守约、精心施工、产品优良、创新发展”的企业精神,把“严抓管理,重在工序”的指导方针并结合公司质量环境管理一体化真正运用于本工程特别是运用于施工过程中,以实现本工程的质量工期目标。3.2 质量目标 基础工程质量合格。3.3 工期目标 基础工程施工的绝对工期为29天。 3.4 创重庆市安全文明施工标准化现场 做好安全生产,文明施工工作,创建市级文明施工工地和安全文明标准化工地。3.5 伤亡事故目标(1)、死亡事故为零; (2)、轻伤频率小于1,重伤率小于2; (3)、无重大机械伤害事故;第四章 主要施工方法及技术措施4.1 测量放线4.1.1 放线依据及高程依据建设单位于2010年3月18日移交的“重庆市勘测院抄录测量控制点成果表”显示的2个坐标点及2个绝对高程水准点,根据建设单位签署的施工图纸所演算的桩基础坐标值,通过全站仪直接放设建筑物几大角点来确定的轴线。4.1.2 测设方法采用全站仪测设,主控网(点、线)定出后,用内分法定出各分控制线,并复核。各控制线点、线投放于场地当中,并设置固定不易被破坏且易通视的混凝土标桩标注。高程控制点由原始点转测而成,在距新建建筑物临近建筑物上设置,要求与原始点转测后误差不大于mm。基础施工时建立个固定复测水准点标桩以便施工引测。基础施工至底板砼浇注完毕后,将房屋工程的轴线关系分别测设及复核标识。4.1.3 人员配备现场配置测量施工负责一名,配备二名测量工协助。进行轴线及标高控制点的引测及传递工作。其它细尺寸和辅助检查线,施工平面标高测设由施工员亲自实施。4.1.4 仪器设备配置自备苏州光学经纬仪台;光学全站仪台;水准仪台;50米钢卷尺把;30米钢卷尺把;米钢卷尺15把;墨斗个;吊线锤个;米铝合金塔尺4根;粗、细丝广线若干米;油漆(红色)15Kg和喷涂红色油漆10瓶;红、蓝铅笔支。4.1.5 测量复查、验收程序测量负责将工程定位测量平面控制网、高程控制网引测完成,须由专职质检人员检查认同后,请业主、监理、放线办进行定位验收合格并手续完善后方可进入基础开挖工序。未经验收决不允许进入下道工序施工。下道工序施工前专业施工员须对上道工序施工轴线、标高进行复测,即“换手复测”,减少因失误造成重复、累计误差。4.1.6 质量要求标高测设±10mm,测距误差1/10000内;测角精度10''内。4.2 人工挖孔桩施工4.2.1 施工前准备工作4.2.1.1 场地地质资料的学习,了解岩层分布、岩面走向等情况,以便实际开挖时核对。4.2.1.2进一步熟习施工图纸与设计交底纪要;调查场地及邻近建筑物区域地下管线分布情况,制订相应措施以配合基础施工。4.2.1.3 组织原材料、劳动力进场。核实原材料质保书、抽检报告。4.2.1.4 由技术负责人向施工员进行技术交底,详细交待施工注意事项、施工要点、施工顺序、安全注意事项等。4.2.1.5 施工员向工人班组进行安全、技术交底,规定质量标准。4.2.2 施工阶段划分及桩位编号4.2.2.1 因本工程28根桩,根据工程场地情况及工作面按5个组流水开挖,每根桩由1-3个工作班作业,尽早成孔。4.2.2.2 为施工方便,各方在施工技术上洽谈便于统一口径及理解,将基础桩位进行流水号编号,具体详(基础桩位编号示意图)。4.2.3 施工工艺及技术措施主要施工方法及有关技术措施,参照公司“人工挖孔桩施工工法”。4.2.3.1 施工工艺流程:平基接场地 定位放线 开挖桩孔桩孔检查开挖至设计标高静载实验准备(二次凿打岩石等) 地基验证 封底(清底) 绑扎安放钢筋笼 验收钢筋 浇筑桩芯混凝土。4.2.3.2 挖孔桩施工要点:1)场地平整后,根据建筑物的定位轴线或点,确定出桩中心点及定位轴线,设定桩控制“十”字线,(即“十”字桩位线)。施工时,桉定位“十”字线撒出开挖边线。2)由于平基标高低于桩顶标高,故桩基础上部需采用Mu10页岩砖砌筑至桩基础顶标高,砌筑厚度为240mm,砌筑砂浆为M5。3)桩基上部砖砌筑完毕后,须用全站仪及经纬仪核再次放设桩基础的控制线及轴线位置,以便检查桩径桩的成型质量。4)扩孔完毕后,邀请有关单位(公司、业主、监理工程师、地勘部门、设计院、质监站)进行地基验证。验收认定合格后,立即转序。5)开挖土石方吊运送到制定的临时堆放地。井内第一次弃土离孔口1米处临时堆放,堆放高度不大于1米,根据现场情况合理调运至临时堆场。6)孔内积水及时用多级离心清水泵抽至现场临时排排水井中,经多次转排至现场的临时沉渣地,然后引入市政下水管网中,排除桩孔内积水避免风化岩层及其他不利施工因素的发生。7)为便于施工,使用钢爬梯上下;8)孔内或孔底地质情况与勘察设计资料有误时,立即向监理、业主汇同设计、质监站商定处理意见后方可继续施工。9)钢筋施工根据桩成孔质量及时间穿插,钢筋笼绑扎既可在桩内、也可在桩外绑扎成形吊装固定。吊装就位钢筋笼时,对准孔位,吊直扶稳,缓慢下沉,避免与孔壁碰撞,沉至设计要求位置后,及时固定。为了保证钢筋笼刚度要求,根据建设单位要求加设121500桩形加劲箍及须加设121500“”形加劲箍,加劲箍设置在主筋处内侧。钢筋笼焊接,按GB50204-2002及JGJ18-2003规定实施。10)混凝土(商砼)浇筑(a) 桩芯混凝土一次性浇至柱插筋位置(柱插筋以上混凝土强度等级同底板、联系梁混凝土强度等级)。桩身混凝土不留设施工缝。浇筑前,要求检查预留是否完成,防雷接地引下线是否合符设计要求,钢筋笼位置及其保护层是否满足要求。(b) 混凝土由泵送软管送入孔内,软管(浇筑出料口处泵管)管口离孔底在米高度范围内。超过米时,加设一根软管以满足要求。浇筑时根据设计要求,注意浇筑标高。(c) 浇筑按分层进行,每层浇筑厚度不大于300mm;振捣插入下层混凝土mm以上。振捣要求密实,至每层混凝土表面呈现浮浆且不再沉落为止。(d) 桩顶浇筑完后,立即检查柱筋位置是否因施工而移位。发现异常,立即处理。商砼坍落度较大,应及时人工清理浮浆。(e) 养护采用自然浇水养护,使桩顶混凝土保持湿润状态。浇筑完后12小时左右,凿除桩顶浮浆至露出石子为止。11)质量要求(a) 挖孔桩中心位移偏差±0mm;半径无负公差;垂直度允许偏差.5。(b) 主筋保护层允许偏差±10mm;(c) 钢筋笼允许偏差:主筋间距±10mm;笼直径±10mm;箍筋及螺旋箍筋±20mm;笼长度±50mm;12) 试件留设及基础验收(a) 按JGJ94-94建筑桩基技术规范要求,每根桩至少留置一组砼试件。(b) 按GBJ107-87及GB50204-2002及JGJ94-94要求,每一工作班至少留一组试件,每组件。(c) 每一根桩均填写挖孔桩检查记录。(d) 按JGJ/T93-95基桩低应变动力检测规程规定进行动测验收。(e) 按照建筑基桩检测技术规范、四川省建设厅文件及建设单位的函件表示“泰合·尚渡酒店、银行办公楼及裙楼工程的人工挖孔桩载荷实验”的要求进行相应的检测和基底3倍桩直径及5m 范围内的完整性检测。4.2.4 挖孔桩安全技术要求:4.2.4.1 入场工人,必须进行安全技术交底后,方可上岗作业。焊工必须持证,且在现场接受技术培训、试焊焊件经试验合格后方可录用(即“型式检验”)。该型式检验记录现场存档,以备查验。4.2.4.2 各种原材料严格把关,无抽检合格证决不放行。4.2.4.3 操作人员进入现场,须戴安全帽,孔下作业,孔上有人监护。根据桩径大小,每孔每班设23人开挖,挖出土石方后,在其上口地面架设角钢支架,用滑轮或卷扬机提升到地面,在桩内吊运石渣时(运量不大于盛装容器的90),孔内应设置临时遮挡板保护,确保施工中安全。4.2.4.4 为便于雨天作业,在桩上方搭设钢管、竹跳、彩条布配合的防雨防护棚(根据天气和现场具体情况设置)。4.2.4.5当桩孔开挖到8m深时,应有通风和照明设施,照明采用低压防水灯,电压不得高于12伏;坚持井下作业排水送风先行,通风采用小型鼓风机送风,通风量应不小于25L/S,送风管用48×3.5架料管,出风口距操作人员不大于2m。桩孔开挖过程中,应经常检测井内有无毒害气体及缺氧情况。4.2.4.6井下通讯联络要畅通,施工时保证井口有人,井下的工作人员应经常注意观察,检查井下是否存在塌方,涌水和流砂现象以及空气和水的污染情况。如发现异常情况应停止作业,及时处理。4.2.4.7现场严格实行文明施工,夜间不扰民。必须夜间施工时,事先与业主商量,向主管部门汇报并在现场周围张贴“告示”以致歉意。4.2.4.8各用电设备严格执行安全用电规范,线路布设合理。4.2.4.9桩孔形成末浇筑前,用竹跳遮盖严实,凡大于米的坡、坎,设置不低于.8米栏杆(高度依据JGJ94-94规定);场内设置施工通道。4.2.4.10孔内抽水时,杜绝孔下有人施工,避免事故发生。4.2.4.11特种作业人员中途不随意更换,保持人员相对稳定;非特种作业人员(特别是电工专业),严禁从事特种作业,一经查实,严肃处理。4.2.4.12其它均执行公司人工挖扎桩施工工法。4. 地梁施工4.3.1 施工工艺流程:放线开挖至设计标高(无桩基部位的条形基础开挖至中风化岩面)现场勘察地基验证地梁和条形基础砖模(240厚)施工及浇筑垫层(无桩基部位的条形基底至中风化岩面用C15砼回填),底板地基素土夯填并浇筑垫层基层清理扎设地梁、条形基础和地梁钢筋及墙柱插筋并固定 核实墙柱插筋位置和锚固情况等 隐蔽验收 浇筑混凝土 养护4.3.2地梁和条形基础开挖断面形成:如图所示。 为保证基础浇筑后,其上墙体钢筋及模板便于施工,保证侧墙在基础顶面起的断面形状能提供足够的操作面,采用0.75比例放坡开挖。4.3.3 施工方法:4.3.3.1 基础开挖前,按照基础构件宽度、埋设深度和放坡尺寸,根据轴线位置往两边量出开挖尺寸,撒出灰线。4.3.3.2 挖至基底标高,重新复核轴线,重新撒出开挖实际断面线。4.3.3.3采用人工进行基槽开挖作业,开挖过程中测量人员注意复测地梁和挡土墙基础平面位置、断面尺寸及标高的变化。4.3.3.4由于平基标几乎位于地梁底标高处,局部区域低于地梁底标高,且本工程底板为全部贯通设置,故地梁仅能采用砖模砌筑施工,为确保基础回填的安全性和稳定性,地梁和挡土墙基础采用M u10烧结页岩砖砌筑,砌筑厚度为240mm,砌筑高度为平基标高至基础底板底标高。基础采用砌筑砖模板浇筑的施工方法。4.3.3.5 为保证基础的钢筋保护层厚度,采用花岗石垫块,其间距不大于800mm。4.3.3.6 钢筋接头规定:在设计要求的前提下,结合钢筋焊接及验收规程(JGJ18-2003)及混凝土结构工程施工质量及验收规范(GB50204-2002)施工。一般情况下,上部主筋在跨中L/3范围内搭接或平面焊10d或采用窄间隙焊接;下部主筋伸入支座锚固,主筋接头优先采用焊接接头(窄间隙焊),接头位置躲开弯矩较大处,或与设计人员商定后根据GB50204-2002规定实施。4.3.3.7 混凝土浇筑时,分层下料,分层捣实,与支座交接处加强振捣。每层浇筑厚度为200250mm。地梁、条形基础与桩头的砼分块一次性浇筑完成,其施工缝位置根据现场实际情况确定。4.3.3.8 柱、墙插筋固定(定位措施)1) 在基础顶面上50mm处点焊通长定位钢筋,边焊边拉线校正。同时,用简易钢管架与插筋连接,固定竖向插筋位置。2) 浇筑前,必须复测插筋位置是否正确。4.3.3.9 养护采用人工浇水的养护方法。4.3.3.10 其它事项及措施1)联系梁(地梁)、条形基础均做100厚C 15素混凝土垫层,垫层宽出构件外边100,并且基础构件均做砖模,以利于保证钢筋干净和构件几何尺寸。砖模为基础地板底面(或基顶)标高至基础构件(联系梁、条形基础等)底标高或中风化基岩面做砖模。当平基标高低于基础构件底标高时砖模做至平基标高;有嵌岩要求的砖模做至中风化基岩面;桩(承台)砖模由平基标高做到平齐地梁砖模顶标高(伸入桩的地梁顶标高不一致时齐平于高者,桩砖模顶面用20厚1:2水泥砂浆抹面以便定位放线作标记等);相邻底板高差处砖模从较低底板下口或地梁DLx下口做至较高底板的下口(靠较高底板一侧单面砖模,也起挡土墙的作用);集水井底板以下做砖模等。砖模为240厚Mu10页岩砖M10水泥砂浆砌筑。2)施工场地平整时,由于场地的特殊性和强度不均匀性,造成有如下情况:施工人工挖孔桩区域时,此区域为原来另施工单位的办公驻地和学院道路位置,地面有80%为砼200mm厚,在施工挖孔桩向下1米处,有可能会遇见砼和较硬岩石的孤石,我司详细作好隐蔽记录并及时向相关上级单位汇报;施工人工挖孔桩区域时,桩护壁由于土质松软摩擦力不够容易坍塌,存在质量和安全隐患。施工时根据实际情况采取相应的措施,确保质量和安全。3) 条形基础位置根据相应设计及国家地基与基础验收规范进行施工。4) 由于施工场地限制和施工工序要求,条形基础土石方开挖量调运至场地外堆积。5) 条形基础混凝土整体浇筑,设计位置留置施工缝,施工缝居中加设3mm厚300mm宽的止水钢板,满足防水要求。6)泥岩易风化, 挖孔桩、条形等在开挖到位并探孔后,应及时以100厚C30细石混凝土封闭基底,其中探孔的孔洞灌实堵死。4.4.4.1 现场准备工作(1)筏板钢筋及柱、墙插筋施工完毕,并进行隐蔽验收合格。(2)筏板表面控制标高抄测在柱、墙钢筋上,并作明显标记,供浇筑混凝土时找平用。(3)浇筑混凝土时预埋的测温管及保温随需的塑料薄膜、草席等应提前准备好。(4)项目经理部应与建设单位联系好施工用电,以保证混凝土振捣及施工照明用。(5)准备好施工机具,如振捣棒,钉耙等(5)管理人员、施工人员、后勤人员、保卫人员等昼夜排班,坚守岗位,各负其责,保证混凝土连续浇灌的顺利进行。4.4.4.2 混凝土浇筑(1)混凝土采用商品混凝土,用混凝土运输车运到现场,采用一台混凝土输送泵送筑(另外准备一台备用)。(2)混凝土浇筑时应采用“从一端到另外一段、来回往返、循序推进、一次到顶”的浇筑工艺。混凝土浇筑应连续进行,间歇时间不得超过6h(商砼初凝时间),如遇特殊情况,混凝土超过初凝时间仍不能连续浇筑时,需采取应急措施。即在己浇筑的混凝土表面上插12短插筋,长度1米,间距50mm,呈梅花形布置。同时将混凝土表面用塑料薄膜加草席覆盖保温。(3)混凝土浇筑时软管出灰口离浇筑面不超过2米,超过时加串筒。(4)由于混凝土坍落度比较大,会在表面钢筋下部产生水分,或在表层钢筋上部的混凝土产生细小裂缝。为了防止出现这种裂缝,在混凝土初凝前和混凝土预沉后采取二次抹面压实措施。(5)现场按每浇筑100方(或一个台班)制作3组试块,1组压7d强度,1组压28d强度归技术档案资料用;l组作仍14d强度备用。(6)防水混凝土抗渗试块按规范规定每单位工程不得少于2组。考虑本工程(筏板)不太大,按规定取2组防水混凝土抗渗试块。4.4.4.3 混凝土测温规范规定,对混凝土养护,应根据气候条件采取控温措施,并按需要测定浇筑后的混凝土表面和内部温度,将温差控制在设计要求的范围内;当设计无具体要求时,温差不宜超过25度;本工程设计无具体要求,即按规范执行。表面温度的控制可采取调整保温层的厚度。(1)配备专职测温人员,按两班考虑。对测温人员要进行培训和技术交底。测温人员要认真负责,按时按孔测温,不得遗漏或弄虚作假。测温记录要填写清楚、整洁,换班时要进行交接。 (2)测温工作应连续进行,每测一次,持续测温及混凝土强度达到时间, 强度,并经技术部门同意后方可停止测温。(3测温时发现混凝土内部最高温度与部门温度之差达到25度或温度异常,应及时通知技术部门和项目技术负责人,以便及时采取措施。(4测温建议采用液晶数字显示电子测温仪,以保证测温及读数准确。4.4.4.4 混凝土养护(1)混凝土浇筑及二次抹面压实后应立即覆盖保温,先在混凝土表面覆盖二层草席,然后在上面覆一层塑料薄膜。(2)新浇筑的混凝土水化速度比较快,盖上塑料薄膜后可进行保温保养,防止混凝土表面因脱水而产生干缩裂缝,同时可避免草席因吸水受潮而降低保温性能。(3)柱、墙插筋部位是保温的难点,要特别注意盖严,防止造成温差较大或受冻。(4)停止测温时须经项目技术负责人同意后,可将保温层及塑料薄膜逐层掀掉,使混凝土散热。4.4.4.5 混凝土温控和保温措施主要温控措施:为控制

    注意事项

    本文(宿舍楼地基与基础施工方案#重庆.doc)为本站会员(夺命阿水)主动上传,课桌文档仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知课桌文档(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    备案号:宁ICP备20000045号-1

    经营许可证:宁B2-20210002

    宁公网安备 64010402000986号

    课桌文档
    收起
    展开
