欢迎来到课桌文档! | 帮助中心 课桌文档-建筑工程资料库
课桌文档
全部分类
  • 党建之窗>
  • 感悟体会>
  • 百家争鸣>
  • 教育整顿>
  • 文笔提升>
  • 热门分类>
  • 计划总结>
  • 致辞演讲>
  • 在线阅读>
  • ImageVerifierCode 换一换
    首页 课桌文档 > 资源分类 > DOC文档下载

    学院小区住宅楼砖混结构施工组织设计.doc

    • 资源ID:1360215       资源大小:184.43KB        全文页数:33页
    • 资源格式: DOC        下载积分:10金币
    快捷下载 游客一键下载
    会员登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要10金币
    邮箱/手机:
    温馨提示:
    用户名和密码都是您填写的邮箱或者手机号,方便查询和重复下载(系统自动生成)
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP免费专享

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    学院小区住宅楼砖混结构施工组织设计.doc

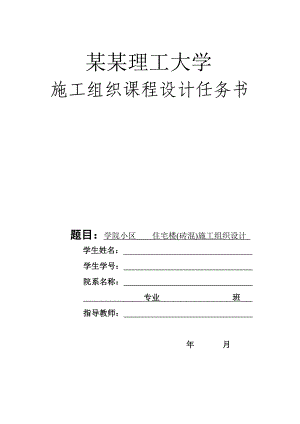

    某某理工大学施工组织课程设计任务书 题目:学院小区 住宅楼(砖混)施工组织设计 学生姓名: 学生学号: 院系名称: 专业 班 指导教师: 年 月目 录.11.1 拟建工程的工程特点.1 1.1.1建筑设计特点.1 1.1.2结构设计特点.11.2 建设地点特征.11.3 施工条件.12.施工方案.12.1 施工起点流向和施工顺序.12.2 施工段划分.12.3施工顺序.22.4主要分部分项工程施工方案.2 2.4.1 土石方工程.2 2.4.2 基础工程 .2 2.4.3脚手架工程.3 2.4.4模板工程.3 2.4.5 砌筑工程.5 2.4.6钢筋混凝土工程.8 2.4.7屋面工程.9 2.4.8 装饰工程.11 2.4.9设备安装工程.11 2.4.10特殊工程.122.5 施工机械选择.12 2.5.1 合理选择施工机械的一般原则.133.施工进度计划.143.1 划分施工项目.143.7 确定施工顺序.143.8 绘制施工进度计划图.154.施工准备工作计划.154.1技术资料的准备.154.2 施工现场的准备.154.3 物资准备.154.4劳动力准备.164.5季节施工准备.175.劳动力、材料、机械等各项资源需求量计划. .176.工程施工平面图.19 6.1施工场地条件.19 6.2施工平面布置原则.19 6.3施工平面布置及说明.20 6.4总平面文明施工规划.20 6.5施工平面分阶段动态管理措施.21 6.6施工现场总平面布置图.227.主要技术组织措施.22 7.1建立严格的技术管理体系.22 7.2施工过程技术控制.22 7.3冬季施工管理措施.23 7.4雨季施工管理措施.248.施工安全措施.24 8.1安全质量体系.24 8.2安全用电管理措施.24 8.3现场保卫治安安全措施.24 8.4施工现场消防安全措施.25 8.5施工现场机械设备安全措施.25 8.6施工现场用电安全措施.25 8.7建筑施工安全措施.26 8.8架子工程安全措施.269文明施工措施.279.1 创建文明工地的目标.279.2 文明工地管理体系的建立.279.3 认真搞好场容场貌.279.4 进场材料堆放规范化.289.5 生产区文明施工管理.289.6 生活区文明工地管理.299.7其它方面文明工地管理.2910.主要参考资料.2911.附图表.30 第一章 工程概况1.1拟建工程的工程特点 1.1.1建筑设计特点 本工程为某小区的3单元住宅楼,6层,砖混结构,位于该小区西南角,建筑面积1790m2。平面形式为条形,总长46.80m,进深9.82m,6层,层高3m,总高19.5m。依据工期定额,本工程拟于3月1日开工,在同年12月竣工,计划工期为210d。 1.1.2结构设计特点 该拟建工程基础类形为条形基础,基础埋置深度为1700mm,主体结构类型为砖混结构,抗震设防烈度为8度。墙、梁、柱、楼梯、板为现浇钢筋砼。预制构件类型为水泥混凝土预制构件,包括:预制构造柱、预制楼板。1.2建设地点特征 本地区最高温度约为37,极端最低温度为-5.9,多年平均温度为16.2。年平均降雨量为900-1000mm,雨量集中在七、八、九月份,易形成暴雨。1.3施工条件施工所需各种工人均能按需供给。该工地障碍物已拆除,场地基本平整。施工中所需的水电均由甲方从城市供水、供电网中接引。建筑材料及预制构件可用汽车运入工地。施工中需用的各种起重机、汽车、搅拌机、脚手架、模板可根据计划进行供应。该拟建工程位于川科大道北侧是本小区的三单元住宅楼,位于小区西南角。并采用流水施工的劳动组织形式。第二章 施工方案2.1 施工起点流向一般说来,技术复杂、施工进度较慢、工期较长的工段或部位,应先施工。 2.2 施工段划分 按施工阶段划分为:地基与基础工程、主体结构工程、装饰工程三个阶段,其中屋面工程和安装工程穿插在其中进行施工。根据不同的施工阶段,采取对应的施工流水,组织相应的施工队伍,在平面上采取分段流水,在工序上采取搭接流水。在结构施工阶段采取分段流水,减少施工周转材料的一次性投入,在装饰阶段采取立体交叉作业,给各工种提供充足的施工面,籍以缩短工期。 主体阶段流水段划分:主体流水段按照结构形式分为3个流水段,1-2层分为1个流水段,3-4层分为1个流水段,5-6层分为1个流水段。2.3施工顺序 本工程整体工程总的施工顺序是:先基础后结构、先结构后装修、先土建后设备、组织平面分段、立体分层的流水施工和平面、空间、时间的交叉施工。2.4主要分部分项工程施工方案2.4.1 土石方工程土方大开挖时,将采取有效措施,充分保证土体边坡、围墙、周围建筑及其公用设施的稳定和施工人员的安全本工程采用机械化施工方法,以加快施工进度,降低工程成本。地基采用强夯,基坑土方以机械打开挖为主,开挖宽度; 沿基础轴线外放3.0米;深度:基层标高-2.30米, 开挖至地基底标高以上300500mm后,用装载机作出入口坡道,底部人工修理、清底。为保证基础回填土的施工质量,将坡道设置在基坑以外。2.4.2 基础工程 1.基础施工阶段 基坑开挖基坑人工修整基础梁砖基础墙地圈梁回填土基础采用钢模版、钢管扣件支架支撑体系。钢筋由公司基地加工厂制作加工,运至现场进行绑扎安装,柱竖向钢筋接头采用电渣压力焊接头,其余钢筋采用绑扎连接。基础结构混凝土现场机械搅拌,塔吊结合吊斗及井架进行浇筑。垂直运输配置QT40R36塔吊一台角钢井架1台。 本工程基础土方开挖采用机械开挖、人工修整挖土,明沟排水与挖土相结合的施工方法,挖出土方原则上考虑场地及后期回填就近堆放多余土方外运至业主指定地点。 工程土方开挖采用1台反铲挖掘机坑顶反铲开挖,挖出土方用自卸汽车运输就近回填场地、堆放后期回填所用土多余土方外运至业主指定弃土地点。 土方开挖应采用排水沟、挡水土堤做好地面排水,避免地面水流入基坑内浸泡地基。 土方开挖后根据图纸要求对照地质勘察报告,开挖至持力层基坑开挖至设计标高及时通知甲方、监理、设计部门验槽。 对土质不符处及时会同业主、设计部门提出处理意见。 2.4.3脚手架工程脚手架的搭设必须符合规范要求,保证作业人员的安全。脚手架搭设完后,必须组织有关部门和人员进行检查验收,合格后方可使用。1)扣件脚手架的搭设要求:用扣件、钢管搭设的脚手架,是施工临时结构,它要承受施工过程中的各种垂直和水平荷载。因此,必须有足够的承载能力、刚度和稳定性。在大横杆与立杆的交点处,必须设置小横杆并与大横杆卡牢。整个架子要设备必要的支撑点与连墙点,以保证脚手架成为一个稳固的结构。外脚手架的搭设:沿建筑物周围连续封闭,如因条件限制不能封闭时,应设置必要的横向支撑,端部设置连墙点。2)脚手架支撑的设置脚手架纵向支撑在脚手架的外侧,沿高度方向由下而上连续设施。纵向支撑宽度宜为35个立杆纵距,斜杆与地面夹角度为45范围。纵向只撑应用旋呈件与立杆和横向水平杆扣牢,连接点与脚手架节点不大于200mm;纵向钢筋支撑的接长, 宜采用对接扣件对接连接,当采用搭接时,搭接长度不小于400mm, 并用两只十字扣件扣牢。为便于施工操作层处的横向支撑可临时拆除,待施工转入另一施工层再设置。脚手架的横向支撑不宜随意拆除。3)钢管脚手架的拆除拆除脚手架必须有拆除方案,并认真对操作人员进行安全技术交底,拆除时应设置警戒区,设立明显标志,并有专人警戒。拆除顺序:自上而下进行,不能上下同时作业。连墙壁点必须脚手架同时拆除,不允许分段分立面拆除。拆除下得扣件和配件应及时运至地面,严禁高空抛投。4)脚手架的安全设施安全网是建筑施工安全防护的重要设施之一,按悬挂方式分为垂直与水平设置两种。 垂直设施安全网于脚手架的外侧,一般用密封安全网,四周满挂围护,安全网封闭严密,与脚手架固定牢固。由建筑物的二层起,设水平安全网,往上每隔一层设置一道。2.4.4模板工程1)施工工序施工准备模板的选择拼装支撑柱、梁、板模板安装校核浇砼拆模清理再周转使用。2)准备工作由木工工长按设计要求,对各分部制定配模及支撑方案,按照方案确定几何形状、尺寸、规格、数量、间距,不得任意加大,防止产生结构变形。并提前提供材料需用量计划表按施工进度要求确定模板、材料进场时间,因施工现场比较狭小,材料随进随用,尽量减少堆放场地。3)模板的选择工程所使用的模板:柱、梁、模板以定型组合钢模板为主,板采用高强度钢框覆塑胶合板,楼梯采用拼合式钢模板体系。4)圈梁砼硬架支模方法在砖混结构施工时,对240mm 内墙的硬架支模体系进行了改进,具体作法如下:附件:圈梁砼硬架支模组装图各部位组装好后,部件(1)用50mm×100mm方木加工成L形。在(11)其底部、外侧钉一40mm×4mm的带钢。部件(2)为6.5 钢筋焊成的封闭套。部件(3)、(4)为木楔,部件(5)为300mm宽的钢模板。安装时,在预留洞(截面53mm×120mm,间距1000mm)内先穿40mm×50mm小方木,临时支住钢模板。再在预留洞内穿入部件(2),使其两端出墙部分大致等长。由下向上穿入部件(1),按弹好的水平线(距圈梁顶550mm左右) 将部件(1)上的带钢钉入砖缝内20mm。两端由下向下插入木楔(3),两端同时用锤敲击,撑紧部件(2),使其紧固部件(1)及钢模利用木楔(4) 调整钢模板上皮高度,使其与设计圈梁上皮齐。取出临时支撑,即完成支模工序。将(7)预制空心板直接吊装在已支好的模板上。利用(6)板头间的80mm间隙浇灌圈梁砼。拆模时,打掉木楔(3)、(4),部件(1)轻轻一撬即可拆掉,部件(2)和钢模板自然就被取下来了。这种支模方法不易出现“缩口”、“跑模”等通病,能很好地保证砼的几何尺寸。各部件均能多次周转使用,省掉了常用的顶柱及50mm×100mm穿墙、锁口方木,操作工序简单, 大大加快施工进度,降低施工成本,而且有利于现场文明施工。5) 模板工程的施工质量模板工程的施工质量,必须做好拼缝严密不漏浆,支撑稳固安全不变形,标高和构件断面尺寸严格按图施工,按规定验收。对墙板节点的模板提前配置好,方便拆除安装,保证外观质量和断面尺寸。6)模板的拆除拆除支撑及模板前,必须请示项目经理部的同意后方可拆除模板。模板拆除时不得对混凝土表面造成损伤;梁板模板拆除前,必须在试压报告出来,满足施工规范的要求,方要拆除模板。模板拆除后,应做到工完场清。2.4.5 砌筑工程1 工艺流程: 砂浆搅拌作业准确砖浇水砌砖墙验评2 砖浇水:粘土砖必须在砌筑前一天浇水湿润,一般以水浸入砖四边1.5cm为宜,含水率为10%15%,常温施工不得用干砖上墙;雨季不得使用含水率达饱和状态的砖砌墙;冬期浇水有困难,必须适当增大砂浆稠度。3 砂浆搅拌:砂浆配合比应采用重量比,计量精度水泥为±2%,砂、灰膏控制在±5%以内。宜用机械搅拌,搅拌时间不少于1.5min。4 砌砖墙:(1) 组砌方法:砌体一般采用一顺一丁(满丁、满条)、梅花丁或三顺一丁砌法。砖柱不得采用先砌四周后填心的包心砌法。(2) 排砖撂底(干摆砖):一般外墙第一层砖撂底时,两山墙排丁砖,前后檐纵墙排条砖。根据弹好的门窗洞口位置线,认真核对窗间墙、垛尺寸,其长度是否符合排砖模数,如不符合模数时,可将门窗口的位置左右移动。若有破活,七分头或丁砖应排在窗口中间,附墙垛或其它不明显的部位。移动门窗口位置时,应注意暖卫立管安装及门窗开启时不受影响。另外,在排砖时还要考虑在门窗口中边的砖墙合拢时也不出现破活。所以排砖时必须做全盘考虑,前后檐墙排第一皮砖时,要考虑甩窗口后砌条砖,窗角上必须是七分头才是好活。(3) 选砖:砌清水墙应选择棱角整齐,无弯曲、裂纹,颜色均匀,规格基础一致的砖。敲击时声音响亮,焙烧过火变色,变形的砖可用在基础及不影响外观的内墙上。(4) 盘角:砌砖前应先盘角,每次盘角不要超过五层,新盘的大角,及时进行吊、靠。如有偏差要及时修整。盘角时要仔细对照皮数杆的砖层和标高,控制好灰缝大小,使水平灰缝均匀一致。大角盘好后再复查一次,平整和垂直完全符合要求后,再挂线砌墙。(5) 挂线:砌筑一砖半墙必须双面挂线,如果长墙几个人均使用一根通线,中间应设几个支线点,小线要拉紧,每层砖都要穿线看平,使水平缝均匀一致,平直通顺;砌一砖厚混水墙时宜采用外手挂线,可照顾砖墙两面平整,为下道工序控制抹灰厚度奠定基础。(6) 砌砖:砌砖宜采用一铲灰、一块砖、一挤揉的“三一”砌砖法,即满铺、满挤操作法。砌砖时砖要放平。里手高,墙面就要张;里手低,墙面就要背。砌砖一定要跟线,“上跟线,下跟棱,左右相邻要对平”。水平灰缝厚度和竖向灰缝宽度一般为10mm,但不应小于8mm,也不应大于12mm。为保证清水墙面主缝垂直,不游丁走缝,当砌完一步架高时,宜每隔2m水平间距,在丁砖立楞位置弹两道垂直立线,可以分段控制游丁走缝。在操作过程中,要认真进行自检,如出现有偏差,应随时纠正,严禁事后砸墙。清水墙不允许有三分头,不得在上部任意变活、乱缝。砌筑砂浆应随搅拌随使用,一般水泥砂浆必须在3h内用完,水泥混合砂浆必须在4h内用完,不得使用过夜砂浆。砌清水墙应随砌、随划缝,划缝深度为810mm,深浅一致,墙面清扫干净。混水墙应随砌随将舌头灰刮尽(7) 留槎:外墙转角处应同时砌筑。内外墙交接处必须留斜槎,槎子长度不应小于墙体高度的2/3,槎子必须平直、通顺。分段位置应在变形缝或门窗口角处,隔墙与墙或柱不同时砌筑时,可留阳槎加预埋拉结筋。沿墙高按设计要求每500mm预埋6钢筋2根,其埋入长度从墙的留槎处算起,一般每边均不小于1000mm,末端应加90°弯钩。施工洞口也应按以上要求留水平拉结筋。隔墙顶应用立砖斜砌挤紧。(8) 木砖预留孔洞和墙体拉结筋:木砖预埋时应小头在外,大头在内,数量按洞口高度决定。洞口高在1.2m以内,每边放2块;高1.22m,每边放3块;高23m,每边放4块,预埋木砖的部位一般在洞口上边或下边四皮砖,中间均匀分布。木砖要提前做好防腐处理。门窗安装的预留孔,暖卫管道,均应按设计要求预留,不得事后剔凿。墙体拉结筋的位置、规格、数量、间距均应按设计要求留置,不应错放、漏放。(9) 安装过梁、梁垫:安装过梁、梁垫时,其标高、位置及型号必须准确,坐灰饱满。如坐灰厚度超过2cm时,要用豆石混凝土铺垫,过梁安装时,两端支承点的长度应一致。(10) 构造柱做法:凡设有构造柱的工程,在砌砖前,先根据设计图纸将构造柱位置进行弹线,并把构造柱插筋处理顺直。砌砖墙时,与构造柱连接处砌成马牙槎。每一个马牙槎沿高度方向的尺寸不宜超过30cm(即五皮砖)。马牙槎应先退后进。拉结筋按设计要求放置,设计无要求时,一般沿墙高50cm设置2根6水平拉结筋,每边深入墙内不应小于1m。5 冬期施工:在预计连续10d由平均气温低于+5或当日最低温度低于-3时即进入冬期施工。冬期使用的砖,要求在砌筑前清除冰霜。水泥宜用普通硅酸盐水泥,灰膏要防冻,如已受冻要融化后方能使用。砂中不得含有大于1cm的冻块,材料加热时,水加热不超过80砂加热不超过40。砖正温度时适当浇水,负温即应停止。可适当增大砂浆稠度。冬期不应使用无水泥的砂浆。3 质量标准1 保证项目:(1) 砖的品种、强度等级必须符合设计要求。(2) 砂浆品种及强度应符合设计要求。同品种、同强度等级砂浆各组试块抗压强度平均值不小于设计强度值,任一组试块的强度最低值不小于设计强度的75%。(3) 砌体砂浆必须密实饱满,实心砖砌体水平灰缝的砂浆饱满度不小于80%。(4) 外墙转角处严禁留直槎,其它临时间断处留槎做法必须符合规定。2 基本项目:(1) 砌体上下错缝,砖柱、垛无包心砌法;窗间墙及清水墙面无清缝;混水墙每间(处)无4皮砖的通缝(通缝指上下二皮砖搭接长度小于25mm)。(2) 砖砌体接槎处灰浆应密实,缝、砖平直;每处接槎部位水平灰缝厚度不小于5mm或透亮的缺陷不超过5个。(3) 预埋拉筋的数量、长度均符合设计要求和施工规范的规定,留置间距偏差不超过一皮砖。(4) 构造柱留置正确,大马牙槎先退后进,上下顺直;残留砂浆清理干净。(5) 清水墙组砌正确,竖缝通顺,刮缝深度适宜、一致,楞角整齐,墙面清洁美观。3 成品保护(1) 墙体拉结筋、抗震构造柱钢筋、大模板混凝土墙体钢筋及各种预埋件,暖卫、电气管线等,均应注意保护,不得任意拆改或损坏。(2) 砂浆稠度应适宜,砌墙时应防止砂浆溅脏墙面。(3) 在高车架进料口周围,应用塑料薄膜或木板等遮盖,保持墙面洁净。(4) 尚未安装楼板或屋面板的墙和柱,当可能遇到大风时,应采取临时支撑等措施,以保证施工中墙体稳定性。4 应注意的质量问题(1) 基础墙与上部墙错台:基础砖撂底要正确,收退大放角两边要相等,退到墙身之前要检查轴线和边线是否正确,如偏差较小可在基础部位纠正,不得在防潮层以上退台或出沿。(2) 灰缝大小不匀:立皮数杆要保证标高一致,盘角时灰缝要掌握均匀,砌砖时小线要拉紧,防止一层线松,一层线紧。(3) 混水墙粗糙:舌头灰未刮尽,半头砖集中使用,造成通缝;一砖厚墙背面偏差较大;砖墙错层造成螺丝墙。半头砖应分散使用在墙体较大的面上。首层或楼层的第一皮砖要查对皮数杆的标高及层高,防止到顶砌成螺丝墙。一砖厚墙应外手挂线。(4) 构造柱处砌筑不符合要求:构造柱砖墙应砌成大马牙槎,设置好拉结筋,从柱脚开始两侧都应先退后进,当凿深12cm时,宜上口一皮进6cm,再上一皮进12cm,以保证混凝土浇筑时上角密实构造柱内的落地灰、砖渣杂物必须清理干净,防止混凝土内夹渣。2.4.6钢筋混凝土工程钢筋砼工程包括:模板工程、钢筋工程、混凝土工程三大工种,施工生产中必须密切配合,统筹安排,合理组织,确保构件的施工质量。1)施工工序:制作模板安装模板安装钢筋骨架拌制砼浇捣砼养护砼拆模模板修。2)机械设备的配备:本工程砼采用自动计量配料机上料。 搅拌前,应按施工配合比调整自动计量配料机,由专职上料机操作人员控制上料机。 在浇灌砼前,对模板内的杂物和钢筋上的油污等清理干净,将模板的孔洞和缝隙堵严,并将模板浇水湿润,但不得有积水,当浇筑高度超过3m时,应将砼通过制作好的串筒投入。不得随意投入而造成混凝土离析。 施工前的检查工作:模板、支架要牢固性,几何尺寸、轴线要准确,设备安装管线要预埋完备;钢筋垫块、铁马凳应安放牢固;搭设的马道必须牢固,不能将架板放在钢筋上。3)质量要求:凡进入现场的原材料,水泥应检查出厂证明书,并按规定进行安定性和强度试验,贮藏期三个月以上的水泥重新核定其标号,砂石材料应符合相应的规范要求,进场水泥必要时应重新试验鉴定,做含泥量和压碎试验。4)混凝土浇筑方案:为了切实做好混凝土工程的施工,特拟定混凝土浇灌方案如下:根据本工程混凝土工作量,计划在楼中部配备二台JZC-350混凝土搅拌机,该搅拌机平均搅拌能力为:68立方米/小时。结构层混凝土、预制构件板的垂直运输,后期室内外装饰工程,主要依靠二部快速提升架完成。快速提升架以负责运输的同时,承担装修阶段、设备安装的垂直运输任务。靠快速提升架二部负责运输,同时承担阶段的垂直运输任务。项目经理部生产负责人在混凝土浇灌的施工准备及施工过程中,对钢筋砼条形基础、主体梁、部分板都以其浇筑速度4.8 立方米/小时进行工作安排, 并及时掌握施工准确及施工进度的进展情况,提前作出劳动力和工具的调整安排。为了保证浇灌的砼不在二次浇灌前凝结,而产生较多的施工缝,本方案根据分部工程砼工作量及灌筑强度,特对其每次浇筑铺设长度做出如下规定: 础:自西向东一次浇筑完成,不留施工缝。 梁板浇灌方向同上,每次浇筑宽度不在于1500mm,自西向东S形推进,一次连续作业完成,不留施工缝。 构造柱浇灌时,用脚手架钢管制作操作平台要牢固、平稳。梁、板浇筑时,用脚手钢管大于20的钢筋制作成简易马凳,跨越钢筋,同时铺设操作台和人行通道。以防止在操作过程中将已成形的钢筋网破坏。5)注意事项:混凝土在浇筑前,要严格执行混凝土浇灌令制度,严格控制混凝土的标号,由专人负责监督检查,发现问题及时纠正。混凝土所使用的材料应计量准确,按配合比严格配料,充分搅拌均匀后方可出料。梁、板采用插入式震动棒震捣,混凝土浇筑的自由下落高度不得超过3米,结构超高时应设斜槽下料; 板表面采用平板振动器震捣。混凝土厚度为1.25倍震动棒长度分层进行,梁板同时浇筑,垂直构件连续浇筑,并避免触及模板跑位,震捣中不得漏震、欠震、少震、超震。混凝土施工缝按楼层设置,垂直方向不得设置施工缝,施工缝处理方法参照有关规定进行。混凝土浇筑成型后,现场应根据其气候情况进行洒水养护,已浇筑的砼应覆盖和浇水养护,不得少于七昼夜,防止混凝土出现裂缝。2.4.7屋面工程屋面工程施工前,凡进入隐蔽工程的施工项目时,应对前分项分部工程进行验收。防水施工前,基层应干燥、平整、光滑,阴阳角要做成小圆脚。屋面工程施工时,注意掌握温度,保证防水功能,无渗漏现象,其构造和防水保温层必须符合设计要求。屋面工程施工完成后,应采取妥善保护措施防止损坏。1 掌握施工操作要领(1)施工准备对进库的防水卷材应进行抽样复试,其抗拉强度、延伸率、耐热性、低温柔性以及不透水性均应达到规定指标。(2)施工要求保温层:保温层的厚度、坡度要根据设计要求铺设,表面平整、密实。找平层:为防止砼找平层的水分渗进保温层内,用细石混凝土找平、拍实、压光。(3)排气管:在浇筑细石混凝土找平层时,按6 米间距留设纵横排气道,十字交叉处安插排气管,沿女儿墙或檐沟留设分格缝,缝内嵌胶泥密封膏。(4)找平的表面必须平整整齐,坡度一致,无积水,不起砂。找平层与女儿墙、烟囱、管道、必须抹成圆弧状,以便铺贴屋面防水卷材。2 施工工序施工顺序:清理基层试铺、弹线卷材辊压、排气搭接缝密封处理清理、检查、验收。(1)清理基层:找平层表面必须清理干净,特别是檐沟、 落水口、排气道内的杂物均应清理干净。(2)铺贴防水卷材:施工前先将卷材打试铺, 在基层上弹线定位。卷材长边搭接7cm,短边搭接10cm。(3)自粘防水卷材铺贴要保持松弛态,不宜拉紧, 铺贴时应用压辊由卷材中央向两端压实,赶出气泡,避免空鼓、皱折。(4)自粘防水卷材之间接缝粘结:待大幅卷材铺贴后, 对压实粘牢的接缝处,亦可再用密封膏进行封口处理,以确保严实。 (5)屋面防水卷材施工前,应将管道根、烟囱根、 落水口等节点周围以及转角处的卷材剪开,采用密封膏封固。(6)屋面防水卷材施工完毕后, 应认真检查接缝和各节点部位的粘贴密封质量,以保证防水层整体质量严密,不渗水。3 细部处理卷材防水屋面一些细部大多数是变形集中表现的部位,如结构变形,基层和防水层收缩及温差变形等,这些部位易产生开裂而导致渗漏。对这些部位简称为“一头、二缝、三口、四根”采取以下处理方法:(1)一头选材收头女儿墙四周留设1/4砖槽,槽下部采用水泥砂浆抹成斜面, 卷残压进槽内,用油膏封严,再用水泥砂浆抹女儿墙时抹收头。 (2)二缝变形缝、分格缝变形缝:在变形缝上铺贴2层(附加一层)防水卷材, 各粘贴一边,以适应沉降变形的需要。出入口:屋面的洞口容易踏破卷材引起渗水,因此在出入口入,采用双层防水卷材铺贴,以增强防水能力。落水口:为保证屋面雨水迅速排出,落水口应低于檐沟,而檐沟必须坡向落水口,在初抹后还要放水试验,以保证坡度的正确。四根女儿墙根、烟囱根、管道根、设备基础根在女儿墙根、烟囱根、管道根、设备基础根与屋面交界处,均采用细石混凝土或水泥砂浆抹成圆弧状。粘贴防水卷材时,底部先贴一层附加层,上部防水卷材收头贴进凹槽内,并用密封膏封固。管道根部采用细石混凝土拍成锥形,粘贴防水卷材时(底部先贴一层附加层),上部剪成三角形与管道粘贴牢固,并用密封膏封固。4 把好检查验收关(1)屋面防水卷材贴完验收后,必须将卷残物理性能的检查报告及其他有关资料收集归档。(2)屋面不应有积水渗漏现象存在。检查积水或渗漏的一般方式有三种:在下雨后进行;浇水进行;蓄水的方法。(3)防水卷材的接缝必须粘贴牢固,封闭严密,不允许有皱折、孔洞、脱层、或滑移和其它缺陷。(4)落水口周边以及防水卷材的未端(收头)必须封闭粘贴牢固,并要把落水口和檐沟的尘土、杂物清扫干净,以确保排水畅通。屋面工程施工时,注意掌握温度,保证防水功能,无渗漏现象,其构造和防水保温层必须设计要求。屋面工程施工完成后,应采取妥善保护措施防止损坏。2.4.8 装饰工程装饰工程所选用的材料必须具有产品质量合格证,产品说明书及操作规程。材料品种、规格、颜色和图案,必须符合设计要求和现行材料标准的规定。1.外墙、内墙面抹灰抹灰前必须将穿越墙面和楼板管道孔填实,密集管道的背后墙面抹灰,接茬应顺直。室内外抹灰工程施工时,应浇水湿润墙面,摊饼冲筋,归方,然后再进行逐间、逐层抹灰,特别强调细部细作,精心施工。各装饰分项工程应首先做好样板间,经建设 抹灰前必须将穿越墙面和楼板管道孔填实,密集管道的背后墙面抹灰,接茬应顺直。室内外抹灰工程施工时,应浇水湿润墙面,摊饼冲筋,归方,然后再进行逐间、逐层抹灰。各装饰分项工程应首先做好样板间,经建设单位、监理验收优良后,方可继续大面积分班组施工,其它各分项工程严格按照施工操作归程及规范进行施工。然后再进行逐间、逐层抹灰,特别强调细部细作,精心施工。各装饰分项工程应首先做好样板间,经建设单位、监理验收优良后,方可继续大面积分班组施工,其它各分项工程严格按照施工操作归程及规范进行施工。2.4.9设备安装工程本工程主要分为以下几个系统:给排水、采暖、消防系统、照明电气、防雷接地系统、综合布线等安装工程的施工和管理。1)施工准备土建工程开工后,设备安装工程进入施工前的准备阶段:当进入基础工程的施工时,设备安装工程的预埋工作开始,设备安装人员配合土建行施工。2)施工方法本工程设备安装工程的施工工期比较紧张,设备安装人员必须穿插进行施工。设备安装采取分路同时安装,根据施工进度、天气情况,随时调整。给水、排水管道安装管道安装:安装前必须清除内部污垢和杂物,防止阻塞。管架制作安装:严格按施工图纸要求下料、焊接,经过防锈处理后,安装在承重结构上,位置要正确,埋设平整牢固,与管道接触紧密。给排水管道安装:给水横管要有坡度,坡向泄水装置:排水管径和最小坡度应严格按设计要求其规范施工。管道连接:给水管道采用镀锌钢管,丝扣连接;室内排水管和出户管采用排水铸铁管,石棉水泥接口。防腐:明装镀锌钢管、铸铁管道表面要清理干净,用防腐材料粉刷。电气安装电气安装交叉施工多、任务重,因此要做好相互协调工作,紧密配合土建、设备及其它工种。配电:电力电缆

    注意事项

    本文(学院小区住宅楼砖混结构施工组织设计.doc)为本站会员(夺命阿水)主动上传,课桌文档仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知课桌文档(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    备案号:宁ICP备20000045号-1

    经营许可证:宁B2-20210002

    宁公网安备 64010402000986号

    课桌文档
    收起
    展开
