欢迎来到课桌文档! | 帮助中心 课桌文档-建筑工程资料库
课桌文档
全部分类
  • 党建之窗>
  • 感悟体会>
  • 百家争鸣>
  • 教育整顿>
  • 文笔提升>
  • 热门分类>
  • 计划总结>
  • 致辞演讲>
  • 在线阅读>
  • ImageVerifierCode 换一换
    首页 课桌文档 > 资源分类 > DOC文档下载

    四层综合楼工程施工组织设计#湖北#框架结构#技术标.doc

    • 资源ID:1351805       资源大小:1.06MB        全文页数:175页
    • 资源格式: DOC        下载积分:10金币
    快捷下载 游客一键下载
    会员登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要10金币
    邮箱/手机:
    温馨提示:
    用户名和密码都是您填写的邮箱或者手机号,方便查询和重复下载(系统自动生成)
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP免费专享

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    四层综合楼工程施工组织设计#湖北#框架结构#技术标.doc

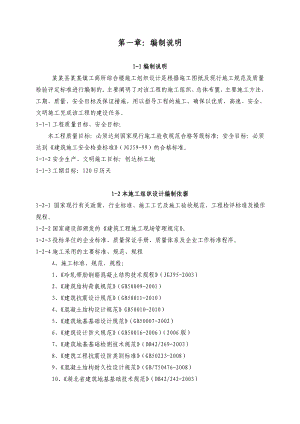

    第一章:编制说明1-1编制说明某某县某某镇工商所综合楼施工组织设计是根据施工图纸及现行施工规范及质量检验评定标准进行编制的。主要阐明了对该工程的施工组织、总体布置、主要施工方法、工期、质量、安全目标及保证措施,用以指导工程的施工,确保以优质、高速、安全、文明施工完成该工程的建设任务。1-1-1工程质量目标、安全目标:本工程质量目标:必须达到国家现行施工验收规范合格等级标准;安全目标:必须达到建筑施工安全检查标准(JGJ59-99)的合格标准。1-1-2安全生产、文明施工目标:创达标工地1-1-3工期目标:120日历天1-2本施工组织设计编制依据1-2-1 国家现行有关政策、行业标准、施工工艺及施工验收规范、工程检评标准及操作规程。 1-2-2国家建设部颁发的建筑工程施工现场管理规定。1-2-3投标单位的企业标准、质量保证手册、质量体系及企业工作标准程序。1-2-4施工采用的主要标准、规范、规程A、施工标准、规范、规程:1、冷轧带肋钢筋混凝土结构技术规程(JGJ95-2003)2、建筑结构荷载规范(GB50009-2001)3、建筑抗震设计规范(GB50011-2010)4、混凝土结构设计规范GB50010-2010)5、建筑地基基础设计规范(GB50007-2002)6、建筑设计防火规范(GB50016-2006)(2006版)7、建筑地基基础检测技术规范(DB42/269-2003)8、建筑工程抗震设防类别标准(GB50223-2008)9、混凝土结构耐久性设计规范(GB/T50476-2008)10、湖北省建筑地基基础技术规范(DB42/242-2003)11、建筑结构可靠度设计统一标准(GB50068-2001)12、砌体结构设计规范(GB50003-2001)13、工程建设标准强制性条文(房屋建筑部分2009年版)14、全国民用建筑工程设计技术措施结构1-2-5其他上述规范若在工程建设过程中,国家有关部门颁布新的规范、标准,则应按合同规定要求执行新的规范、标准。若有新材料、新工艺,暂无国家规范或标准。可在征得现场监理工程师书面同意后,使用行业规范。1-3指导思想及实施目标1-3-1指导思想在该工程施工中推行项目法管理,并严格贯彻执行国家现行施工验收规范合格等级标准,建立健全质量保证体系,确保该工程施工达到合格工程。本工程施工的指导思想是:以质量为本,保证项目质量体系的有效运行,选用高素质的项目经理、项目技术负责人及工程技术管理人员,按国际惯例组织实施项目法施工,积极推广应用新技术、新材料、新工艺、新设备、科学组织、高效管理,优质圆满地完成该项目的全部施工任务,为业主提供优质的产品和优良的服务。1-3-2实施目标本项目的实施目标:科学地组织施工、推行、强化项目法施工管理,推广科技成果应用,采用成熟的施工工艺,以强有力的技术管理手段,促进施工顺利进行。1-3-3质量目标严格按国家施工验收规范及设计要求组织施工,全面贯彻执行国家现行施工验收规范合格等级标准。单位工程一次交验合格率100%,混凝土生产水平达优良;杜绝质量事故,消除质量通病;确保工程质量,创无质量通病工程。1-3-4安全目标完善项目安全管理制度,提高安全生产意识,落实各项安全责任制及技术措施,年职工负伤频率控制在10以下,无治安事件,无火警,达到建筑施工安全检查标准(JGJ59-99)的合格标准。1-3-5工期目标总工期:120日历天。1-3-6文明施工目标现场按湖北省文明施工达标工地进行管理,工程中标后立即制订科学合理的施工现场管理方法,按照高起点的文明施工管理要求,做到现场干净、整齐有序,标识清晰明确,现场主干道采用混凝土硬化处理,施工操作程序化,做到工完场清;优先采用环保型材料,场区适当变化、绿化,保护好临近树木及花草,创花园式工地,保证措施坚强有力。1-3-7服务目标服务周到,信守合同,密切配合,严格贯彻GB/T19002生产、安装和服务的质量保证模式。1-3-7-1在建工程的服务在整个施工过程中,随时搞好服务工作,包括接受业主委托设计部门提出的设计变更,参加业主组织的现场调度会,完成业主指定的配合工作等。1-3-7-2保修回访服务严格按建设部规定在正常使用条件下,建设工程地基基础工程和主体结构工程,保质期为设计文件规定的该工程的合理使用年限,即五十年,土建保修两年,屋面及防水工程为五年;电气管线、给排水管道和装修工程为两年;其他项目的保修期限由双方约定,在接到用户通知后,本公司立即组织回访保修服务。1-3-8科学管理方面本工程招标范围为设计图纸范围内的所有土建、安装、装饰工程。为保证本招标文件的完整性,将此部分内容的施工方法及技术措施编入其中,使之更加完善,作为此部分内容的施工及配合依据。1-4本工程水文气象资料属亚热带温湿气候区,年降雨768.7-1702.7mm,每年平均降雨量1141.97mm,月最大降雨量484.3mm(1958年7月),降雨多集中在每年5-9月份,一般占年总降雨量的64-80%,最大可达86.25%;年蒸发量1059.5-1558.2mm,年平均值为1283.42mm,潮湿系数0.89。极端最高气温41.4(1969年8月2日);极端最低气温-12(1977年元月30日),每年平均气温16.8-17.5。历年最多风向为东和西南南风,其次为东南和东北风向。最大风速18m/s,最大积雪深度20cm,一般为2-10cm。长江在城区段最大迳流量5751亿立方米/年,平均4551亿立方米/年;最小年迳流量3348亿立方米。多年洪峰流量3-5万立方米/秒,平均流量1.39万立方米/秒,洪水期平均水位47.22米,最低水位标高38.80米,多年平均水位标高44.23米。第二章:工程概况及施工特点2-1工程综合说明2-1-1工程名称:某某县某某工商所综合楼工程2-1-2工程地点:某某县某某镇峡江路2-1-5承包方式:包工包料2-1-6质量目标:必须达到国家现行施工验收规范合格等级标准2-1-7工期目标:120天(日历天)2-1-8招标工程项目内容及承包范围: 以建设单位(业主)提供的工程量清单及施工图为准2-1-9项目编号: ZGZB【2012】0572-1-10建设单位:某某县工商行政管理局2-1-11招标代理单位:宜昌胜捷工程咨询有限责任公司2-1-12设计单位:宜昌天宇工程咨询有限公司2-1-13工程概况: 本工程位于某某县某某镇,建筑占地面积265.13平方米,总建筑面积862.78平方米;地基基础设计等级:乙类;抗震设防类别:标准设防类;抗震设防烈度为六度;建筑结构安全等级二级;结构类型:框架四层;本工程有效使用年限为50年,建筑高度为13.65米。 2-2建筑设计简况2-2-1地面做法大厅地面为:花岗岩触土地面,其做法详07EJ101-36-地9。办公室、过道地面为:陶瓷地砖触土地面,其做法详07EJ101-36-地8。厕所地面为80厚混凝土淡青色防滑地面砖(规格300×300)贴面,其作法详07EJ101-36-地16.厕所四周做素混凝土翻边自板面向上200,强度等级同梁。2-2-2楼面做法办公室、储藏间、档案室、楼梯及走廊为800×800陶瓷地砖楼面(颜色另定)其作法详08ZTJ107页16-(QS建筑保温砂浆厚度为30mm)。2-2-3内墙面及顶棚装饰做法内墙面基层为混合砂浆抹面,其作法详11ZJ001内墙面102。外罩白色乳胶漆,作法详见11ZJ001内墙102A,顶棚面为白色乳胶漆,其作法详见11ZJ001涂304。卫生间满贴瓷砖(规格及颜色另定),其作法详11ZJ001页52内墙201F。贴临卫生间的办公室的墙面应做防潮处理。做法详见11ZJ001内墙105。2-2-4外墙面装饰工程做法 外墙面为涂料外墙面和面砖外墙(部位及颜色祥立面图)。涂料外墙面其作法详08ZTJ107页10-(QS建筑保温砂浆厚度为40mm,面层为金属氟碳漆。面砖外墙面其作法详08ZTJ107页10-QS建筑保温砂浆厚度为40mm)。2-2-5屋面工程做法 屋面1为上人屋面:其做法详08ZTJ107页18-(QS建筑保温砂浆厚度为100mm);屋面2为不上人平屋面:其做法详08ZTJ107页19-(QS建筑保温砂浆厚度为100mm)。2-2-7门窗工程做法 所有未标注门垛为120,门均平开启方向墙面安装,窗除已交代者外均居墙中安装,建筑外门窗气密性能分级为4级,保温性能分级为III级;M1和C1玻璃采用6mmLW-E+12A+6mm透明中空双层钢化玻璃,M2门窗玻璃采用6+12空气+6透明中空双层钢化玻璃,其余窗均采用6+12空气+6普通中空玻璃。门窗框材料采用塑料。门窗立面均表示洞口尺寸,门窗加工尺寸按照装修面厚度予以调整。外窗气密性等级不应低于国家标准建筑外窗气密性能分级及其检测方法GB7107规定的4级。玻璃门和落地玻璃窗应采取加设防撞标志等符合建筑玻璃应用技术规程JGJ113-2009中7.3.1条的要求,并符合7.3.2条所规定的保护措施。门玻璃的选用面积应满足JGJ113-2009-7.1.1规定,有框玻璃应使用符合本规程表7.1.1的规定的安全玻璃。窗玻璃的选用面积应满足JGJ113-2009-7.1.1规定,窗玻璃超过0.9平方米应该使用钢化玻璃。所有卫生间窗户玻璃均采用磨砂玻璃,磨砂面朝内。 2-2-8油漆、五金做法 所有露明铁均刷防锈漆一度,上黑色油漆二度,作法详11ZJ001涂203;木基层刮腻予后刷清漆两度;预埋木砖及木质构件与墙体接触处严禁用煤焦油类防腐防潮处理剂,均刷氟化钠防腐剂二道。并刷防火涂料其燃烧性能应符合B2级规定。 2-2-9 落水、排水做法 屋面落水均采用DN110UPVC雨水管;每3M设伸缩节一个。接头必须严密、牢固,能经受建筑水压冲击。屋面雨水口,泛水,管道穿屋面及屋面突出部位的连接处均须加做一层相应防水材料2-2-10其他做法本工程所选用的建筑材料和装修材料都满足民用建筑工程室内环境污染控制规范GB50325-3.1.1;3.1.2;等规定。所使用的能释放氨的阴燃剂、混凝土外加剂,氨的释放量不应大于0.10%,测定方法应符合现行国家标准混凝土外加剂中释放氨的限量GB18588的规定。能释放甲醛的混凝土外加剂,其游离甲醛含量不应大于0.5g/kg,测定方法应符合国家标准室内装饰装修材料内墙涂料中有害物质限量GB18582-2001附录B的规定。本工程室内用人造木板及饰面人造木板,测定游离甲醛含量或游离甲醛释放量符合国家标准。同时,必须进行建筑场地土壤中氡浓度测定,并提供检测报告。 储藏室内严禁存放火灾色阶性等级为甲、乙类物品、产生噪声、震动和污染环境的设施。残疾人使用的门应符合以下规定:残疾人使用的门为平开门;轮椅通行门的净宽大于0.8米;乘轮椅者开启的平开门在门把手一侧的墙面留有大于500的宽度;乘轮椅者开启的门扇,应按安装视线观察玻璃、横执把手和关门把手,在门扇的下方应安装高0.35米的护门板;门扇在一只手操作下应易于开户,门槛高度及门内外地面高差小于15mm,并应以斜面过渡。 本工程凡钢筋混凝土与砌体连接处,先钉200宽钢丝网一层,然后再做室内外粉刷。所有主要材料,如外墙面砖,乳胶漆等选用规格,颜色均由建设方会同设计单位共同商定。选用产品应有国家有关部门鉴定证书,以确保工程质量。所有室内外墙面、楼地面及所有线脚均应按设计要求做到平整、挺直、所有管线,应预留洞口,避免事后打凿,安全应封实。室外墙面按照规划办规定的颜色施工,施工时先做小面积式样,并会同建设方及设计人认可后方可大面积施工。一层窗均设防盗网。凡没有地漏房间应做防水层,有水房间的楼地面应低于相邻房间20mm或做挡水门槛。内墙护角(阳角)作法详11ZJ001页22-。施工中每道分项工程需经相关部门验收合格后方可进行下一道工序的施工,施工中主要建筑材料均需经有关部门的检测合格后方可使用。2-2-11建筑节能设计各向窗墙比:东0.18、南0.13、西0.05、北0.31、均0.7,满足规范要求。其外墙门窗均采用塑料型材,玻璃采用6mmLOW-E+12A+6mm透明中空钢化玻璃和普通6+12A+6普通中空玻璃。外墙做法详08ZTJ107-10页-10,墙面做40mm厚QS建筑保温砂浆,K=0.7301.0,D=5.0263.0。屋面1K1=0.6400.7,做法08ZTJ107-18页-1,(100mm厚QS建筑保温砂浆),屋面2K2=0.6300.7,做法08ZTJ107-19页-2,(100mm厚QS建筑保温砂浆),地面R=1.421.2,地面做法详07EJ101P36地9。2-2-11-5电气工程本工程系某某县某某镇工商所综合楼。三层,局部四层,总建筑面积约为862.78平方米。本工程负荷分类:照明系统为三级负荷,应急及疏散照明为二级负荷。根据负荷计算,计算有功计算负荷为48.2KW,平均需用系数KX为0.9。本工程从室外引来一路低压电源,能承担本工程电气负荷,低压配电系统的接地形式为TN-C-S系统。照度要求:大厅照度为300LX,办公室、会议室为300LX,档案室为200LX,卫生间为75LX,走道为50LX;楼梯等为30LX。功率密度值规范要求:办公室、会议室、大厅不超过11W/,档案室不超过8W/。照明、插座分别由不同的支路供电,照明为单相二线制加PE系统,所有插座回路均设漏电断路器保护。装饰用灯具需与装修设计商定,功能性灯具需有国家主管部门的检测报告,达到设计要求的方可投入使用。电器设备的安装:照明配电箱为暗装,安装高度为底边距地1.5m。照明开关为暗装;安装高度均为1.3m,声光控开关为2.5 m。安全型暗插座距地为0.3米;挂式空调插座为1.8米;柜式空调开关箱为1.5米;防水插座为1.5米;多媒体配线箱插座为2.0米(在配线箱内),弱电插座距地为0.3米。当采用1灯具时,灯具的外露可导电部分应可靠接地;即需增加一根PE线,平面图中不再标注。本工程所有灯具的安装执行96D702-2中有关做法。电缆、导线的造型及敷设:低压出线电缆选用-./KV铜芯交联聚乙烯电力电缆,工作温度:90;若不敷设在桥架上,应穿镀锌薄壁钢管(SC)敷设。本工程SC管均为镀锌钢管。配电线路敷设在有可燃物的闷顶内时,应采取穿金属管等防火保护措施;敷设在有可燃物的中吊顶内时,宜采取穿金属管、采用封闭式金属线槽或难燃材料的塑料管等防火保护措施。施工时电气线路的选材、配线需严格按系统要求并符合国家安全和防火要求。电缆接或分支处,采用电缆绝缘穿刺连接器线夹,以达到良好的电气接触及绝缘、防水、防腐蚀的要求。要求变截面后分支电缆与主干电缆长度不能大于3米。所有穿过建筑物伸缩缝,沉降缝的管线应按建筑电气安装工程图集中有关的作法施工。综合布线系统:工作子系统为办公室内配置语言点和数据点。从信息插座到终端设备的连接线长度一般为3米,为便于有源终端设备的使用,信息插座与附近二、三级电源插座的距离为200毫米,均距地300毫米。水平子系统为水平子系统由总配线箱BD至信息插座之间的线缆、信息插座(含转接点配套设施)组成。水平配线采用超5类4对UTP电缆,穿金属管沿墙引至走道吊顶内。综合布线电源采用交流电源供电,交换机内设插座,电源就近引入。综合布线系统接地采用联合接地,接地电阻不大于1欧姆。在总配线间内设40X4接地铜排,并引至楼内的接地体上。当电缆从建筑物外面进入建筑物时,由设备承包商负责选用适配的信号线路浪涌保护器,信号线路浪涌保护器在符合设计要求。需要保护的电子信息系统必须采取等电位连接与保护接地措施。UTP.S式:结构化综合布线系统穿钢管沿墙敷至各使用点的方式。非屏幕双绞线(UTP.S5.004)12要穿钢管SC15;34根穿钢管SC20;56根穿钢管SC25。 消防电气:本工程所选设备、材料必须具有国家级检测中心的检测合格证书(3C认证),必须满足与产品相关的国家标准;供电产品、消防产品应具有入网许可证。要求所有应急灯的应急时间应不小于30分钟。应急照明灯和灯光疏散指示标志,应设玻璃或其它不燃烧材料制作的保护罩,疏散指示灯要求平时处于点亮状态,要求采用开关控制的两用型带蓄电池的应急灯具,平时照明为开关控制,停电后自动点亮。疏散指示灯为常亮。消防用电设备的配电线应穿管敷设。暗敷时应穿管并应敷设在不燃烧体结构内且保护层厚度不应小于30mm。明敷时(包括敷设在吊顶内),应穿金属管或封闭式金属线槽,并应在钢管外涂刷防火涂料,宜与其它配电线路分开敷设;当敷设在同一井沟内时,宜分别布置在井沟的两侧。消防线路及消防设备配电箱外壳应有明显的标示,供电线路上应挂具有“消防”二字的吊牌,配电箱外壳上应标有“消防”二字。开关、插座和照明灯具靠近可燃物时,应采取隔热、散热等防火保护措施。卤钨灯和额定功率不小于100W的白炽灯泡的吸顶灯、槽灯、嵌入式灯,其引入线应采用瓷管、矿棉等不燃材料作隔热保护。超过60W的白炽灯、卤钨灯、高压钠灯、金属卤灯光源、荧光高压汞灯(包括电感镇流器)等不应直接安装在可燃装修材料或可燃构件上。2-2-11-6屋顶防雷本工程年预计雷击次数为0.0557,故防雷等级为三类。在屋面四周女儿墙上安装避雷带作接闪器。并在整个屋面组成不大于20mX20m或24mX16m的网格。雷电流引下线利用图示构造柱内2根Ø16或4根Ø10主筋。要求:柱角筋上、下焊接连通;柱角筋与基础内基础梁角筋;四角筋在屋面圈焊后,引焊一根直径为16抛头筋伸出女儿墙或200mm,备与避雷带焊连。屋顶避雷带做法见08ZD01-29。避雷带过伸缩缝做法见99D501-1-2-27-避雷带过伸缩缝做法III。除被用于防雷及接地的结构钢筋外,另外附设的防雷及接地金属构件及螺栓、螺母、垫片等应做热镀锌的防腐处理。金属材料的连接采用搭焊接,其搭接长度不小于扁钢宽度的两倍或圆钢直径的六倍,并三菱侧施焊。焊接处涂补沥青防腐。管道与接地线的连接采用焊接,如焊接有困难可采用抱箍连接。屋面通气管及各种金属管道、金属旗杆、栏杆、装饰物等必须与避雷带可靠连接。 2-2-12结构设计简况本工程结构设计使用年限为五十年,建筑结构安全等级为二级。基本风压为Wo=0.3KN/m²,基本雪压为So=0.3KN/m²,地面粗糙度为B类,场地地震基本烈度为6度,设计基本地震加速度0.05g。结构计算采用多层及高层建筑结构空间有限元分析及设计软件SATWE,(中国建筑科学研究院结构所CAD工程部2008年版)。设计采用的均布活荷载标准值:办公室、会议室、卫生间为2.0 KN/m²,一般档案室、走廊为2.5 KN/m²、储藏室为5.0 KN/m²,楼梯为3.5KN/m²,屋顶花园为3.0 KN/m²、不上人屋面为0.7 KN/m²。建筑耐火等级为二级,梁耐火极限为1.5h,柱耐火极限均为2.5h,楼及楼梯板耐火极限均为1.0h;承重墙、梯间墙耐火极限为2.5h;走道两侧的隔墙耐火极限均为1.0h;房间隔墙耐火极限均为0.5h;吊顶(包含顶格栅)耐火极限均为0.05h。地基基础第一层强风化泥质粉砂岩;第二层中风化泥质粉砂岩。本工程采用独立柱基础,基础底面置于中风化泥质粉砂岩,其承载力特征值为1200KPa。施工期间应采取有效的防、排水措施保护地基土层。本工程基础与相临建筑的基础间净距离与基础底部高差之比应大于等于2。钢筋混凝土的垫层采用C20素混凝土,垫层厚度为100mm。基础施工完毕应及时回填,回填土应分层夯实,夯实后的干重度应不小于16 KN/m³,压实系数入C0.94,填土南侧有机物含量不超过5%。墙体防潮层20厚设于-0.060m处,采用1:2水泥砂浆掺5%水泥重的防水剂。 钢筋采用HPB300,fy=270N/mm²;HRB335,fy=200 N/mm² HRB335,fy=360 N/mm²。基础,基础梁,±0.000以上梁、柱、板混凝土强度等级为C30;填冲墙构造柱混凝土强度等级为C20。砌体的施工质量控制等级为B级,±0.000以下,砖、砌块强度等级为MU20蒸压普通砖,砂浆强度等级为M7.5水泥砂浆;±0.000以上,砖、砌块强度等级为MU3.5加气混凝土砌块,砂浆强度等级为Mb5.0混合砂浆(应用于外墙、内隔墙)。 本工程为框架结构,框架抗震等级为三级。板的底部钢筋伸入支座长度应5d,且应伸入到支座中心线;板的边支座和中间支座板顶标高不同时,负筋在梁或墙内的锚固应满足受拉钢筋最小锚固长度1a;双向板的底部钢筋,短跨钢筋至于下排,长跨钢筋至于上排,板上负筋的分布钢筋图未标明者均为8200;当板底与梁底平时,板的下部钢筋伸入梁内须弯折后置于梁的下部纵向钢筋之上;板上孔洞应预留,一般结构平面图中只表示出洞口尺寸300mm孔洞,施工时各工种必须根据各专业图纸配合土建预留全部孔洞,不得后凿。当孔洞尺寸300mm。2-2-13工程特点2-2-13-1本工程相对标高±0.000相当于黄海高程187.500米。综合楼为框架结构4层,独立柱基。 2-2-13-2本工程墙体±0.000以下采用240蒸压普通砖MU20,M7.5水泥砂浆;±0.000以上外墙采用250加气混凝土砌块,M5混合砂浆;框架隔墙采用200加气混凝土砌块,M5混合砂浆。大厅为花岗岩触土地面,内墙面基层为混合砂浆抹面,外罩白色乳胶漆。外墙面为涂料外墙面和面砖外墙,玻璃门和落地玻璃窗应采取加设防撞标志,所有露明铁均刷防锈漆一度,上黑色油漆二度,门槛高度及门内外地面高差小于15mm,并应以斜面过渡,本工程凡钢筋混凝土与砌体连接处,先钉200宽钢丝网一层,然后再做室内外粉刷。第三章:主要施工方法根据本工程特点,为确保质量目标,工期目标,安全文明施工目标的全面实现,创建无通病工程,编制土方挖运及回填方案、地下室施工方案、框架结构施工方案、填充墙施工方案、施工测量方案、外脚手架施工方案、装饰工程施工方案、钢筋连接专项施工方案、铝合金门窗施工方案、电气工程施工方案、消防水灭火系统施工方案等。本工程质量目标为合格工程,其主要施工方法如下:a、本工程施工管理严格执行建设工程项目管理规范,执行现代项目管理,实施建设工程备案制、监理制;严格执行现行施工质量验收规范和质量统一验收标准,工程施工检测由宜昌市建设工程质量检测站试验检测。b、基坑土方采用机械分层放坡开挖外运。其边坡按1:0.33放坡面由人工夯(拍)实后,用塑料网、土钉后抹30-50mm1:3水泥砂浆护面,以防止水土流失、塌方,局部支护拟采用人工挖孔桩垂直支护(具体详见专业设计),老基础采用风镐破碎,不采用爆破法施工,以保证工程安全。老基础采用塔吊运输。c、本工程采用全站仪或测距仪或经纬仪、钢尺定位,分段设置定位控制桩,以确保建筑物位置、尺寸,便于控制,以便同步开挖和施工。d、本工程采用塔吊和混凝土输送泵作为主要机械,作为材料、工具的垂直运输、水平运输机械,分别布置于建筑物周围(详见平面布置图),混凝土机械采用强制性搅拌机,双排扣件式脚手架全封闭施工,竹木定性模板和综合脚手架,实现清水混凝土目标。e、本工程施工段划分:主体结构按每单元组织分段施工,采用先浇筑柱砼后浇筑梁板砼,以便流水施工。填充墙及装修阶段(含屋面及防水工程),层与层流水作业,层间立体交叉作业。f、本工程采用以下新材料、新技术、新工艺、新结构:(1)新材料:UEA膨胀剂、UPVC及塑钢制品、轻质墙体材料等。(2)新技术:钢筋对焊及电渣压力焊连接技术。(3)新工艺:结构清水混凝土工艺、砖砌体“三.一”操作工艺。3-1框架结构施工方案本工程为框架结构,其同层框架柱、梁、板的混凝土强度等级均为C30,填充墙构造柱强度等级为C20。框架结构按抗震设防。采用平法设计图纸,其制图规则及构造详图为03G101。框架结构施工中,混凝土采用塔吊泵送配合运输方案,混凝土采用现场搅拌,外架全封闭施工,定型木竹模板及部分快拆体系。混凝土施工采取清水混凝土工艺施工,以实现薄抹灰工艺。梁板混凝土采用振动棒及平板振动器平行振捣,表面采用原浆找平、抹压;屋面混凝土表面采用原浆找平、抹压并用铁抹压光,采用薄膜覆盖、膜下浇水养护,时间不少于14天,以提高屋面结构的自防水能力,实现屋面结构混凝土不渗、不漏,为屋面防水工程的施工质量奠定坚实的基础。3-1-1钢筋工程钢筋进场应具有出厂质量证明书和试验报告单,钢筋的品种和质量必须符合设计要求和钢筋混凝土用热轧带肋钢筋(GN13788-2000)低碳热轧圆盘条(GB701-92)的规定,进场钢筋必须查对标牌和进行外观检查,并经现场抽样进行机械性能复试合格后方可使用,对于经现场抽样试验不合格的钢筋不得用于工程上。其品种、规格、数量必须符合设计要求。当钢筋品种、级别或规格须变更时,应办理设计变更文件。3-1-1-1质量要求钢筋进场应具有出厂质量证明书和试验报告单,钢筋的品种和质量必须符合设计要求和钢筋混凝土用热轧带肋钢筋(GBJ499-91)低碳热轧圆盘条(GB701-92)的规定,进场钢筋必须查对标牌和进行外观检查,并经现场抽样进行机械性能复试合格后方可使用,对于经现场抽样试验不合格的钢筋不得用于工程上。3-1-1-2钢筋的制作本项目钢筋的锚固长度按图集11G101-1第P53页中的la采用,以及纵向钢筋的搭接长度所用部位按图集011G101-1中构造采用。在任何情况下,纵向受拉钢筋的锚固长度不应小于250mm当钢筋接头率大于50时,应乘以相应系数。a、在制作钢筋前必须认真按施工图纸及施工规范要求进行翻样。b、钢筋加工的形状尺寸必须符合设计要求。当钢筋直径大于16时,接头应采用焊接接头。钢筋加工时采用对焊为主,机械选用100KVA对焊机;双面搭接焊接头为辅,焊条采用E502,焊缝长度不小于5d。柱子钢筋接头采用电渣压力焊接头,接头率小于50。框架梁通长主筋接头采用搭接接头,辅助焊接。以上钢筋接头均符合设计及规范要求。c、钢筋的弯钩或弯折以及钢筋的接头应符合规范的规定。d、从项目成本控制出发,为了减少二次运输,所有钢筋全部在现场钢筋棚制作,并用标牌将钢筋编号,使用部位,直径、形状标注清楚,分别堆放,避免混乱。钢筋绑扎时按施工顺序依次绑扎钢筋。3-1-1-3钢筋绑扎纵向受力钢筋的混凝土净保护层设计要求如下:C25-C45混凝土:柱:30mm; 梁:25mm; 板:20mm;P.O垫块采用1:2水泥砂浆(水泥采用P.O42.5级)垫块50mm见方,基础保护层厚度为35mm;梁保护层厚度为25mm带22号扎丝,板保护层厚度为20mm不带扎丝,扎丝为22号镀锌铁丝,双层钢筋的撑铁采用6-10钢筋加工,间距为400-600,垫块制作后应养护七天以上。钢筋连接接头采用搭接接头时:(1)纵向受拉钢筋帮扎搭接接头的搭接长度按下式决定,且在任何情况下纵向受拉钢筋的搭接长度均不应小于300mm。纵向受拉钢筋搭接长度混凝土强度等级C35C30C25C20纵筋搭接长度面积百分率2550255025502550HPB23527d32d29d34d33d39d38d44dHRB33533d39d36d42d40d47d47d55d冷轧带肋钢筋36d42d36d42d42d49d48d56d(2)纵向受压钢筋的搭接长度不应小于纵向受拉钢筋搭接长度的0.7倍,且纵向受压钢筋的搭接长度均不应小于200mm。(3)在纵向受力钢筋搭接长度范围内应配置箍筋,其直径不小于搭接钢筋较大直径的0.25倍,箍筋间距不大于搭接钢筋较小直径的5倍,且不大于100mm。a、柱钢筋绑扎(1)主筋骨架采用现场绑扎,主筋采用电渣压力焊接头,接头错开50%,距地梁面及楼面500mm以上,加密区按设计构造设置;矩形柱中部及上部箍筋各设一个定型箍,辅助焊接;柱主筋分层配料,编号备用,使该工序不占或少占工期。 当主筋配筋率大于3时,采取封闭焊接箍筋,即先按抗震箍筋绑扎,再辅助焊接长度大于5d。(2)在任一焊接接头中心至长度为钢筋直径d的35倍且不小于500mm区段内,同一根钢筋不得有两根接头,在该区段有接头的受力钢筋截面面积占受力钢筋总截面面积的百分率,应符合设计要求和施工规范规定。(3)本项目按50%控制接头,按设计要求的箍筋间距和数量先将箍筋按弯钩错开要求套在伸出的钢筋上。(4)主筋接头验收合格后,用粉笔或石笔标出箍筋间距,由上往下用扎丝绕扣绑扎及时辅焊固定。(5)箍筋应与主筋垂直,箍筋转角与主筋交点要绑扎,主筋与箍筋非转角部分的相交点成梅花或交错绑扎,但箍筋的平直部分与纵向钢筋交叉点可成梅花式交错绑扎,以防骨架歪斜,箍筋的接头(即弯钩叠合处)应沿竖向交错布置。b、梁钢筋绑扎(1)梁底模板支设好后,在底模板上按设计要求布置主筋,在主筋上划出箍筋间距,然后按以下次序进行绑扎:主梁筋穿好箍筋,按已划好的间距逐个分开放主梁上部钢筋、次梁上部筋隔一定间距将梁底主筋与箍筋绑住绑扎上部钢筋再绑扎下部主筋最后绑扎腰筋等构造筋。(2)梁中箍筋应与主筋垂直,箍筋开口处应交错设置,箍筋转角与纵向钢筋的交叉点均应扎牢,箍筋弯钩的叠合处在梁中应交错绑扎。本方案对框架结构中的柱、梁箍筋仍采用抗震构造,其弯钩为135°,直钩长度不小于10d。(3)负弯矩钢筋位置要正确:梁与柱节点处,梁钢筋锚固长度应符合设计要求,双排筋之间距离为25mm,采取垫筋(25短筋)控制,以确保二排筋位置。(4)梁的受力钢筋接头采用电弧焊时,在同一构件内的焊接接头应相互错开。在任一焊接接头中心至长度为钢筋直径d的35倍且不小于500mm的区段L内,接头钢筋与钢筋总截面面积的百分率,受拉区不宜超过50%,且不宜采用弯矩最大处,即梁底筋接头位置为梁支座端1/3范围;梁面筋接头宜为跨中1/3范围。(5)梁侧面纵向构造筋和拉结筋按图集03G101第42页、第45页的具体要求施工,建议将其中a值由“300”改为“200”,腰筋直径由“12(级)”改为“14(级)”,腰筋的锚固及搭接长度均为500mm。c、板钢筋绑扎(1)绑扎前应验收模板,将模板上垃圾杂物清理干净,用粉笔或墨线在模板上划好主筋、分布筋的间距。(2)按划好的钢筋间距,先排放受力筋,后放分布筋,短向钢筋布置在下,长向钢筋布置在上的顺序进行绑扎,钢筋网片均应逐扣绑扎牢固;验收后方可进行预埋,预埋件、电线管、预留孔等同时配合安装并固定。(3)钢筋搭接长度、位置和数量必须符合规范要求。(4)板在框架梁交叉处,板的钢筋应在上,框架梁的钢筋居下,主梁的钢筋在上;板底筋短方向在下,长方向在上,扎成网片,板面筋长方向在下,短方向在上,扎成网片。(5)单向板筋绑扎应采用八字扣对外围两根钢筋的相关点全部绑扎,其余各点可隔点交错绑扎;双向配筋板相交点必须全部绑扎。配双层钢筋的板,两层钢筋之间须设钢筋支架,以保持上层钢筋位置的正确。(6)板的负弯矩筋,每个交点扣均要绑扎,并在主筋中部下设置8支架,负筋直钩应垂直,间距为400-600,以防被踩踏,要严格控制负筋的位置采用支垫及辅助焊接,以防变形及偏移。d、楼梯钢筋的绑扎(1)在楼梯支好的底模上,弹上主筋和分布筋的位置线,按设计图纸中主筋和分布筋的排列,先绑扎主筋,后绑扎分布筋,每个交点均应绑扎。有楼梯梁时,则先绑扎梁,后绑扎板钢筋。(2)底板钢筋绑扎完后,待踏步模板支好后,再绑扎踏步钢筋,并垫好砂浆垫块。(3)主筋接头数量和位置,均应符合设计要求和施工验收规范的规定。3-1-1-4钢筋工程验收钢筋绑扎完毕后,必须经建设单位、监理工程师单位现场代表和质监站监督员检查验收合格,并做好隐蔽记录,经有关人员签字后,方可浇筑混凝土,钢筋工程施工验收按GB50204-2002混凝土结构工程质量及验收规范执行。3-1-1-5钢筋成品保护(1)往楼板上吊运钢筋时,应选择存放地点,垫平放置,以免变形。(2)钢筋在堆放过程中,要保持钢筋表面洁净,不允许有油渍、泥土或其它杂物污染钢筋,贮存期不宜过久,以防钢筋遭到锈蚀。(3)在钢筋绑扎过程中和钢筋绑好后,不得在已绑好的钢筋上行人、堆放物料或搭设跳板,特别是防止踩踏压踏雨篷等悬挑结构的钢筋,以免影响结构强度和使用安全。(4)楼板等的负弯矩钢筋绑好后,在浇筑混凝土前进行检查、整修,保持不变形,在浇灌混凝土时设专人负责监护整修。(5)绑扎钢筋时,防止碰动预埋铁件及洞口模板。(6)模板内表面涂刷隔离剂时,应避免污染钢筋。(7)安装电线管、暖卫管线或其他管线埋设时,应避免任意切断和移动钢筋,否则,按被切断钢筋数量的两倍对称加强处理。3-1-2模板工程模板及其支架,必须保证结构构件各部分形状尺寸和相互位置的正确,经计算必须具有足够的承载力,刚度和稳定性能可靠地承受新浇混凝土的自重和侧压力,以及施工过程中所产生的负荷,所有模板在制作时,靠混凝土面一边全部做成清水模板,装饰工程中所有梁、板混凝土面均达到装饰工程标准,即装饰中不做抹灰处理,直接刮腻子或做涂料,提高结构质量,减少湿作业,加速施工,降低成本。3-1-2-1综合脚手架搭设综合脚手架采用48×3.5扣件式脚手架,8m跨内立杆间距布置为:主梁两边各500mm,即间距1.00m,跨内立杆间距为1.40m,每跨内设立杆6根;6.3m跨内立杆间距布置为:主梁两边各700mm,即间距1.40m,跨内立杆间距为1.60m,每跨内设立杆4根。水平杆及扫地杆竖向间距小于1.50m,梁底小横杆间距为600-750mm;剪刀撑布置:每跨中部各设剪刀撑一道,使综合脚手架的变形能力得以加强,当柱子混凝土拆模后,将脚手架与柱子在中部和顶部各扣接一次,以提高脚手架整体刚度。二层脚手架立杆应与底层立杆对齐,立杆底均设50厚木垫板支垫。脚手架料具用量如下:钢管 50吨扣件 2000只密目网 800m23-1-2-2柱模板a、模板由定型模板、加固槽钢和支撑系统等组成,根据该工程实际情况,采用竹质塑压模板,加工定型模板一全套,层间周转使用。b、模板施工顺序:清理冲洗,贴胶条于施工缝侧面组装柱模安装柱箍转角柱安装拉杆斜撑校正垂直度柱模预检验收落筑混凝土柱模拆除修检备用。c、柱截面尺寸边长大于500mm时,在中部设置工具式对拉螺栓加固,竖向间距为600mm。3-1-2-3梁模板梁底模板采用定型竹木模板,侧模采用竹胶板,模板在木工棚加工成型、编号,加工尺寸应放大样加工,安装时采用塔

    注意事项

    本文(四层综合楼工程施工组织设计#湖北#框架结构#技术标.doc)为本站会员(夺命阿水)主动上传,课桌文档仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知课桌文档(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    备案号:宁ICP备20000045号-1

    经营许可证:宁B2-20210002

    宁公网安备 64010402000986号

    课桌文档
    收起
    展开
