欢迎来到课桌文档! | 帮助中心 课桌文档-建筑工程资料库
课桌文档
全部分类
  • 党建之窗>
  • 感悟体会>
  • 百家争鸣>
  • 教育整顿>
  • 文笔提升>
  • 热门分类>
  • 计划总结>
  • 致辞演讲>
  • 在线阅读>
  • ImageVerifierCode 换一换
    首页 课桌文档 > 资源分类 > DOC文档下载

    住宅节能保温施工方案.doc

    • 资源ID:1291844       资源大小:41.50KB        全文页数:16页
    • 资源格式: DOC        下载积分:10金币
    快捷下载 游客一键下载
    会员登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要10金币
    邮箱/手机:
    温馨提示:
    用户名和密码都是您填写的邮箱或者手机号,方便查询和重复下载(系统自动生成)
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP免费专享

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    住宅节能保温施工方案.doc

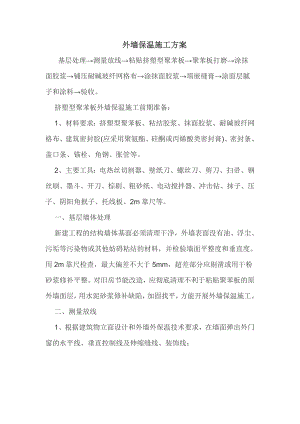

    外墙保温施工方案基层处理测量放线粘贴挤塑型聚苯板聚苯板打磨涂抹面胶浆铺压耐碱玻纤网格布涂抹面胶浆填嵌缝膏涂面层腻子和涂料验收。挤塑型聚苯板外墙保温施工前期准备:1、材料要求:挤塑型聚苯板、粘结胶浆、抹面胶浆、耐碱玻纤网格布、建筑密封胶(应采用聚氨酯、硅酮或丙烯酸类密封膏)、密封条、盖口条、锚栓、角钢、胀管等。2、主要工具:电热丝切割器、壁纸刀、螺丝刀、剪刀、扫帚、钢丝刷、墨斗、开刀、棕刷、粗砂纸、电动搅拌器、冲击钻、抹子、压子、阴阳角抿子、托线板、2m靠尺等。一、基层墙体处理新建工程的结构墙体基面必须清理干净,外墙表面没有油、浮尘、污垢等污染物或其他妨碍粘结的材料,并检验墙面平整度和垂直度。用2m靠尺检查,最大偏差不大于5mm,超差部分应剔凿或用干粉砂浆修补平整。对旧房节能改造,应彻底清理不利于粘贴聚苯板的原外墙面层,用水泥砂浆修补缺陷,加固找平,方能开展外墙保温施工。二、测量放线1、根据建筑物立面设计和外墙外保温技术要求,在墙面弹出外门窗的水平线、垂直控制线及伸缩缝线、装饰线;2、在建筑物外墙大角(阴角、阳角)及其它必要处挂垂直基准钢线;每个楼层在适当位置挂水平线,以控制EPS聚苯板的垂直和平整度。三、粘贴聚苯板1、挤塑型聚苯板切割:尽量使用1200*600mm或900*600mm标准尺寸的聚苯板。若使用非标准尺寸的聚苯板,应采用电热丝切割器或壁纸刀进行裁剪加工。对角线误差±2mm,按实际需要的尺寸加工。尺寸允许偏差为±2mm,大小面垂直。2、粘结胶浆:使用用于外墙保温施工的成品粘结砂浆。配制好的粘结砂浆最好45分钟内用完。3、变形缝线两侧的聚苯板上预贴250mm宽包底网格布。 4、粘结挤塑型聚苯板方法:1) 在外墙阴阳角处挂垂直通线,并用水准仪找平,每面墙至少2根,注意使其距墙尺寸一致。当采用分段粘贴时,在开始层上弹一道水平线,并用经纬仪在大角基层处测弹出垂直控制线,依垂直立线挂一道水平线,作为粘贴聚苯板的控制线。2) 首层聚苯板满粘于外墙,其它楼层聚苯板在板面四周涂抹一圈聚合物砂浆,宽50mm厚10mm,侧面留50mm*50mm宽排气孔,板心按梅花形布设粘结点,间距200mm,直径100mm。采用非标准尺寸板时,粘结胶浆的涂抹面积与聚苯板的面积之比不得少于1/3,3) 抹完粘结砂浆后,立即将板立起就位粘贴,粘贴时应轻柔、均匀挤压,并随时用托线板检查垂直平整。板与板挤紧,碰头缝处不抹聚合砂浆。粘贴聚苯板应做到上下错缝,每贴完一块板,应及时清除挤出的砂浆,板间不留间隙,如果出现间隙,应用相应宽度的聚苯板填塞。4)阴、阳角处相邻的两墙面所粘聚苯板应垂直交错连接,保证板材安装的垂直度。5) 安装固定件:在贴好的聚苯板上用冲击钻钻孔,孔洞深入墙基面不小于30,数量为每平方米23个,但每一单块聚苯板不少于2个。基层为混凝土构件的,使用尼龙塑料胀管;基层为陶粒空心砌块的,使用专用锚固件。四、聚苯板打磨聚苯板接缝不平处应用粗砂纸打磨平整,打磨动作宜为轻柔的圆周运动。磨平后应用刷子或压缩空气将碎屑清理干净。五、涂抹面胶浆用不锈钢抹子在挤塑型聚苯板表面均匀涂抹一层面积略大于一块网布的抹面胶浆,厚度约为2mm。六、铺压玻璃纤维网涂抹面胶浆后随即将耐碱玻纤网格布沿水平方向绷紧,用抹子由中间向上、下两边将网格布抹平压入湿的抹面胶浆中;自上而下沿外墙一圈一圈铺设网布;遇到门窗洞口时,应在洞口四角沿45度方向补贴一块标准网布,以防止开裂。网格布左、右搭接宽度为150mm,上、下搭接宽度为100mm,在阳角处还需局部加铺400mm网格布一道。所有收口处的网格布必须返过阳角压实七、涂抹面胶浆待首层胶浆稍干硬至可以碰触时,再用抹子涂抹第二道抹面胶浆约3mm,直至耐碱玻纤网格布全部被覆盖。如在抹面层砂浆前,底层砂浆已凝结,应先涂刷一遍界面剂,在抹面层砂浆。首层墙面、凹阳台、露台应在抹面砂浆外加铺一层网格布,且应在砂浆凝结前进行,并再抹一层2mm厚面层抹面砂浆。八、填嵌缝膏在墙体与窗框缝隙处用密封膏镶嵌,密封膏镶嵌密实、饱满。九、特殊部位施工方法1、伸缩缝施工时,先在基层弹出伸缩缝位置线,施工到位时,网格布翻裹,最底层用泡沫塑料塞填,中间用发泡聚乙稀圆棒,最外层用密封膏嵌缝,密封膏镶嵌密实、饱满。2、门窗洞口处保温系统施工门窗洞口角部的聚苯板,应采用整块聚苯板切割出洞口,不得用碎(小)块拼接,铺设网格布时,应在洞口四角处沿45度方向贴补一块标准网格布(200mm×300mm),以防止角部开裂,十、挤塑型聚苯板外墙保温面层处理1、配制聚合物砂浆:(方法及要求同配制专用粘接剂)。 2、抹聚合物砂浆:聚合物砂浆分底层和面层两次抹灰。 (1)在聚苯板面抹底层砂浆,厚度为2mm2.5mm。同时将翻包网格布压入砂浆中。门窗洞口的加强网格布也应随即压入砂浆中。 (2)贴网格布:将网格布紧绷后贴于底层抹面砂浆上,用抹子由中间向四周把网格布压入砂浆的表层,要平整压实,严禁网格布褶皱。网格布不得压入过深,表面必须暴露在底层砂浆之外。网格布上下搭接宽度不小于80mm,左右搭接宽度不小于100mm。 (3)网格布粘贴完后,在表面抹一层0.5mm1mm面层聚合物砂浆。十一、挤塑型聚苯板外墙保温施工应注意事项:1)、材料应分类挂牌存放。聚苯板应成捆立放,防雨防潮。网格布也要防雨存放。粘结、抹面砂浆存放也要注意防雨防潮和保质期。2)、操作地点环境和基层温度不低于5。风力大于5级或雨天不能施工。若在外墙保温施工时突然降雨,应采取有效措施,以防雨水冲刷墙面。3)、板与板的板缝拼严,缝宽超出2mm时,用相应厚度的聚苯板片塞平。4)、外墙保温施工完成后,后续工序与其他正进行的工序应注意对外墙保温系统成品的保护。十二、安全与文明施工1、外墙保温工程安全与文明施工目标为:轻伤以上安全事故为零,施工现场整洁文明。2、施工前所有机械设备要进行检验、调试合格并报验后,放可开始使用。使用过程中实行专人负责制,并设专人进行日常的维修及保养工作。3、施工时对施工人员要进行安全教育并讲清安全注意事项。施工中必须严格遵守各项安全规章制度、操作规程,确保安全施工。4、施工材料按要求做到有序堆放,现场保持文明整洁。一、 施工准备: 1、材料准备: 、 聚苯乙烯泡沫塑料板; 、专用粘接剂; 、单组分聚合砂浆; 、耐碱玻纤网格布; 、塑料涨栓; 、聚苯乙烯泡沫棒; 、水。 2、工具准备: 、 电热丝切割器或壁纸刀; 、手锯; 、墨斗; 、2m靠尺; 、直尺; 、木方; 、卷尺; 电动搅拌器; 、抹子; 、阴阳角抿子; 、塑料搅拌桶; 、粗砂纸。2m拖线板 3、技术准备: 、 根据施工墙面的具体情况画出排块图和布钉图。 、 根据施工图和排块图制定出施工交底。 二、施工条件: 1、施工现场应具备通电、通水的施工条件,并保持清洁的工作环境。 2、面层施工时现场环境温度和基层墙体表面温度应不低于5,风 力不大于5级,冬施时应采取适当的保护措施。 3、面层砂浆施工时,应避免阳光直射。必要时可在施工脚手架上搭 设防晒布,遮挡施工墙面。 4、雨季施工时,应采取有效措施,防止雨水冲刷墙面。 5、施工前必须认真检查基层墙面的垂直度和平整度,并应达到下表要求: 工程做法 检 查 项 目 允许偏差(mm) 检查方法 砌体工程 墙 面 垂直度每层52m 拖线板检查 全 高 10m 10 经纬仪或吊线检查 10m 20 表面平整度 5 2m 靠尺和楔形塞尺检查 混凝土工 程 垂直度 层高 5m 8 2m 拖线板检查 5m 10 全 高 H/1000且25 经纬仪或吊线检查 表面平整度 8 2m 靠尺和楔形塞尺检查 三、 工艺流程: 基层检查、处理 配专用粘接剂 预粘翻包网格布粘聚苯保温板钻孔及安装固定件保温板面打磨、找平配聚合物砂浆抹底层聚合物砂浆埋帖网格布抹面层聚合物砂浆验 收 四、 施工工艺: 1、 弹控制线:根据建筑立面设计和外墙外保温技术要求,在墙面弹出外门窗水平、垂直控制线及伸缩逢线、装饰缝线等。 2、 挂基准线:在建筑外墙大角(阴阳角)及其他必要处挂垂直基准钢线,每个楼层适当位置挂水平线,用以控制聚苯板的垂直度和平整度。 3、 配制专用粘接剂: 、根据专用粘接剂的使用说明书提供的掺配比例配制,专人负责,严格计量,机械搅拌,确保搅拌均匀。 、拌和好的粘接剂在静停5min后再搅拌方可使用。 、粘接剂必须随拌随用,拌和好的粘接剂应保证在1h内用完。 4、 预粘翻包网格布:凡在聚苯板侧边外露处(如伸缩缝、门窗洞口处),都应做网格布翻包处理。 5、 粘贴聚苯板: 、 外保温用聚苯板标准尺寸为600mm×900mm、600mm×1200mm两种,非标准尺寸或局部不规则处可现场裁切,但必须注意切口与板面垂直。 、 阴阳角处必须相互错茬搭接粘贴。 、 门窗洞口四角不可出现直缝,必须用整块聚苯板裁切出刀把状,且小边宽度200mm。 、 粘贴方法采用点粘法,且必须保证粘接面积不小于30%。 、 聚苯板抹完专用粘接剂后必须迅速粘贴到墙面上,避免粘接剂结皮而失去粘接性。 、 粘贴聚苯板时应轻柔、均匀挤压聚苯板,并用2m靠尺和拖线板检查板面平整度和垂直度。粘贴时注意清除板边溢出的粘接剂,使板与板间不留缝。 6、 安装固定件: 、 固定件安装应至少在粘完板的24h后再进行。 、 固定件长度为板厚50mm。 、 用电锤在聚苯板表面向内打孔,孔径视固定件直径而定,进墙深度不小于60mm,拧入固定件,钉头和压盘应略低于板面。 7、 板面打磨、找平:对板面接缝高低较大的区域用粗砂纸打磨找平,打磨时动作要轻,并以圆周运动打磨。 8、 配制聚合物砂浆:(方法及要求同配制专用粘接剂)。 9、 抹聚合物砂浆:聚合物砂浆分底层和面层两次抹灰。 、 在聚苯板面抹底层砂浆,厚度为2mm2.5mm。同时将翻包网格布压入砂浆中。门窗洞口的加强网格布也应随即压入砂浆中。 、 贴网格布:将网格布紧绷后贴于底层抹面砂浆上,用抹子由中间向四周把网格布压入砂浆的表层,要平整压实,严禁网格布褶皱。网格布不得压入过深,表面必须暴露在底层砂浆之外。网格布上下搭接宽度不小于80mm,左右搭接宽度不小于100mm。 、 网格布粘贴完后,在表面抹一层0.5mm1mm面层聚合物砂浆。 五、质量验收标准: 外墙外保温所用材料均应符合北京市标准,并出示合格证和检测报告。一、 编制说明1.1编制依据1、 淮安市平安房地产开发有限公司提供的江淮人家小区二期 15#楼工程图纸及施工合同;2、 建筑工程施工质量验收统一标准;3、 建设工程安全生产管理条例;4、 江淮人家小区二期12#、15#、18#楼工程施工组织设计。二、工程概况2.1建设单位:淮安市平安房地产开发有限公司2.2工程名称:江淮人家小区二期12#、15#、18#楼工程。2.3工程地点:北京西路北面、北京北路东面江淮人家小区内2.4设计单位:北京中外建建筑设计有限公司2.5监理单位:淮安市中盛建设工程监理有限公司2.6施工单位:浙江新天一建筑有限公司淮安分公司2.6建筑部分工程概况江淮人家小区二期12#楼工程,位于小区2#楼的东侧,基础为条形基础,主体为6层框架结构、异型截面框架柱;阁楼屋顶为坡屋面。±0.000相当于黄海高程14.100 m 。15#楼工程,位于小区5#楼的东北侧,基础为条形基础,主体为6层框架结构、异型截面框架柱;阁楼屋顶为坡屋面。15#楼±0.000相当于黄海高程15.800 m 。江淮人家小区二期18#楼工程,位于小区5#楼的东面。18#楼基础为筏板式基础;主体为6层框架结构、异型截面框架柱;阁楼屋顶为坡屋面,±0.000相当于黄海高程15.800 m 。江淮人家二期12#、15#、18#楼外墙保温采用ZMBW复合型多功能高性能保温砂浆。三、 施工机具配置根据现场实际情况及工程特点、工作环境、施工进度计划,实行动态管理、配备机具如下:3.1施工机具一览表序号 机械名称 规格型号 数量 功率(单台) 总功率1 卷扬机 1台 5.5 5.52 砂浆搅拌机 HJ-50A 1台 1.5 1.53 手推车 204 托灰板 405 木抹子 406 铁抹子 407 制尺 408 阳角抹子 209 阴角抹子 2010 大小杠 1011 托线板 203.2主要检测器具序号 名 称 规格 单位 数量 备 注1 精密水准仪 NAL132 台 12 铝合金塔尺 6m 把 13 卷尺 5m 把 104 磅秤 300kg 台 15 自制靠尺板 2m 根 106 靠尺 2m 根 17 工程检测工具 套 1四、 施工方法及要点4.1外墙保温工程施工循序:门窗框四周堵缝墙面清理吊垂直、套方、抹灰饼、冲筋弹灰层控制线浇水预湿兔界面处理剂抹第一遍保温砂浆浇水养护抹第二遍保温砂浆检验平整度、垂直度、厚度浇水养护抹第一遍防裂砂浆粘挂钢板网抹第二遍防裂砂浆浇水养护验收A:外墙涂料施工。B:外墙面砖施工。4.2外墙保温施工方法:4.2.1面砖外墙保温砂浆(ZMBW复合多功能高性能保温砂浆)施工工序如下:1、3mm厚界面砂浆;2、20mm25mm厚保温砂浆(东南西面厚度为20mm、北面厚度为25mm);3、6mm厚抗裂砂浆;4、钢板网;5、4mm厚抗裂砂浆;6、5mm厚粘结砂浆+面砖4.2.2涂料外墙保温施工工序如下:1、3mm厚界面砂浆;2、20mm25mm厚保温砂浆(东南西面厚度为20mm、北面厚度为25mm);3、10mm厚抗裂砂浆;4、钢板网;5、高分子乳液弹性底层涂料;6、柔性耐水腻子+涂料。4.3外墙保温(ZMBW复合多功能高性能保温砂浆)施工要点4.3.1砖墙:将墙面上残余砂浆、污垢、灰尘清理干净,抹灰前一天浇水湿润。抹灰前一小时再浇水一次,以满足施工要求。4.3.2混凝土墙:用10%火碱水去除表面油污,再用清水冲洗干净晾干。浇水湿润后涂抹界面处理剂,可采用涂敷法或拉毛法。4.3.3保温砂浆施工应分遍进行。每遍厚度不宜超过10mm,涂抹时应压实压平,待保温砂浆初凝后浇水湿润,以备下一遍抹灰。分层抹灰时间间隔一般在24h以上,待厚度达到冲筋面时,先用大杠刮平,再用铁抹子用力抹平。4.3.4在保温层施工的同时应在门窗洞口周边外墙抹保温砂浆,在檐口、窗台、窗楣、雨棚、阳台、压顶以及突出墙面的部位顶面应用水泥砂浆做出坡度,下面应做滴水线。4.3.5保温层养护,待初凝后再浇水湿润。浇水时间间隔可根据环境干燥情况确定,保持表面不出现发白现象,浇水养护不得少于7d。4.3.6分格条用界面处理剂粘贴在保温层表面,现场安装后形成分格缝。4.3.7抗渗防裂砂浆抹灰必须在保温砂浆层充分凝固后进行。一般在7d后或用手按不动表面的情况下进行。施工前一天浇水湿润。抹灰前1h再浇一遍水。防裂砂浆施工时,用铁抹子抹平后再用塑料抹子搓平拉毛。4.3.8抗渗防裂砂浆应随拌随用,停放不应超过3h,落地灰不得使用。初凝后应浇水养护,养护时间不得少于7d。五.施工管理5.1外墙保温(ZMBW复合多功能高性能保温砂浆)工程计划工期为38天,基础工程质量达到合格。5.1.1界面砂浆施工3天5.1.2第一遍保温砂浆施工5天5.1.3第二遍保温砂浆施工5天5.1.4第一遍抗裂砂浆施工4天5.1.5粘挂钢板网2天5.1.6A:第二遍抗裂砂浆施工4天;B:高分子乳液弹性底层涂料3天5.1.7A:粘结砂浆+面砖+勾缝料7天; B:柔性耐水腻子+涂料5天。5.2按本项目确定的工期与质量承诺的要求,在外墙保温工程施工中,合理配置生产诸要素,确保施工进度,确保基础工程的施工质量,实现合同目标。5.3施工时要合理安排好各工种之间的相互关系、施工顺序,确保有序施工。并合理调配、安排好劳动力,满足施工进度需求5.4 根据施工进度及时采购建筑材料,并按规范要求做好进场检验工作。5.5在外墙保温沙浆的施工中,严格按配合比进行计量投料并设专人负责保温砂浆的搅拌工作,ZMBW保温砂浆的搅拌时间为68min,水灰(干砂浆)比宜为0.550.65,稠度应控制在6080mm。确保外墙保温工程的施工质量。5.6加强施工过程中的监督指导工作,对外墙保温施工实行全过程有效控制。5.7各工种在施工中要做好班组自检工作及工序报验工作,保证每道工序的施工质量。5.8按规范要求及时做好质量保证资料的收集、记录、整理工作,确保资料真实、齐全、规范标准且与施工进度同步。六、安全与文明施工6.1外墙保温工程安全与文明施工目标为:轻伤以上安全事故为零,施工现场整洁文明。6.2施工前所有机械设备要进行检验、调试合格并报验后,放可开始使用。使用过程中实行专人负责制,并设专人进行日常的维修及保养工作。6.3施工时对施工人员要进行安全教育并讲清安全注意事项。施工中必须严格遵守各项安全规章制度、操作规程,确保安全施工。6.4施工材料按要求做到有序堆放,现场保持文明整洁。

    注意事项

    本文(住宅节能保温施工方案.doc)为本站会员(夺命阿水)主动上传,课桌文档仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知课桌文档(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    备案号:宁ICP备20000045号-1

    经营许可证:宁B2-20210002

    宁公网安备 64010402000986号

    课桌文档
    收起
    展开
