欢迎来到课桌文档! | 帮助中心 课桌文档-建筑工程资料库
课桌文档
全部分类
  • 党建之窗>
  • 感悟体会>
  • 百家争鸣>
  • 教育整顿>
  • 文笔提升>
  • 热门分类>
  • 计划总结>
  • 致辞演讲>
  • 在线阅读>
  • ImageVerifierCode 换一换
    首页 课桌文档 > 资源分类 > DOCX文档下载

    中广核广东太平岭核电厂二期工程水土保持方案技术评审意见.docx

    • 资源ID:1168092       资源大小:18.43KB        全文页数:7页
    • 资源格式: DOCX        下载积分:5金币
    快捷下载 游客一键下载
    会员登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要5金币
    邮箱/手机:
    温馨提示:
    用户名和密码都是您填写的邮箱或者手机号,方便查询和重复下载(系统自动生成)
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP免费专享

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    中广核广东太平岭核电厂二期工程水土保持方案技术评审意见.docx

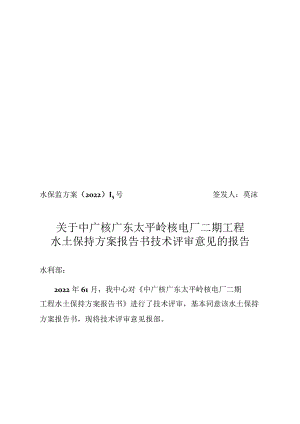

    水保监方案(2022)I5号签发人:莫沫关于中广核广东太平岭核电厂二期工程水土保持方案报告书技术评审意见的报告水利部:2022年61月,我中心对中广核广东太平岭核电厂二期工程水土保持方案报告书进行了技术评审,基本同意该水土保持方案报告书,现将技术评审意见报部。(此页无正文)水利部水土保持监测中心2022年7月U日中广核广东太平岭核电厂二期工程水土保持方案报告书技术评审意见中广核广东太平岭核电厂位于广东省惠州市惠东县黄埠镇境内,规划容量为6台百万千瓦级核电机组,统一规划,分期实施,本期在一期工程场平的基础上新建2台华龙一号机组及其配套辅助设施。项目建设主要涉及厂区、厂外辅助设施及现场服务区、边坡及防排洪工程区、海工区、施工生产区。厂区主要包括主厂房、循环水设施、电气设施、三废处理设施、仓储及检修设施、其它辅助生产设施、厂前区等,采用平坡式竖向布置形式。厂外辅助设施及现场服务区包括室内活动中心、运动场、停车场、宿舍楼等。边坡及防排洪工程包括规划5、6号机组北侧挖方边坡,总长418米,最大高度120米;新建排洪沟48米。海工区包括中隔堤、护岸、排水隧洞等。项目施工需设施工生产区4处。对外交通、淡水工程、接入系统、厂前建筑及其他设施区等均依托一期工程的相关建设内容。项目总占地12774公顷,其中永久占地52.6公顷,临时占地7513公顷;土石方挖填总量96573万立方米,其中挖方69977万立方米,填方265.96万立方米,需借方23.59万立方米(为一期工程剥离的表土),产生余方45740万立方米(其中5o万立方米用于本期工程防台备料,103.14万立方米用于三期工程海域回填备料,3i459万立方米拟由中海油壳牌三期项目填海造地工程综合利用,3467万立方米淤泥外抛至合法合规的海洋倾倒区)。项目总投资4。754亿元;已于2021年7月开工,计划于2029年8月完工,总工期98个月。项目区地貌类型属丘陵浅湾海岸;气候类型属南亚热带季风湿润气候,年降水量93.9毫米,年蒸发量遂562毫米;土壤类型主要为赤红壤;植被类型主要为南亚热带常绿阔叶林;土壤侵蚀以轻度水力侵蚀为主,属东江上中游国家级水土流失重点预防区。2022年6月3。日,我中心采用视频会议的形式对该项目水土保持方案进行了技术评审。参加评审工作的有水利部珠江水利委员会,广东省水利厅,惠州市水利局,惠东县水利局,建设单位中广核惠州核电有限公司,主体设计单位深圳中广核工程设计有限公司,水土保持方案编制单位长江勘测规划设计研究有限责任公司等单位的代表,以及5名水土保持方案评审专家组成的专家组。代表和专家观看了现场影像、审阅了水土保持方案报告书等资料,听取了建设单位关于项目前期工作进展情况、主体设计单位关于项目设计概况和水土保持方案编制单位关于水土保持方案报告书内容的汇报。经评议,专家组建议通过技术评审。经我中心主任专题会议研究,该水土保持方案报告书基本符合水土保持法律法规、技术标准及有关文件的规定,基本同意该水土保持方案报告书,现提出技术评审意见如下:一、主体工程水土保持分析与评价(一)基本同意主体工程选址(线)水土保持制约性因素的分析与评价。本项目涉及水土流失重点预防区,水土流失防治执行一级标准,提高水土保持措施等级,陆域余方全部综合利用以及充分利用一期工程已建设施布设施工生产区等,基本满足水土保持法律法规和技术标准的要求。(二)基本同意对项目占地、土石方平衡、施工工艺与方法的水土保持分析与评价。(三)基本同意项目余方处置方案。(四)基本同意对主体工程中具有水土保持功能工程的评价与界定。二、水土流失防治责任范围基本同意建设期水土流失防治责任范围为12774公顷。三、水土流失预测同意水土流失预测内容和方法。经预测,项目建设可能造成新增水土流失量】.41万吨。厂区、施工生产区为本项目水土流失防治的重点区域。四、水土流失防治目标同意本项目水土流失防治执行南方红壤区一级标准。基本同意设计水平年水土流失防治目标为:水土流失治理度98%,土壤流失控制比.oo,渣土防护率97%,表土保护率92%,林草植被恢复率98%,林草覆盖率27%。五、防治分区及防治措施体系和总体布局(一)同意将水土流失防治区划分为厂区、厂外辅助设施及现场服务区、边坡及防排洪工程区、海工区、施工生产区共5个防治分区。(二)基本同意水土流失防治措施体系和总体布局。六、分区防治措施布设基本同意分区防治措施布设及各项防治措施的等级与标准。(一)厂区基本同意场地外边界、主要道路和基坑周边采取临时排水、沉沙措施,临时堆土采取临时拦挡、苫盖措施,场地内布设雨水排水措施;施工结束后,主厂房周边空地采取碎石压盖措施,厂区保护区外围采取土地平整、表土回覆、植乔灌草绿化美化措施。(二)厂外辅助设施及现场服务区基本同意场地周边采取临时排水、沉沙、泥浆沉淀措施,临时堆土采取临时拦挡、苫盖措施,场地内布设雨水排水措施;施工结束后,采取土地平整、表土回覆、植乔灌草绿化美化措施。(三)边坡及防排洪工程区基本同意施工前采取表土剥离措施;边坡施工过程中采取临时拦挡、苫盖措施,根据地形条件布设截排水、消能、沉沙措施;施工结束后,采取表土回覆、喷播植生护坡和平台绿化措施。(四)海工区海工区占用海域施工,无需布设水土保持措施。(五)施工生产区基本同意新增占地施工前采取表土剥离措施;临时堆土堆料采取临时拦挡、苫盖措施,场内道路两侧采取临时排水、沉沙措施;施工结束后,采取土地平整、表土回覆、植灌草恢复植被措施。七、施工组织基本同意水土保持施工组织和进度安排。八、水土保持监测基本同意水土保持监测时段、内容和方法。本项目主要采用地面观测、调查监测和遥感监测相结合的方法。监测重点区域为厂区、施工生产区。九、水土保持投资估算基本同意水土保持投资估算编制依据、方法和成果。基本同意水土保持补偿费4.74万元。十、水土保持效益分析基本同意水土保持效益分析。水土保持方案实施后,建设区水土流失可基本得到控制,生态环境得到保护和恢复。本技术评审意见仅限于生产建设项目水土流失预防和治理范畴。因之发生的相关赔偿、补偿,由生产建设项目法人负责。

    注意事项

    本文(中广核广东太平岭核电厂二期工程水土保持方案技术评审意见.docx)为本站会员(夺命阿水)主动上传,课桌文档仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知课桌文档(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    备案号:宁ICP备20000045号-1

    经营许可证:宁B2-20210002

    宁公网安备 64010402000986号

    课桌文档
    收起
    展开
