欢迎来到课桌文档! | 帮助中心 课桌文档-建筑工程资料库
课桌文档
全部分类
  • 党建之窗>
  • 感悟体会>
  • 百家争鸣>
  • 教育整顿>
  • 文笔提升>
  • 热门分类>
  • 计划总结>
  • 致辞演讲>
  • 在线阅读>
  • ImageVerifierCode 换一换
    首页 课桌文档 > 资源分类 > DOCX文档下载

    电梯地下室顶板加固的有效方案.docx

    • 资源ID:1042017       资源大小:39.56KB        全文页数:21页
    • 资源格式: DOCX        下载积分:5金币
    快捷下载 游客一键下载
    会员登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要5金币
    邮箱/手机:
    温馨提示:
    用户名和密码都是您填写的邮箱或者手机号,方便查询和重复下载(系统自动生成)
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP免费专享

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    电梯地下室顶板加固的有效方案.docx

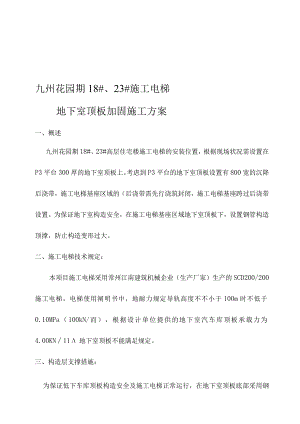

    九州花园期18#、23#施工电梯地下室顶板加固施工方案一、概述九州花园期18#、23#高层住宅楼施工电梯的安装位置,根据现场状况需设置在P3平台300厚的地下室顶板上。考虑到P3平台的地下室顶板设置有800宽的沉降后浇带,施工电梯基座区域的(后浇带需先行浇筑封闭,施工电梯基座跨过后浇带设置。为保证地下室构造安全,在施工电梯基座区域地下室顶板下,设置钢管构造顶撑,防止构造变形过大。二、施工电梯技术规定:本项目施工电梯采用常州江南建筑机械企业(生产厂家)生产的SCD200/200施工电梯,电梯使用阐明书中,地耐力规定导轨高度不不小于100m时不低于0.10MPa(100kN/而),根据设计单位提供的地下室汽车库顶板承载力为4.00KN11地下室顶板不能满足规定。三、构造层支撑措施:为保证低下车库顶板构造安全及施工电梯正常运行,在地下室顶板底部采用钢管构架顶撑对施工电梯关键承载部位的顶板进行加固支撑,使上部荷载直接通过钢管支撑传递给基础底板邛艮制顶板在施工电梯荷载作用下的变形。钢管构架顶撑采用C48X2.8钢管立杆双向间距80OX800,按施工电梯基础范围设置,双向水平杆步距1.50m一道,顶部采用U型顶托垫木方与顶板顶紧,详细位置及做法详见后附图。注意:顶撑支架尽量跨越后浇带,支承于后浇带两侧。四、构造层支撑复合验算:(1)SCD200/200施工电梯荷载(按使用阐明书-重要技术参数)外笼重量:1480kg吊笼重量:1380×2=2760kg对重重量(双对重):1120×2=2240kg吊笼载重(双笼):2023×2=4000kg导轨架总重(供需66节,每节重160kg):66x160=1056Okg合计:21040kg附墙架、电缆、紧固件约占电梯总重30%6312kg过道、过桥竖杆、连杆附墙约占电梯总重45%9468kg基础板重:不设置电梯基础,施工电梯地脚螺栓埋入地下室顶板P=(21040+6312+9468)×9.80/1000=360.8KN(2)钢管支承架体承载能力验算:(按轴心受压考虑)(1)模板支承系统承载:顶板底支撑钢管立杆(048X2.8)布置间距为800X800,水平杆步距W1.50m,支撑钢管立杆(C48X2.8)有效面积A=397.4mm2钢管048X2.8回转半径:i=VL=482+42.420lmm4计算长度:lo=15OOmm;=i=l=93.7<=150i16.01查b类截面轴心受压钢构件稳定系数表:得夕二0.634<c=<=205Nmm2.AN=bc0.A=205Nmm2×0.634×397.4=51.70KN单根立杆受力面积:O.8m×0.8m=0.64m2立杆支承系统承载能力:51.7KN÷0.64m2=80.78kNm2注:设计规定地下室顶板承载4.0kN验算时未考虑顶板承载能力。(2)支承系统上部荷载:1.楼板荷载:25kNm3×1.OmX1.0m×0.3m=7,5kNm22.电梯使用荷载:360.8÷(4m×4m)=22.55KNm2合计:7.5×1.2+22.25×1.4=40.15kNm2<80.78kNm2结论:钢管支承系统承载能力不小于上部荷载,满足地下室顶板构造安全规定。(3)地基承载力验算基础底板承重满足承重规定。五、钢构架顶撑技术规定:1 .钢管架顶撑的材料严格按上述规定选用。2 .钢管架顶撑的搭设严格按建筑施工模板安全技术规范JGJI62-2023进行。3 .顶撑立杆上部采用U型顶托与构造之间必须垫设方木,且与构造顶平顶紧。4 .钢管架顶撑施工完毕,经验收合格后,方可安装使用施工电梯。5 .按地下室构造后浇带实际状况调整支撑布置,中心支撑杆分布在后浇带两侧。6 .施工电梯有效期间定期对钢管架构顶撑与架构进行顶紧处理。7 .施工电梯有效期间定期观测架体的变形状况,发现问题及时处理。8 .施工电梯有效期间严禁碰撞钢构架顶撑。广西壮族自治区审计厅职工住宅楼编制单位:广西建工集团第二建筑工程有限责任企业第一直属项目部编制时间:2023年4月10日施工组织设计、施工方案会签表SC-I项目、方案名称:地下室顶板加固施工方案编号:责任部门或岗位签名日期编制审核审批目录、_L程概yij(错误!未定乂书签。、施J-准备.错误!未定乂书签2.1 人jz4备.错误!未定乂书签。2.2 材备.错误!未定乂书签。2.3 机具、工具准备错误!未定义书签。施I:-1.期*错误未定乂书o三、施工操作错误!未定义书签。四、质量原则错误!未定义书签。五、安全文明施工保证措施错误!未定义书签。5.1 材质及其使用的安全技术措施错误!未定义书签。5.2 搭设的安全技术措施错误!未定义书签。5.3 拆除的安全技术措施错误!未定义书签。一、工程概况广西壮族自治区审计厅职工住宅楼H勺6)6)XQ轴往南5.4m轴往北1.4m地下室顶板的尺寸为19.0mX14.8m,厚度为160mm,碎强度等级为C30,其配筋为10200和8200,层高为5.0m。地下室底板厚度为500mm,役强度为C30P6。本工程的施工电梯的基础直接设置在地下室底板面上,位置为G)XG)轴往南5.4m轴往北1.4mo根据需要在地下室顶板面上开-种800mm×800mm的I施工洞口,以便于施工电梯的导轨安装。施工电梯的两个吊笼直接放置在地下室顶板面上。地下室顶板面还要放置砂、空心砌块和部分周转材料,其中以砌块的重量最大。此外,车辆运送河砂、砌块进场时进到地下室顶板。超重车辆不得进入到地下室顶板面上。二、施工准备2.1 人员准备施工由架子施工员负责组织实行,其他人员配合。搭设阶段需架子工5名,维护阶段需架子工1名,拆除阶段需架子工5名。所有架子工均需持证上岗。架子施工队组由劳务企业提供。组织技术交底和安全技术交底。施工人员J熟悉图纸。2.2 材料准备钢管、扣件由租赁企业提供。所有钢管质量应符合碳素构造钢(GB/T700)中Q235-A级钢的规定,并有产品出厂合格证。扣件采用可锻铸铁制作的扣件,其质量应符合国标钢管脚手架扣件(GB15831)的规定,并有出厂合格证。扣件在螺栓拧紧扭矩达65Nm时,不得发生破坏。2.3 机具、工具准备搭、拆架子所需机具重要有钢管切割机、架子扳手、吊线、安全带等。2.4 施工工期计划从2023年4月20日开始,于2023年4月23日结束。三、施工操作因XG)轴往南5.4m轴往北1.4m地下室顶板采用钢管(48×3.5)满堂架把地下室顶板荷载上的荷载传至地下空底板。钢管立杆的I间距为IoOOmm,底部垫200×200mm的垫板,顶部采用可调顶托,顶托上采用方木(100×55mm)作为主龙骨直顶地下室顶板碎。钢管立杆步距不不小于1800mm,上下道水平拉杆距立杆的端部不不小于200mmo1、本工程的施工电梯安装高度为99m(合为66节)计算,以SC200/200型计算,则荷载为(每个施工吊笼自重1500Kg,每节导轨自重140Kg,每个吊笼载重量为2023Kg):N=(1500×2+140×66÷2023×2)×9.8÷100O=159.15kN双笼施工电梯的基础平面尺寸则为6)XG)轴往南5.4m轴往北1.4m的地下室底板的尺寸(19.0mX14.8m),则施工电梯作用在地下室底板面口勺荷载:P=159.15÷(19.0×14.8)=0.57kNm2基础底板能承受的荷载为1000Kgm2o则Pl=I000×9.8=9800Nm2=9.8KNm2>0.57kNm2。故施工电梯的基础可以直接放置在基础底板上,无需进行加固。2、每个施工电梯吊笼自身的重量为100OKg,加上载重量2023Kg,满载后重量为3500Kgo每个施工电梯吊笼的尺寸为3.0mX1.3m,则作用在地下室顶板上的荷载为:P=3500×9.8÷(3.O×1.3)=8.79kNm2以最大荷载对立杆进行计算,不考虑钢筋混凝土上梁板的承载力,则传给立杆的力为:N=8.79×1.0×1.0=8.79kN,查施工手册(第三版),当水平杆步距为1800mm时,立杆容许荷载N=27.2kN>879kN;查建筑材料手册,可调顶托的容许荷载网=20kN>8.79kN°综合上述,施工电梯吊笼部位的满堂架加固满足荷载8.79kN的规定。3、堆放砌块时每块39OmmXI90mmX190mm砌块的重量为18Kg,每立方米的口勺重量为18×1÷(0.39×0.19×0.19)=1279Kg,每次堆放富度为1.8m,则顶板上每立方米的材料H勺重量=1279X1.8=2302Kg0此外车辆在地下室顶板上行驶时其自重般为5000Kg,则每个车轮所受的重量为5000÷4=l250Kg°根据混凝土构造设计规范消防车道碎顶板能承受的荷载为2023Kgm2,则需要传给钢管立杆的荷载为P=(2302+I25O-2O23)X9.8=15209.6Nm2=15.21KNm2,则传给钢管立杆的力为N=15.21×1.0×1.0=15.21kN,查施工手册(第三版),当水平杆步距为180Omm时,立杆容许荷载N=27.2kN>15.21kN;查建筑材料手册,可调顶托的容许荷载N=20kN>l521kN0综合上述,堆放砌块的地下室顶板部位的满常架加固后满足荷载15.21kN的规定。四、质量原则在主节点处固定横向水平,纵向水平、剪刀撑、横向斜撑等用直角扣件、旋转扣件的中心点的互相距离不得不小于15Ommo各接头中心至主节点的距离不适宜不小于步距的1/3.对接扣件开口要朝上或朝内。各杆件端头伸出扣件边的长度不不不小于100mm。容许偏差:立杆垂直度2m高±7mm间距±20mm纵距±50mm横距土20mm横向水平杆单根两端高差±20mm同跨两根高差±10mm。五、安全文明施工保证措施5.1 材质及其使用的安全技术措施扣件的紧固程度不应不不小于4°N"2,且不应不小于65N机。对接扣件的I抗拉承载力为3kN。扣件上螺栓应保持合适的拧紧程度。对接扣件安装时其开口应向内,以防进雨水,直角扣件安装时开口不得向下,以保证安全。钢管有严重锈蚀、压扁或裂纹的不得使用。严禁使用有脆裂、变形、滑丝等现象的扣件。安排专人进行检查、修整、加固。5.2 搭设的安全技术措施搭设过程中应划出工作标志区,严禁行人进入,统一指挥,上下呼应,动作协调,严禁在无人指挥下作业。开始搭设置杆时,应每隔6跨设置一根抛撑,直至连墙件安装稳定后,方可根据状况拆除。脚手架及时与构造拉结或采用临时支顶,以保证搭设过程安全,未完毕脚手架在每日收工前,一定要保证架子稳定。在搭设过程中应由安全员、架子班长等进行检查、验收。脚手架搭设人员必须通过按现行国标特种作业人员安全技术考核管理规则(GB5036)考核合格的专业架子工。上岗人员定期进行体检,合格者方可持证上岗,施工过程中如感觉有不正常现象时,及时汇报工长或项目负责人,及时进行体检和处理。搭设脚手架人员必须认真戴安全帽、系安全带、穿防滑鞋。安全用品质量必须符合有关规定的规定。5.3 拆除的安全技术措施拆架前,全面检查待拆钢管架,根据检查成果,拟订出作业计划,报请同意,进行技术交底后才准工作。拆架时应划分作业区,周围设绳绑围栏或竖立警戒标志,应设专人指挥,严禁非作业人员进入。拆除时要统一指挥,上下呼应,动作协调,需解开与另一人有关的扣件时,应先告知对方采用防备措施,以防坠落。在拆架时,不得中途换人,如必须换人时,应将拆除状况交代清晰后方可离开。每天拆架下班时,不应留下隐患部位。所有杆件和扣件在拆除时应分离,不准在杆件上附着扣件或两杆连着。建设工程施工升降机基础加固施工方案工程名称:工程地点:机械名称:型号:使用单位(章):施工方案编制与审核会签施工单位(章)监理单位(章)编制人(签名)日期项目总监(签名)日期技术人负责人审批(签名)日期使用单位技术负责人(签名)H期广州地区建设工程质量安全监督站制1、编制根据12、工程概况13、施工电梯选用及基础设计14、基础承载力验算14.1 基础承载力计算14.2 顶板底钢管支顶验算25、施工技术规定46、钢管支顶施工规定4目录11、编制根据(1)建筑施工扣件式钢管脚手架安全技术规范(JGJ130-2023)简要施工计算手册(中国建筑工业出版社)广西建工集团有限责任企业生产0¾SC200/200型用J中速(调频)双笼施工电梯阐明书和安大厦A、B号楼(连体)工程工程施工图纸2、工程概况和安大厦A、B号楼(连体)工程位于,总建筑面积18943皿(其中地h16818.2Itf,地下2152.1Itf),地上16层,地下1层,建筑总高度约50.8m,框架剪力墙构造。建设单位为开发有限企业,设计单位为有限企业,勘察单位为广东省工程勘察院。监理单位有限企业。为了满足工程施工规定,拟安装1台广西建工集团有限责任企业生产0SC200/200型B¾中速(调频)双笼施工电梯。3、施工电梯选用及基础设计施工电梯选用:根据现场状况和设计图纸,在满足施工规定的状况下,本工程设置1台SC200/200型的中速(调频)双笼施工电梯,其位置为轴X1/0A轴,安装位置见后附图1;施工电梯拟架设高度为60.0m。施工电梯基础设计:施工电梯基础4400X3800X300钢筋混凝土板,其配筋采用双层12钢筋网,间距25OmmX250mm。施工电梯基础设计已完地下室顶板上,且在顶板底搭设间距600、排距600钢管支顶详见附图2;为了提前搭设施工电梯,基础混凝土等级选用C40o4、基础承载力验算4.1 基础承载力计算施工电梯基础应满足基础图中的各项规定,此外,还必须符合当地日勺有关安全法规。基础所能承受的载荷不得不不小于PoPmax=(吊笼重+底层护栏重+导轨架总重+载重)×0.02(KN)=(2×1500Kg+1480Kg+40×150Kg+2×2023Kg)X0.02(KN)=289.6KN4.2 顶板底钢管支顶验算支架塔设高度为3.3米,立杆B纵距b=0.60米,立杆的横距1=0.60米,立杆的步距h=L5米。采用时钢管类型为48X3.50纵向支撑钢管的计算4.3 载的计算:钢筋混凝土板自重(KN/m):ql=25.000×0.600×0.600=9.0KN/m施工电梯B自重线荷载(KNm):q2=17.320×0.600=10.392KN/m荷载q=1.2×9.000+1.2×10.392=23.270KN/m4.4 2抗弯强度计算最大弯矩M=0.1ql=0.1×23.27X0.60×0.60=0.838KN.m最大剪力Q=0.6×0.600X23.270=8.377KN最大支座力N=Ll×0.600×23.270=15.358KN抗弯计算长度f=0.838×10/5080.0=1640.91N/mm2纵向钢管的抗弯计算强度不不小于205.0Nmm2,满足规定!3挠度计算三跨持续梁均布荷载作用下的最大挠度V=(0.677X19.392+0.990×0.000)×600.0(100×2.06×10X121900.0)=0.678mm纵向钢管B最大挠度不不小于600.0/150与10mm,满足规定!板底支撑钢管计算横向支撑钢管按照集中荷载作用下B持续梁计算集中荷载P取纵向板底支撑传递力,P=15.36KN支撑钢管计算简图支撑钢管弯矩图(KN.m)支撑钢管变形图(mm)支撑钢管剪力图(KN)通过持续梁的计算得到:最大弯矩Mmax=O.OOOKN.m;最大变形vmax=O.OOOun;最大支座力QmaX=I5.358KN抗弯计算强度f=O.OOOX105080.0=0.00Nmm2支撑钢管B抗弯计算强度不不小于205.0Nmm满足规定!支撑钢管B最大挠度不不小于600.0/150与IOmm,满足规定!立杆0稳定性计算1支架荷载原则值(立杆轴力)(D脚手架钢管的自重(KN):NG1=0.129×3.300=0.426KN(2)施工电梯H自重(KN):NG2=17.320X0.600X0.600=6.235KN(3)钢筋混凝土楼板自重(KN):NG3=25.000×0.600×0.600×0.600=5.400KN经计算得到,静荷载原则值NG=NG+1NG2+NG3=12.061KNo不考虑风荷载时,立杆的轴向压力设值计算公式N=1.2×12.06!=14.47KN.2不考虑风荷载时,立杆的稳定性计算公式其中N立杆B轴心压力设计值,N=14.47KN;轴心受压立杆的稳定系数,由长细比10/i表查得到;i一计算立杆B¾截面回转半径(cm);i=1.58A立杆净截面面积();AM.89W一立杆净截面抵御距();W=5.080一钢管立杆抗压强度计算值(N/mnf);f钢管立杆抗压强度设计值,f=205.00N/InnI)10计算长度(m);假如完全参照扣件式规范不考虑高支撑架,由公式或计算10=kluh(1)10=(h+2a)Kl计算长度附加系数,按照表1取值为1.185;U-计算长度系数,参照扣件式规范表;U=1.70;a-立杆上端伸出顶层横杆中心线至模板支撑点0¾长度:a=0.30m公式的计算成果:#=150.16N/mm2,立杆的稳定性计算$f满足规定!公式的计算成果:#=76.59N/mm2,立杆的稳定性计算ff满足规定!5、施工技术规定基础承受B载荷能力应不小于P,P=(吊笼重+底层护栏重+导轨架总重+载重)×0.02(KN);混凝土基础板下地面B¾承载力应不小于0.15Mpa;双层钢筋网:钢筋直径中12mm,间距25OmmX250mm;L距离根据所选0¾附墙架型号而定,为29003500基础座应所有埋入混凝土基础板内;混凝土标号不不不小于C30;基础预埋件应与钢筋焊接固定,并不得高出混凝土皿,基础平面应水平,误差不不小于l500o新旧栓面设锚筋中12600X600长20Omm,上下各100mm。(K)基础施工做好防雷接地。6、钢管支顶施工规定支顶选用48X3.5mm钢管,立杆纵距、横距均为600mm,支承在底下室底板离地面20Omm设扫地杆。中间设水平拉杆,支顶架四面搭设剪力撑。施工电梯有效期间,应定期对支顶进监测并做好记录。

    注意事项

    本文(电梯地下室顶板加固的有效方案.docx)为本站会员(夺命阿水)主动上传,课桌文档仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知课桌文档(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    备案号:宁ICP备20000045号-1

    经营许可证:宁B2-20210002

    宁公网安备 64010402000986号

    课桌文档
    收起
    展开
